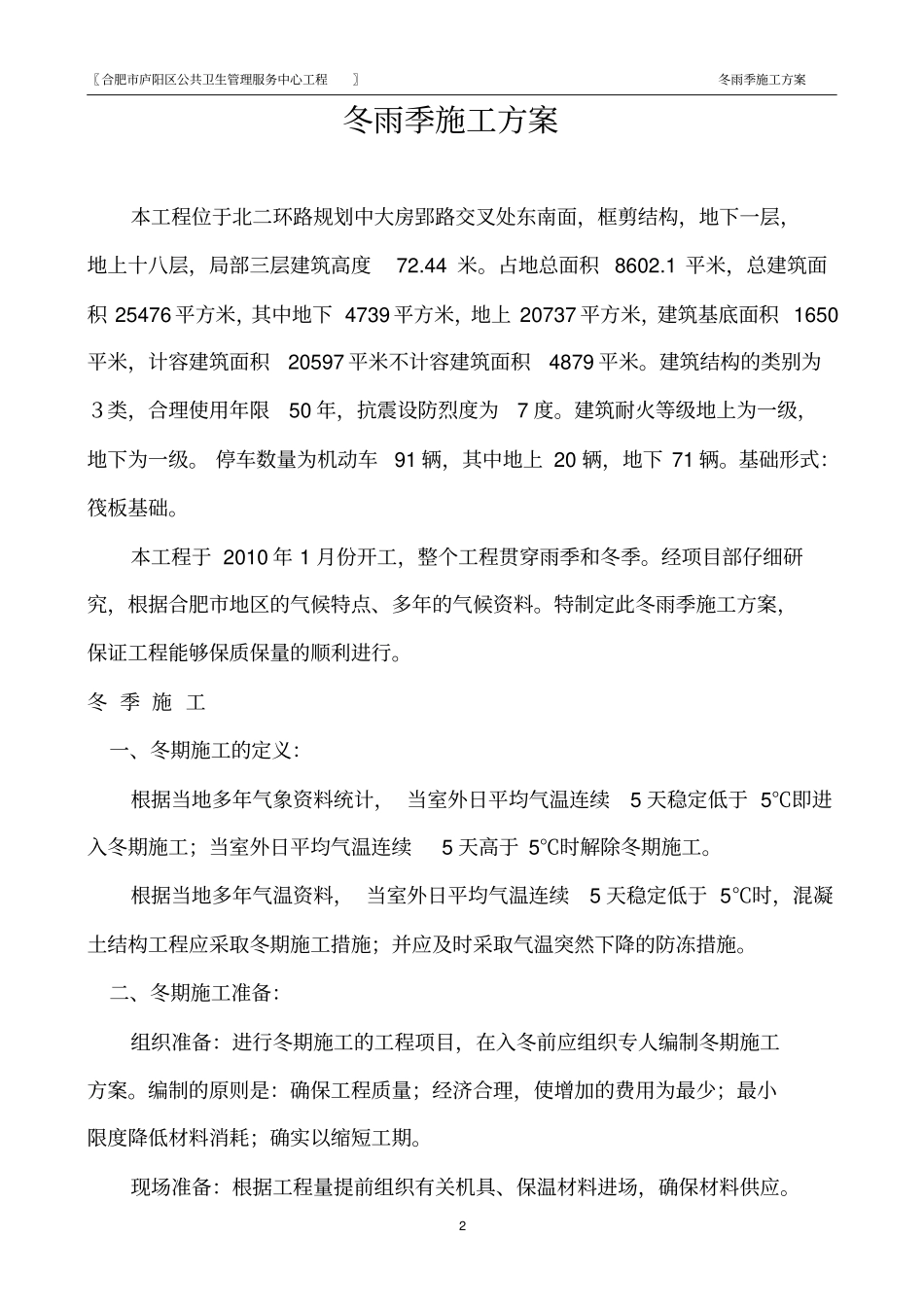

〖合肥市庐阳区公共卫生管理服务中心工程〗冬雨季施工方案1合肥市庐阳区公共卫生管理服务中心冬雨季施工方案安徽亚坤建设集团公司〖合肥市庐阳区公共卫生管理服务中心工程〗冬雨季施工方案2冬雨季施工方案本工程位于北二环路规划中大房郢路交叉处东南面,框剪结构,地下一层,地上十八层,局部三层建筑高度72
占地总面积8602
1平米,总建筑面积25476平方米,其中地下4739平方米,地上20737平方米,建筑基底面积1650平米,计容建筑面积20597平米不计容建筑面积4879平米
建筑结构的类别为3类,合理使用年限50年,抗震设防烈度为7度
建筑耐火等级地上为一级,地下为一级
停车数量为机动车91辆,其中地上20辆,地下71辆
基础形式:筏板基础
本工程于2010年1月份开工,整个工程贯穿雨季和冬季
经项目部仔细研究,根据合肥市地区的气候特点、多年的气候资料
特制定此冬雨季施工方案,保证工程能够保质保量的顺利进行
冬季施工一、冬期施工的定义:根据当地多年气象资料统计,当室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天高于5℃时解除冬期施工
根据当地多年气温资料,当室外日平均气温连续5天稳定低于5℃时,混凝土结构工程应采取冬期施工措施;并应及时采取气温突然下降的防冻措施
二、冬期施工准备:组织准备:进行冬期施工的工程项目,在入冬前应组织专人编制冬期施工方案
编制的原则是:确保工程质量;经济合理,使增加的费用为最少;最小限度降低材料消耗;确实以缩短工期
现场准备:根据工程量提前组织有关机具、保温材料进场,确保材料供应

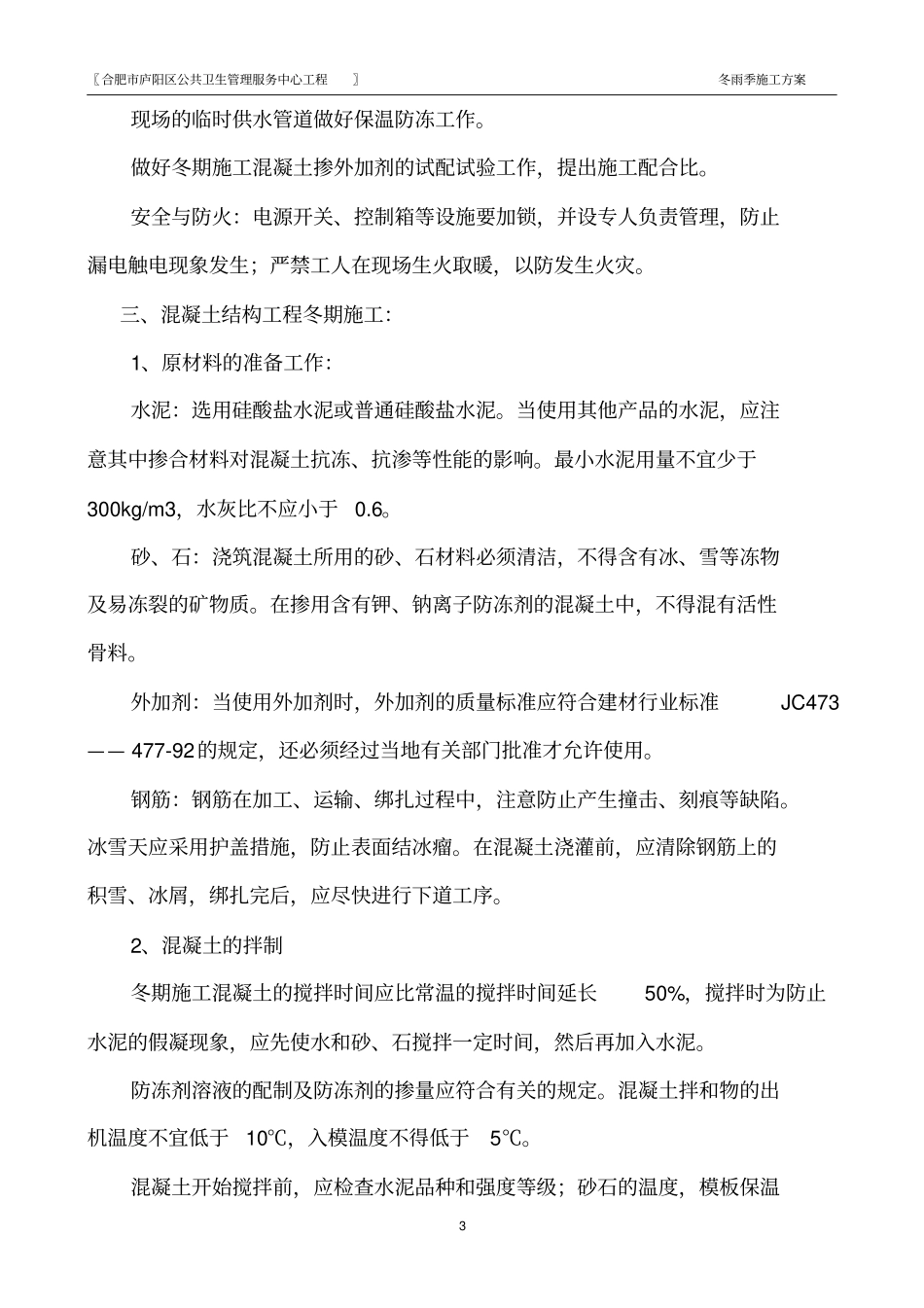

〖合肥市庐阳区公共卫生管理服务中心工程〗冬雨季施工方案3现场的临时供水管道做好保温防冻工作
做好冬期施工混凝土掺外加剂的试配试验工作,提出施工配合比
安全与防火:电源开关、控制箱等设施要加锁,并设专人负责管理,防止漏电触电现象发生;严禁工人在
