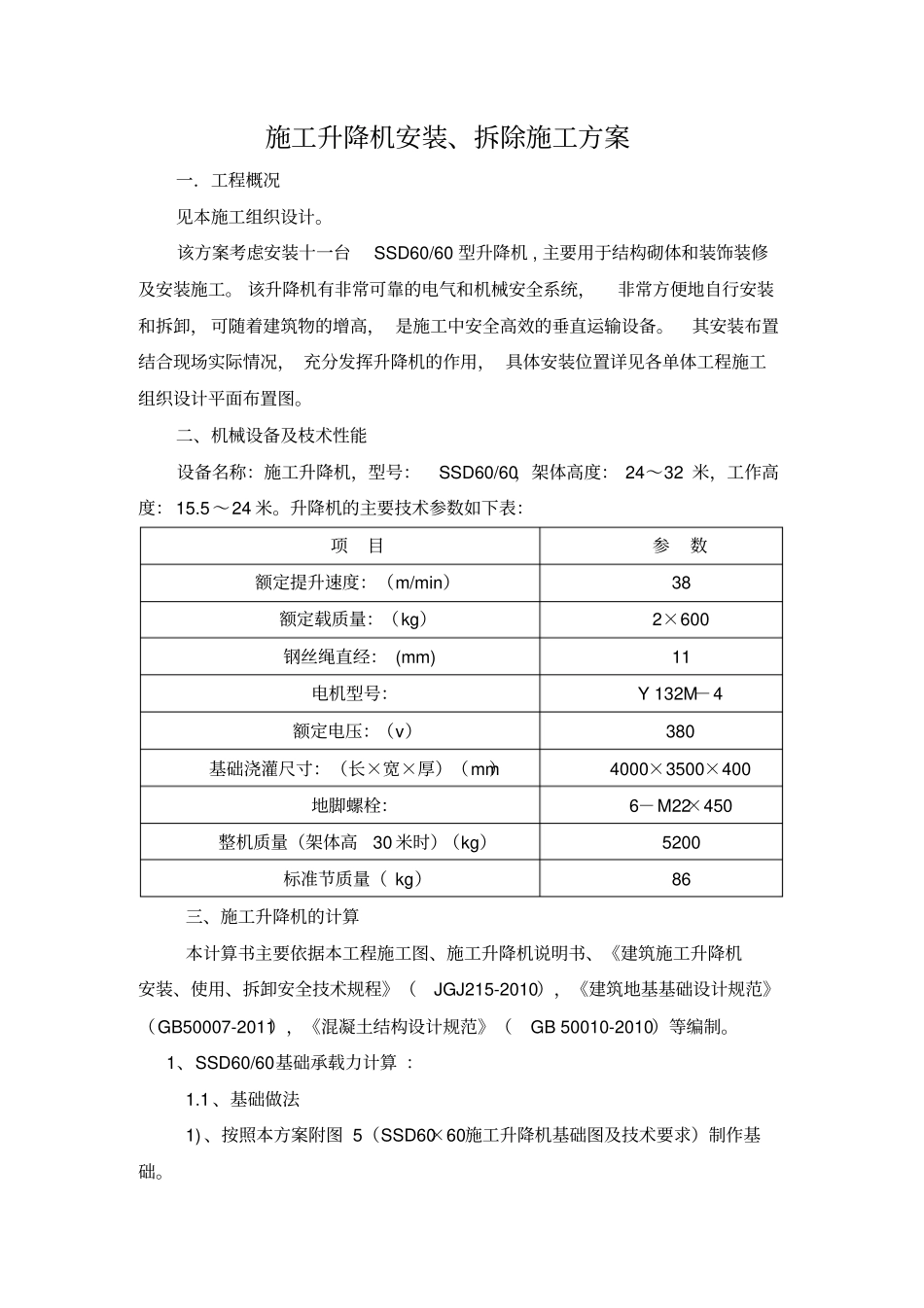

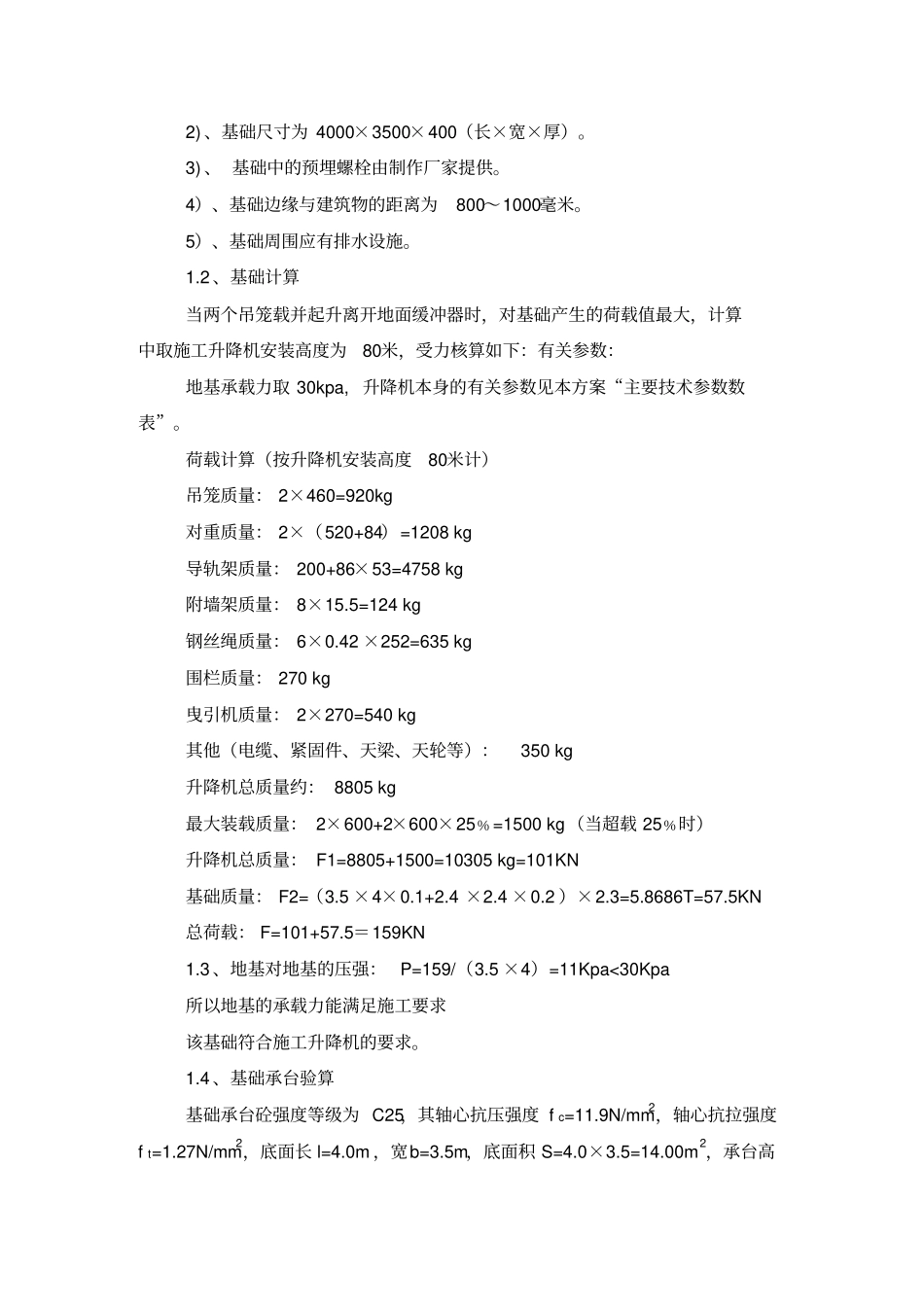

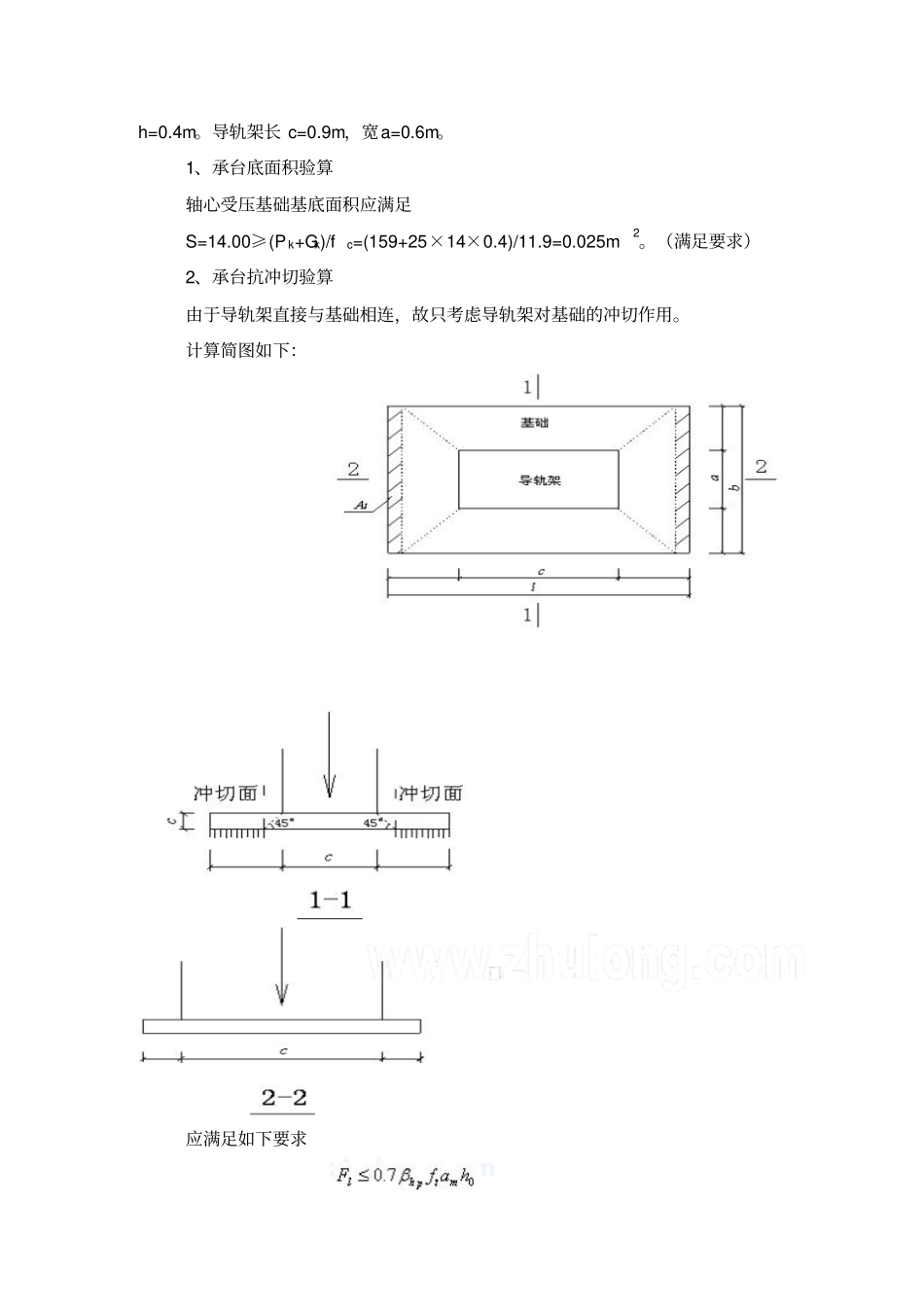

施工升降机安装、拆除施工方案一.工程概况见本施工组织设计。该方案考虑安装十一台SSD60/60型升降机,主要用于结构砌体和装饰装修及安装施工。该升降机有非常可靠的电气和机械安全系统,非常方便地自行安装和拆卸,可随着建筑物的增高,是施工中安全高效的垂直运输设备。其安装布置结合现场实际情况,充分发挥升降机的作用,具体安装位置详见各单体工程施工组织设计平面布置图。二、机械设备及枝术性能设备名称:施工升降机,型号:SSD60/60,架体高度:24~32米,工作高度:15.5~24米。升降机的主要技术参数如下表:项目参数额定提升速度:(m/min)38额定载质量:(kg)2×600钢丝绳直经:(mm)11电机型号:Y132M-4额定电压:(v)380基础浇灌尺寸:(长×宽×厚)(mm)4000×3500×400地脚螺栓:6-M22×450整机质量(架体高30米时)(kg)5200标准节质量(kg)86三、施工升降机的计算本计算书主要依据本工程施工图、施工升降机说明书、《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010),《建筑地基基础设计规范》(GB50007-2011),《混凝土结构设计规范》(GB50010-2010)等编制。1、SSD60/60基础承载力计算:1.1、基础做法1)、按照本方案附图5(SSD60×60施工升降机基础图及技术要求)制作基础。2)、基础尺寸为4000×3500×400(长×宽×厚)。3)、基础中的预埋螺栓由制作厂家提供。4)、基础边缘与建筑物的距离为800~1000毫米。5)、基础周围应有排水设施。1.2、基础计算当两个吊笼载并起升离开地面缓冲器时,对基础产生的荷载值最大,计算中取施工升降机安装高度为80米,受力核算如下:有关参数:地基承载力取30kpa,升降机本身的有关参数见本方案“主要技术参数数表”。荷载计算(按升降机安装高度80米计)吊笼质量:2×460=920kg对重质量:2×(520+84)=1208kg导轨架质量:200+86×53=4758kg附墙架质量:8×15.5=124kg钢丝绳质量:6×0.42×252=635kg围栏质量:270kg曳引机质量:2×270=540kg其他(电缆、紧固件、天梁、天轮等):350kg升降机总质量约:8805kg最大装载质量:2×600+2×600×25﹪=1500kg(当超载25﹪时)升降机总质量:F1=8805+1500=10305kg=101KN基础质量:F2=(3.5×4×0.1+2.4×2.4×0.2)×2.3=5.8686T=57.5KN总荷载:F=101+57.5=159KN1.3、地基对地基的压强:P=159/(3.5×4)=11Kpa<30Kpa所以地基的承载力能满足施工要求该基础符合施工升降机的要求。1.4、基础承台验算基础承台砼强度等级为C25,其轴心抗压强度fc=11.9N/mm2,轴心抗拉强度ft=1.27N/mm2,底面长l=4.0m,宽b=3.5m,底面积S=4.0×3.5=14.00m2,承台高h=0.4m。导轨架长c=0.9m,宽a=0.6m。1、承台底面积验算轴心受压基础基底面积应满足S=14.00≥(Pk+Gk)/fc=(159+25×14×0.4)/11.9=0.025m2。(满足要求)2、承台抗冲切验算由于导轨架直接与基础相连,故只考虑导轨架对基础的冲切作用。计算简图如下:应满足如下要求式中Pj---扣除基础自重后相应于荷载效应基本组合时的地基土单位面积净反力,Pj=P/S=2.1×159/14=23.85kN/m2;βhp--受冲切承载力截面高度影响系数,本例取Bhp=1;h0---基础冲切破坏锥体的有效高度,取h0=400-35=365mm;Al---冲切验算时取用的部分基底面积,Al=3.8×1.85=7.03m2;am---冲切破坏锥体最不利一侧计算长度;at---冲切破坏锥体最不利一侧斜截面的上边长,取导轨架宽a;ab---冲切破坏锥体最不利一侧斜截面在基础底面积范围内的下边长;ab=a+2h0=0.66+2×0.365=1.39mam=(at+ab)/2=(0.66+1.39)/2=1.025mFl=Pj×Al=23.85×7.03=167.671kN0.7βhpftamh0=0.7×1×1.27×1025×365/1000=332.6kN≥167.67kN,满足要求!四.施工安、拆(一)做好劳动力组织与安排作业前,须对施工现场基础进行勘察,对设备的各种零部件进行清点,确认无误后方可进入作业程序。安装作业组一般由4-6人组成,其中在高空作业不得超过2人。作业前,作业人员必须了解作业方案,熟悉作业流程。每个作业组必须确定指挥人员,并对作业人员进行分工交底,做到上架、递送零部件及材料分工明确,配合协调。架体安装时,周围必须划定安全警戒区,并设置标志。作业组必须设监护员...
