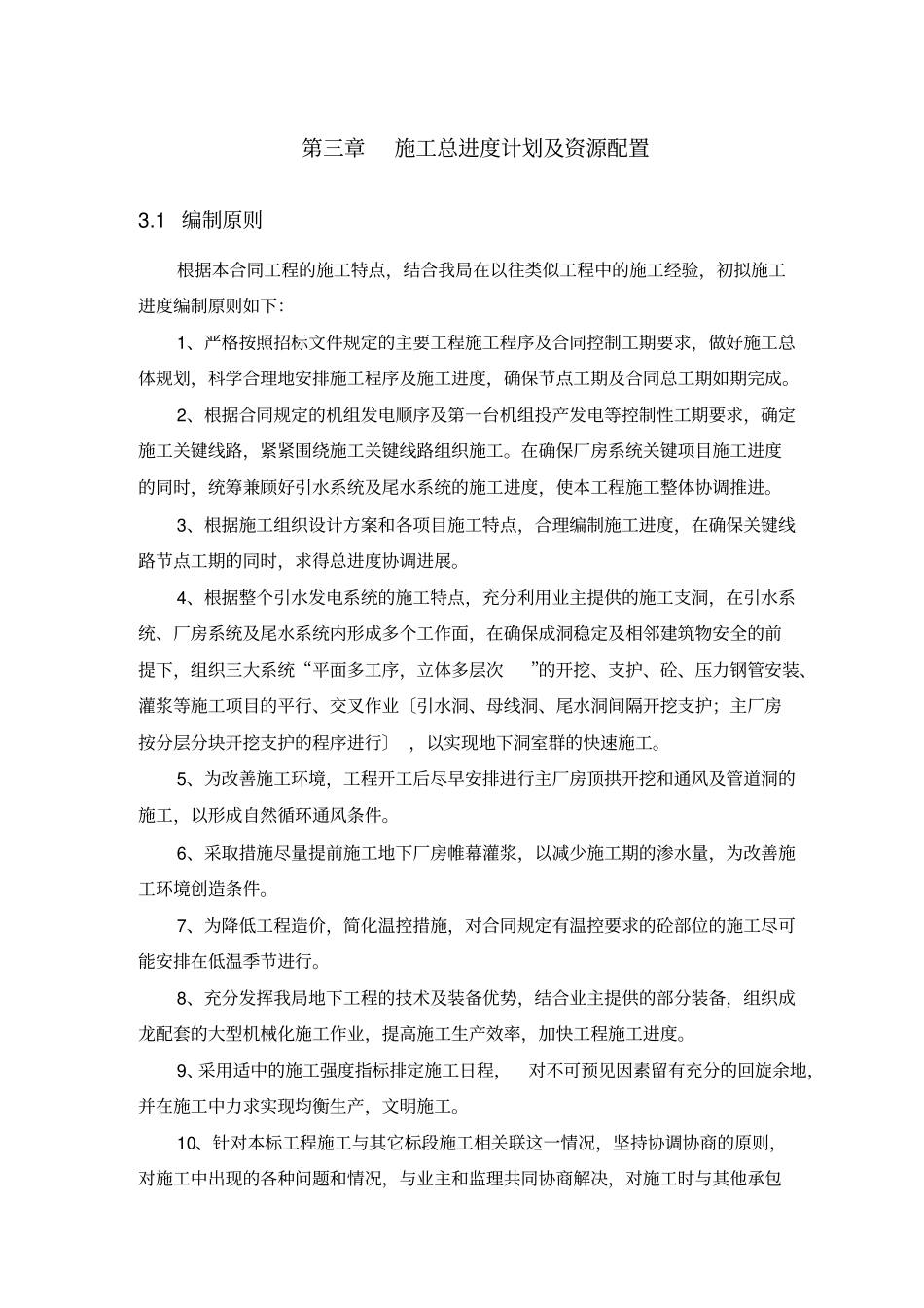

第三章施工总进度计划及资源配置3
1编制原则根据本合同工程的施工特点,结合我局在以往类似工程中的施工经验,初拟施工进度编制原则如下:1、严格按照招标文件规定的主要工程施工程序及合同控制工期要求,做好施工总体规划,科学合理地安排施工程序及施工进度,确保节点工期及合同总工期如期完成
2、根据合同规定的机组发电顺序及第一台机组投产发电等控制性工期要求,确定施工关键线路,紧紧围绕施工关键线路组织施工
在确保厂房系统关键项目施工进度的同时,统筹兼顾好引水系统及尾水系统的施工进度,使本工程施工整体协调推进
3、根据施工组织设计方案和各项目施工特点,合理编制施工进度,在确保关键线路节点工期的同时,求得总进度协调进展
4、根据整个引水发电系统的施工特点,充分利用业主提供的施工支洞,在引水系统、厂房系统及尾水系统内形成多个工作面,在确保成洞稳定及相邻建筑物安全的前提下,组织三大系统“平面多工序,立体多层次”的开挖、支护、砼、压力钢管安装、灌浆等施工项目的平行、交叉作业〔引水洞、母线洞、尾水洞间隔开挖支护;主厂房按分层分块开挖支护的程序进行〕,以实现地下洞室群的快速施工
5、为改善施工环境,工程开工后尽早安排进行主厂房顶拱开挖和通风及管道洞的施工,以形成自然循环通风条件
6、采取措施尽量提前施工地下厂房帷幕灌浆,以减少施工期的渗水量,为改善施工环境创造条件
7、为降低工程造价,简化温控措施,对合同规定有温控要求的砼部位的施工尽可能安排在低温季节进行
8、充分发挥我局地下工程的技术及装备优势,结合业主提供的部分装备,组织成龙配套的大型机械化施工作业,提高施工生产效率,加快工程施工进度

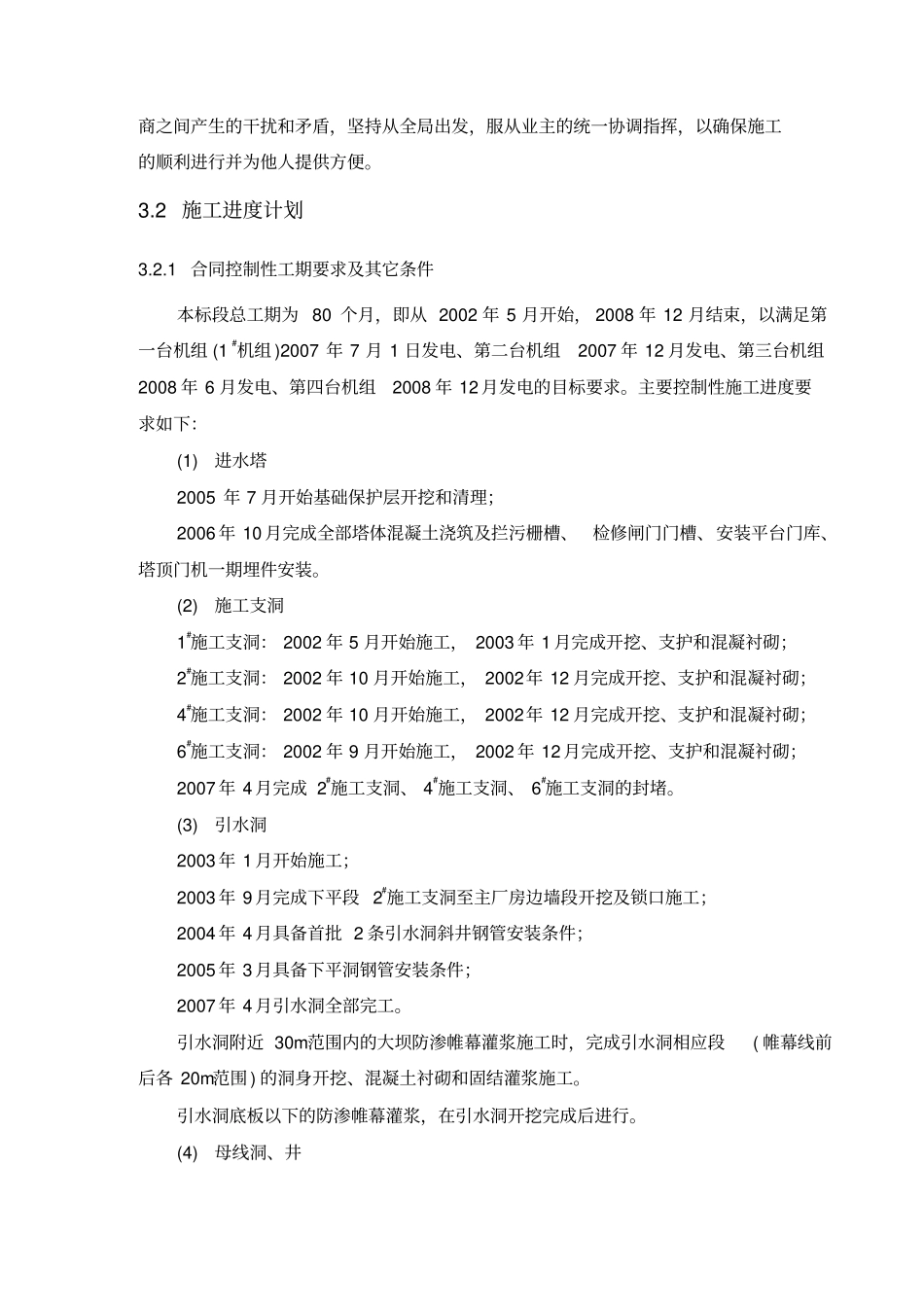

9、采用适中的施工强度指标排定施工日程,对不可预见因素留有充分的回旋余地,并在施工中力求实现均衡生产,文明施工
10、针对本标工程施工与其它标段施工相关联这一情况,坚持协调协商的原则,对施工中出现的各种问题和情况,
