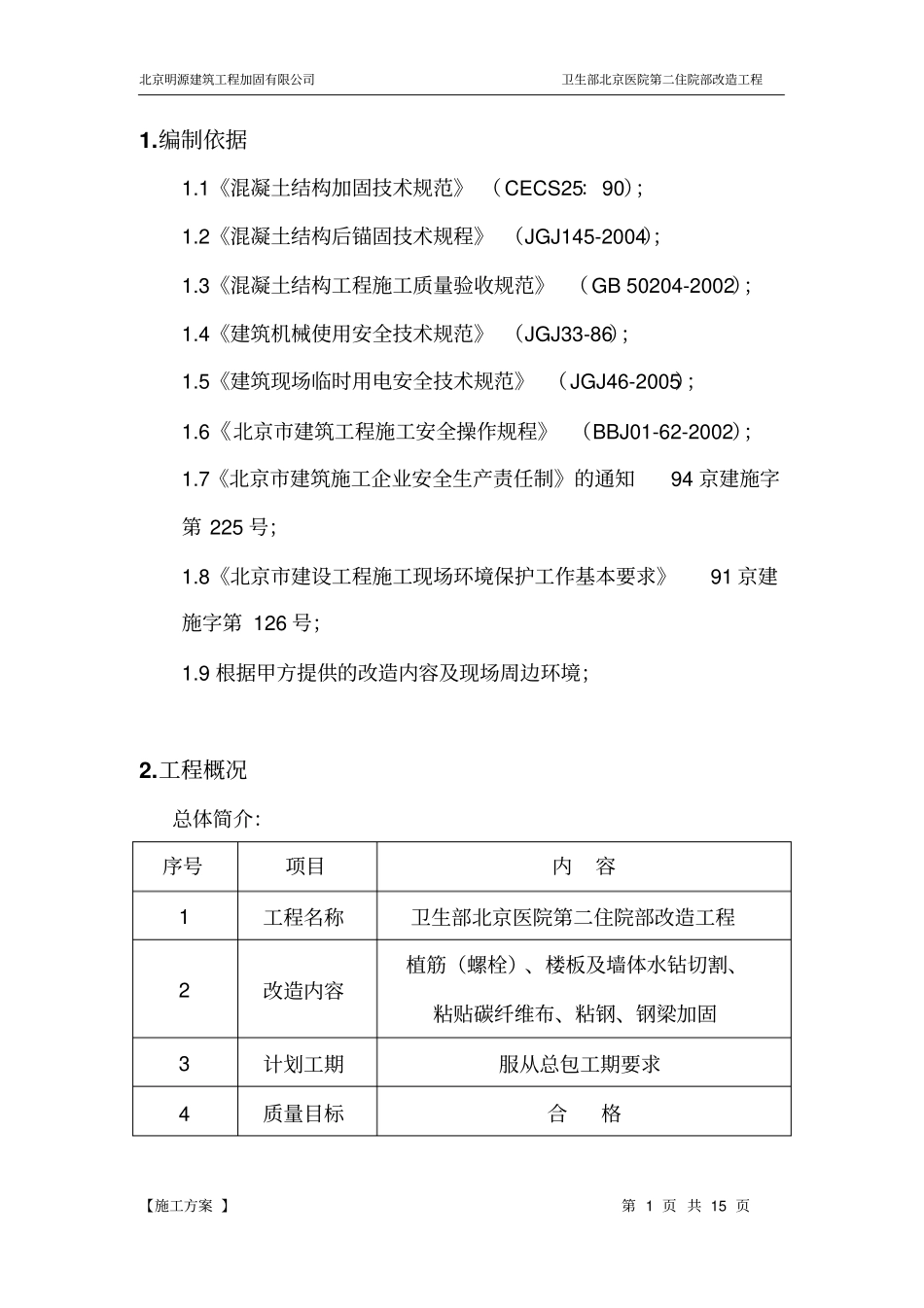

北京明源建筑工程加固有限公司卫生部北京医院第二住院部改造工程【施工方案】第1页共15页1
1《混凝土结构加固技术规范》(CECS25:90);1
2《混凝土结构后锚固技术规程》(JGJ145-2004);1
3《混凝土结构工程施工质量验收规范》(GB50204-2002);1
4《建筑机械使用安全技术规范》(JGJ33-86);1
5《建筑现场临时用电安全技术规范》(JGJ46-2005);1
6《北京市建筑工程施工安全操作规程》(BBJ01-62-2002);1
7《北京市建筑施工企业安全生产责任制》的通知94京建施字第225号;1
8《北京市建设工程施工现场环境保护工作基本要求》91京建施字第126号;1
9根据甲方提供的改造内容及现场周边环境;2

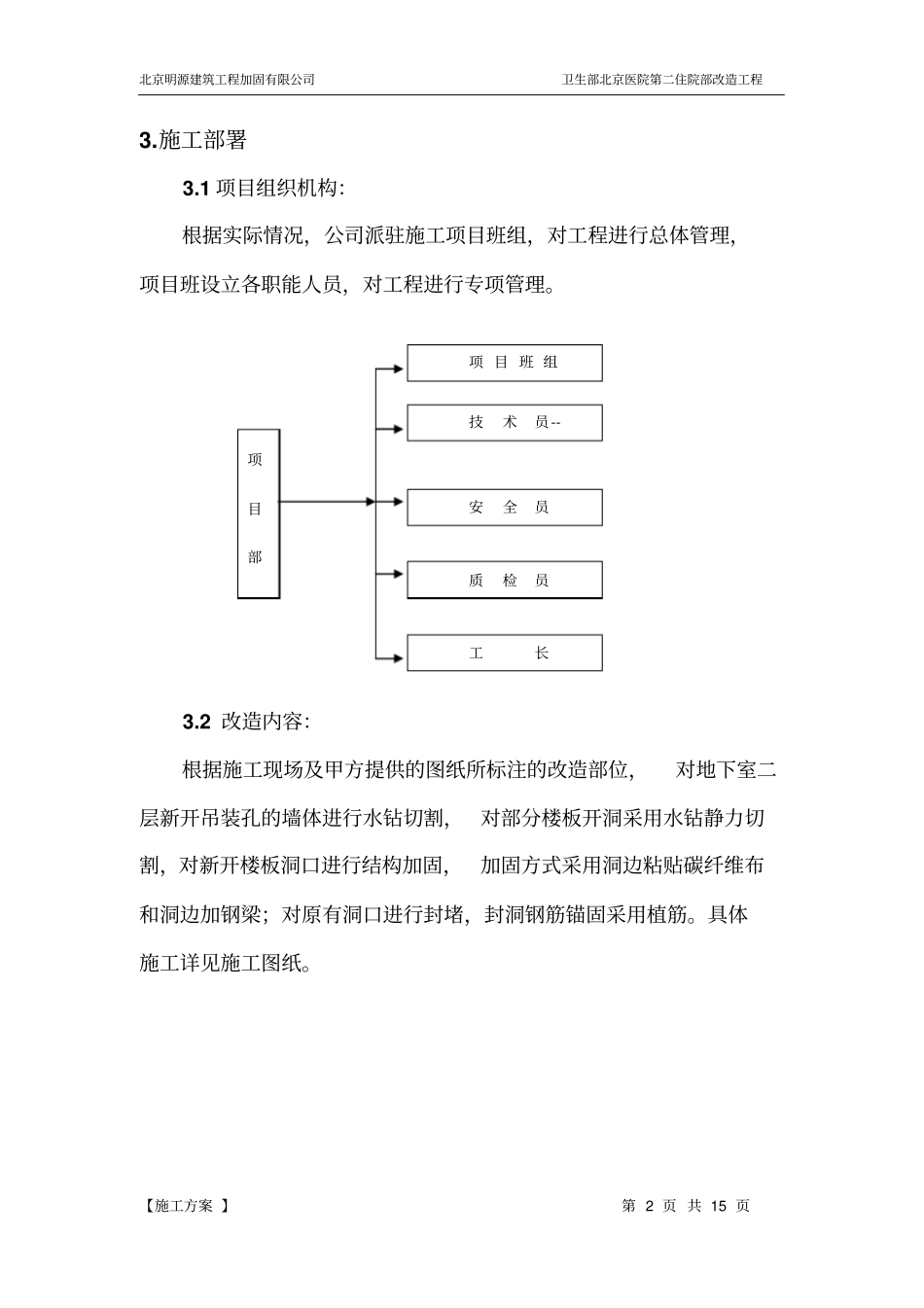

工程概况总体简介:序号项目内容1工程名称卫生部北京医院第二住院部改造工程2改造内容植筋(螺栓)、楼板及墙体水钻切割、粘贴碳纤维布、粘钢、钢梁加固3计划工期服从总包工期要求4质量目标合格北京明源建筑工程加固有限公司卫生部北京医院第二住院部改造工程【施工方案】第2页共15页3
1项目组织机构:根据实际情况,公司派驻施工项目班组,对工程进行总体管理,项目班设立各职能人员,对工程进行专项管理
2改造内容:根据施工现场及甲方提供的图纸所标注的改造部位,对地下室二层新开吊装孔的墙体进行水钻切割,对部分楼板开洞采用水钻静力切割,对新开楼板洞口进行结构加固,加固方式采用洞边粘贴碳纤维布和洞边加钢梁;对原有洞口进行封堵,封洞钢筋锚固采用植筋
具体施工详见施工图纸
项目部技术员--安全员质检员工长项目班组北京明源建筑工程加固有限公司卫生部北京医院第二住院部改造工程【施工方案】第3页共15页3

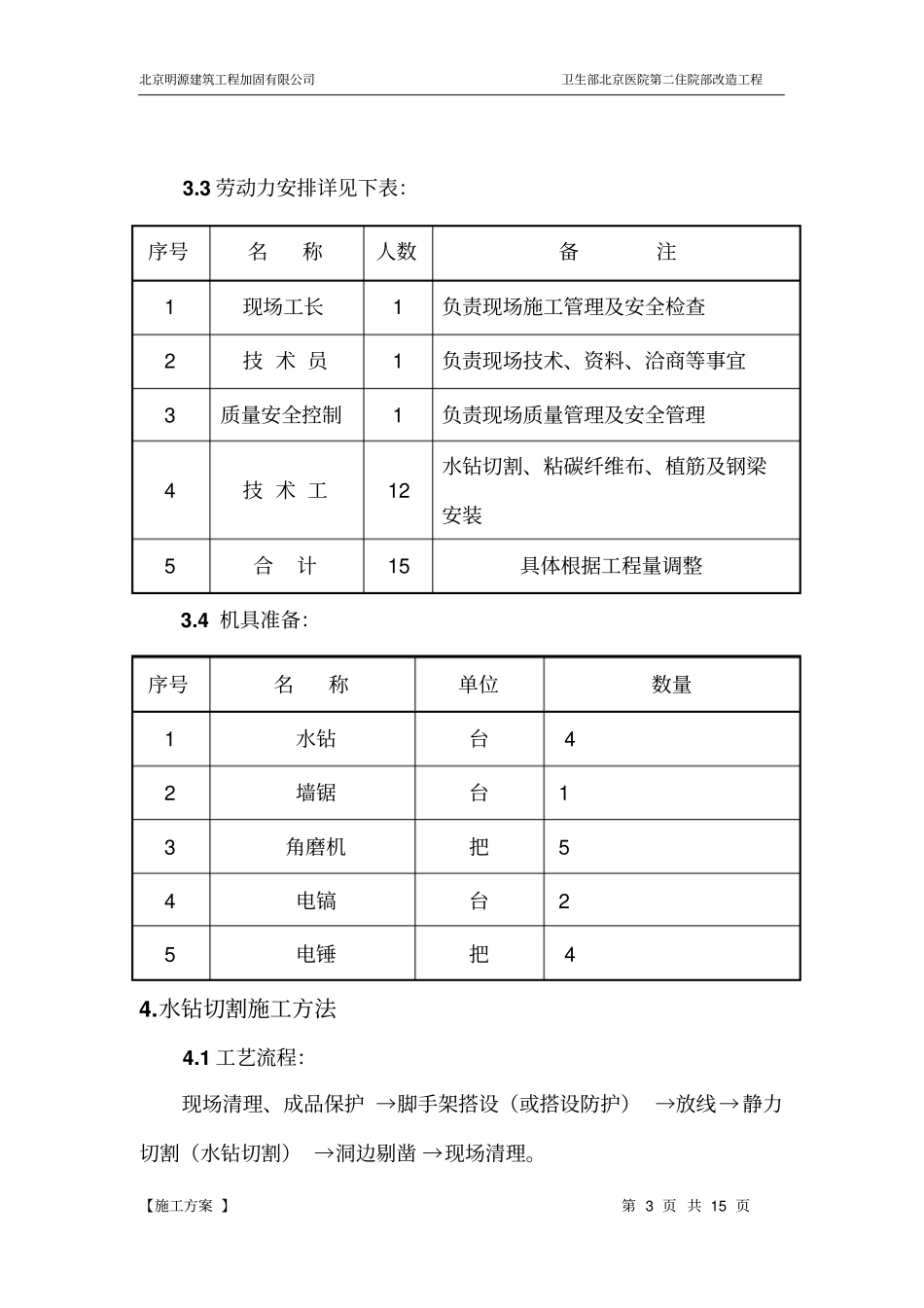

3劳动力安排详见下表:3
4机具准备:4
水钻切割施工方法4
1工艺流程:现场清理、成品保护→脚手架搭设(或搭设防护)→放线→
