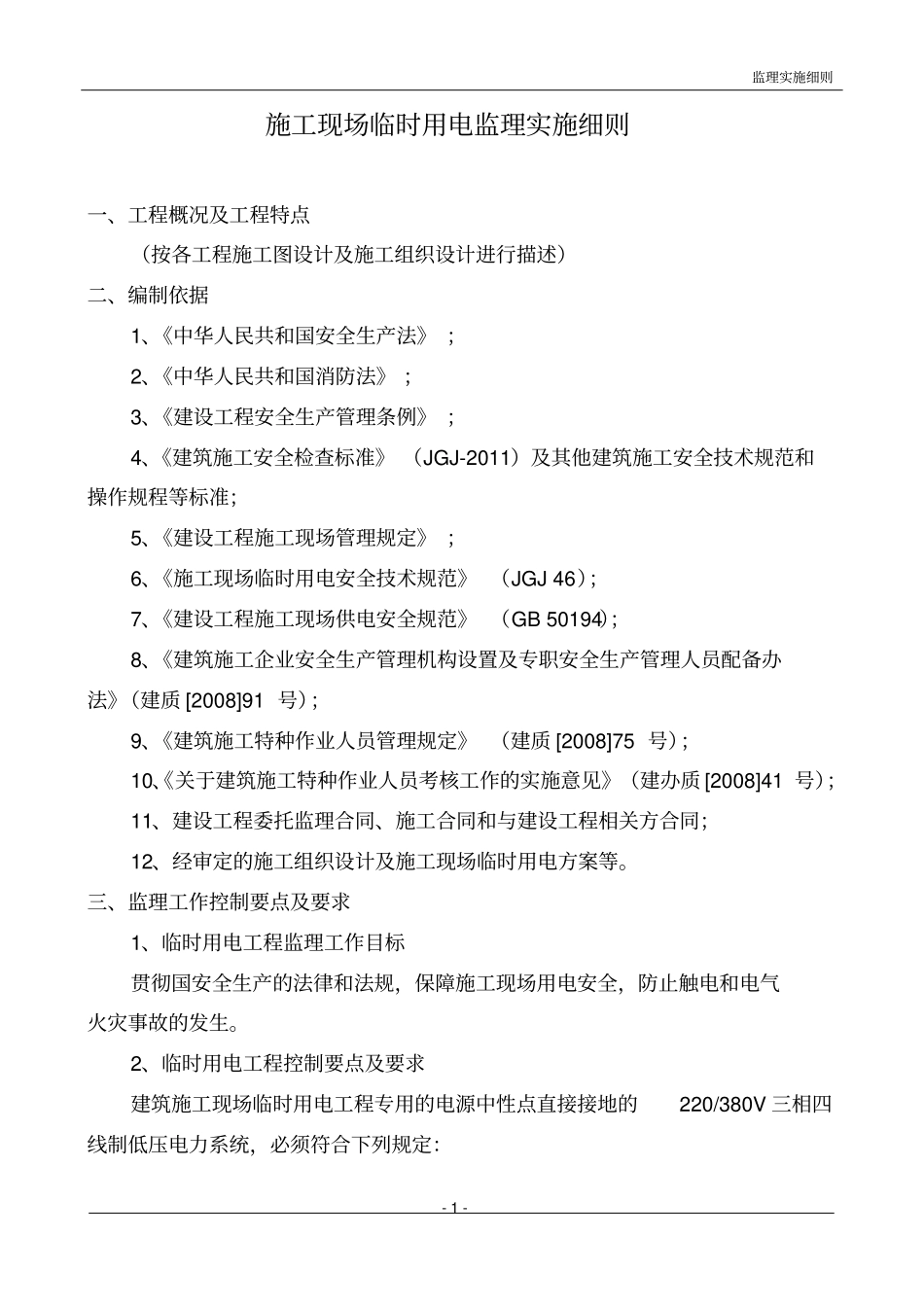

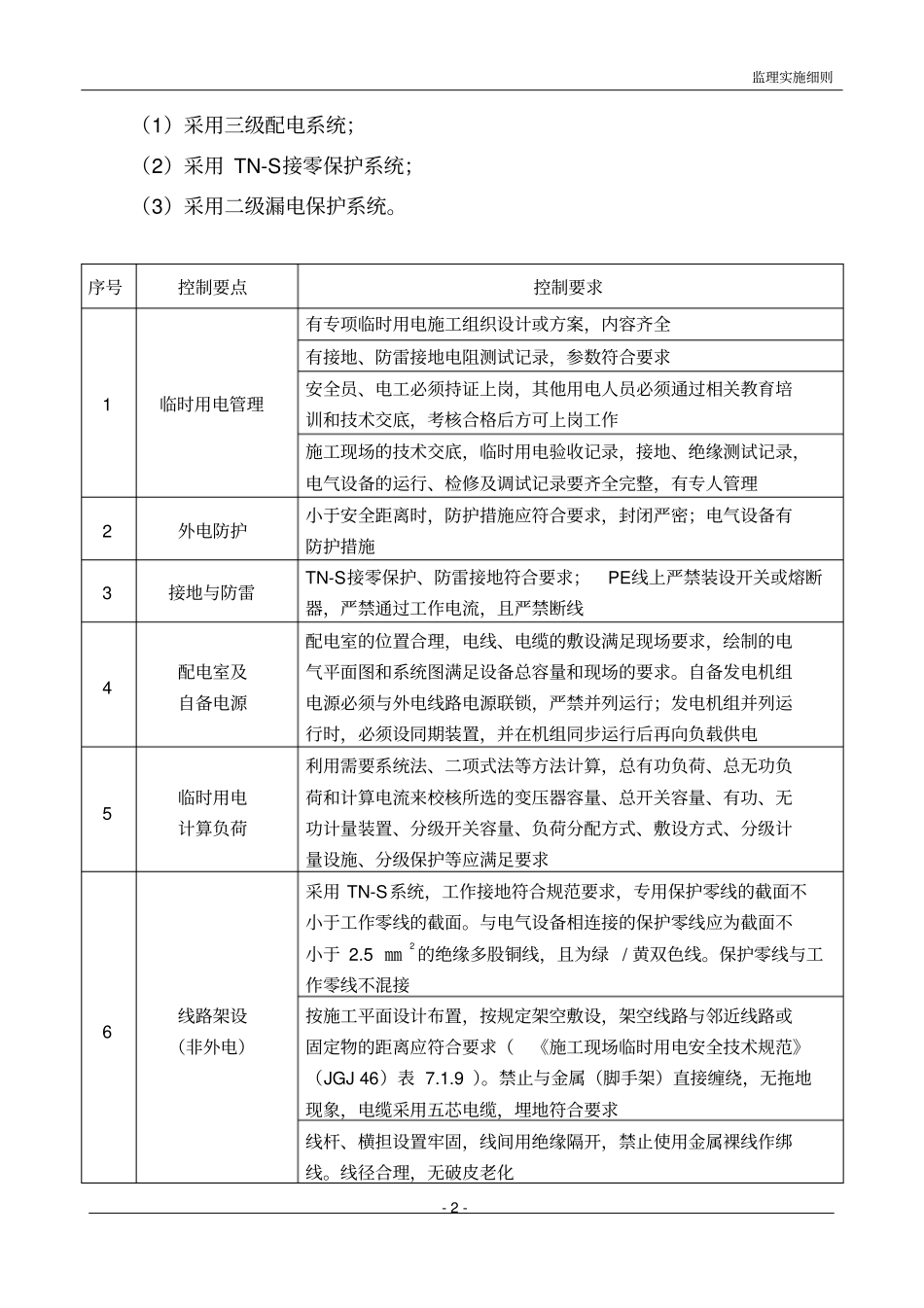

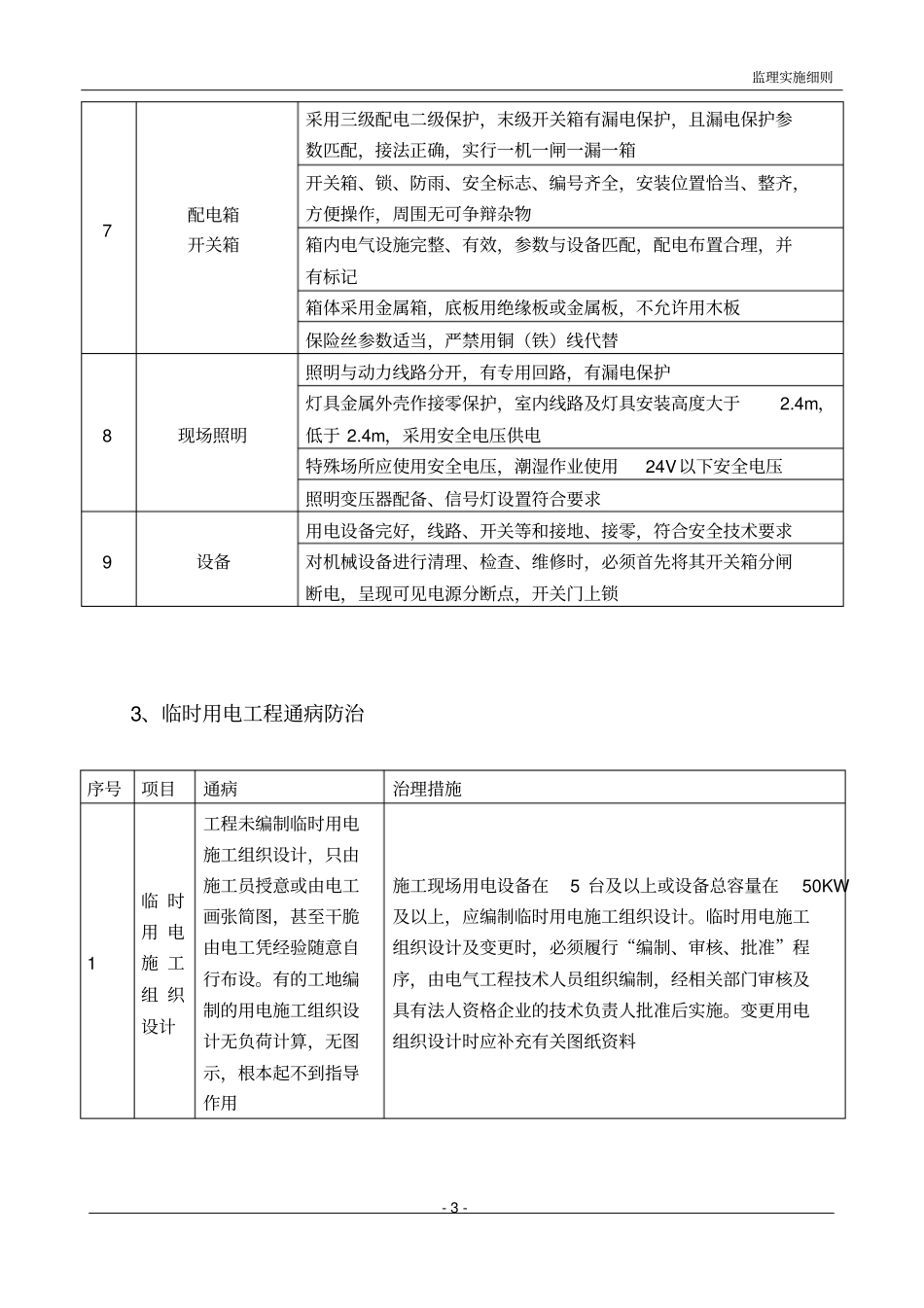

监理实施细则-1-施工现场临时用电监理实施细则一、工程概况及工程特点(按各工程施工图设计及施工组织设计进行描述)二、编制依据1、《中华人民共和国安全生产法》;2、《中华人民共和国消防法》;3、《建设工程安全生产管理条例》;4、《建筑施工安全检查标准》(JGJ-2011)及其他建筑施工安全技术规范和操作规程等标准;5、《建设工程施工现场管理规定》;6、《施工现场临时用电安全技术规范》(JGJ46);7、《建设工程施工现场供电安全规范》(GB50194);8、《建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法》(建质[2008]91号);9、《建筑施工特种作业人员管理规定》(建质[2008]75号);10、《关于建筑施工特种作业人员考核工作的实施意见》(建办质[2008]41号);11、建设工程委托监理合同、施工合同和与建设工程相关方合同;12、经审定的施工组织设计及施工现场临时用电方案等。三、监理工作控制要点及要求1、临时用电工程监理工作目标贯彻国安全生产的法律和法规,保障施工现场用电安全,防止触电和电气火灾事故的发生。2、临时用电工程控制要点及要求建筑施工现场临时用电工程专用的电源中性点直接接地的220/380V三相四线制低压电力系统,必须符合下列规定:监理实施细则-2-(1)采用三级配电系统;(2)采用TN-S接零保护系统;(3)采用二级漏电保护系统。序号控制要点控制要求1临时用电管理有专项临时用电施工组织设计或方案,内容齐全有接地、防雷接地电阻测试记录,参数符合要求安全员、电工必须持证上岗,其他用电人员必须通过相关教育培训和技术交底,考核合格后方可上岗工作施工现场的技术交底,临时用电验收记录,接地、绝缘测试记录,电气设备的运行、检修及调试记录要齐全完整,有专人管理2外电防护小于安全距离时,防护措施应符合要求,封闭严密;电气设备有防护措施3接地与防雷TN-S接零保护、防雷接地符合要求;PE线上严禁装设开关或熔断器,严禁通过工作电流,且严禁断线4配电室及自备电源配电室的位置合理,电线、电缆的敷设满足现场要求,绘制的电气平面图和系统图满足设备总容量和现场的要求。自备发电机组电源必须与外电线路电源联锁,严禁并列运行;发电机组并列运行时,必须设同期装置,并在机组同步运行后再向负载供电5临时用电计算负荷利用需要系统法、二项式法等方法计算,总有功负荷、总无功负荷和计算电流来校核所选的变压器容量、总开关容量、有功、无功计量装置、分级开关容量、负荷分配方式、敷设方式、分级计量设施、分级保护等应满足要求6线路架设(非外电)采用TN-S系统,工作接地符合规范要求,专用保护零线的截面不小于工作零线的截面。与电气设备相连接的保护零线应为截面不小于2.5㎜2的绝缘多股铜线,且为绿/黄双色线。保护零线与工作零线不混接按施工平面设计布置,按规定架空敷设,架空线路与邻近线路或固定物的距离应符合要求(《施工现场临时用电安全技术规范》(JGJ46)表7.1.9)。禁止与金属(脚手架)直接缠绕,无拖地现象,电缆采用五芯电缆,埋地符合要求线杆、横担设置牢固,线间用绝缘隔开,禁止使用金属裸线作绑线。线径合理,无破皮老化监理实施细则-3-7配电箱开关箱采用三级配电二级保护,末级开关箱有漏电保护,且漏电保护参数匹配,接法正确,实行一机一闸一漏一箱开关箱、锁、防雨、安全标志、编号齐全,安装位置恰当、整齐,方便操作,周围无可争辩杂物箱内电气设施完整、有效,参数与设备匹配,配电布置合理,并有标记箱体采用金属箱,底板用绝缘板或金属板,不允许用木板保险丝参数适当,严禁用铜(铁)线代替8现场照明照明与动力线路分开,有专用回路,有漏电保护灯具金属外壳作接零保护,室内线路及灯具安装高度大于2.4m,低于2.4m,采用安全电压供电特殊场所应使用安全电压,潮湿作业使用24V以下安全电压照明变压器配备、信号灯设置符合要求9设备用电设备完好,线路、开关等和接地、接零,符合安全技术要求对机械设备进行清理、检查、维修时,必须首先将其开关箱分闸断电,呈现可见电源分断点,开关门上锁3、临时用电工程通病防治序号项目通病治理措施1临时用电施工组织设计工程未编制临时...
