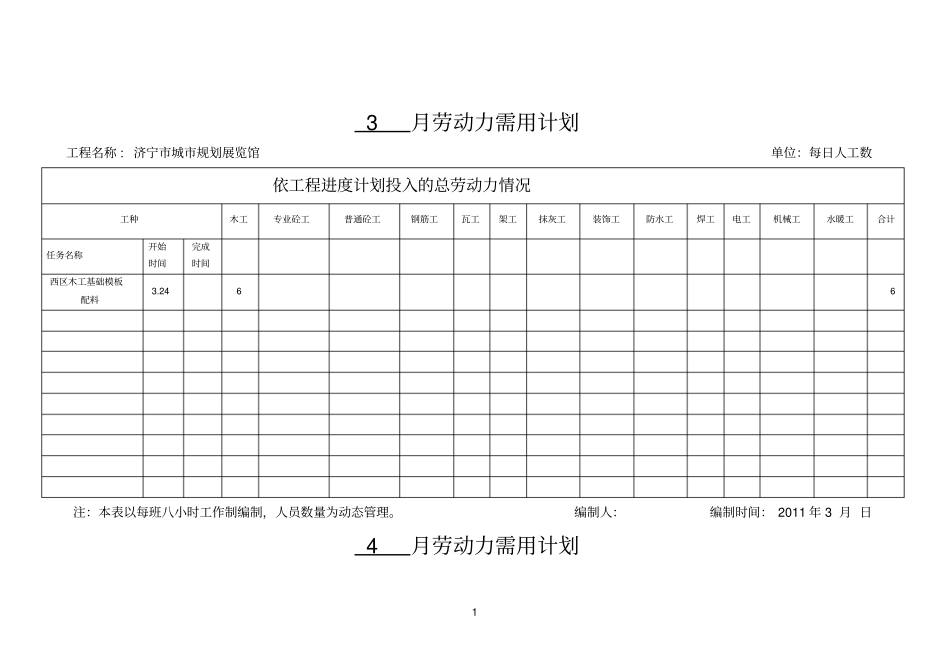

13月劳动力需用计划工程名称:济宁市城市规划展览馆单位:每日人工数依工程进度计划投入的总劳动力情况工种木工专业砼工普通砼工钢筋工瓦工架工抹灰工装饰工防水工焊工电工机械工水暖工合计任务名称开始时间完成时间西区木工基础模板配料3
2466注:本表以每班八小时工作制编制,人员数量为动态管理

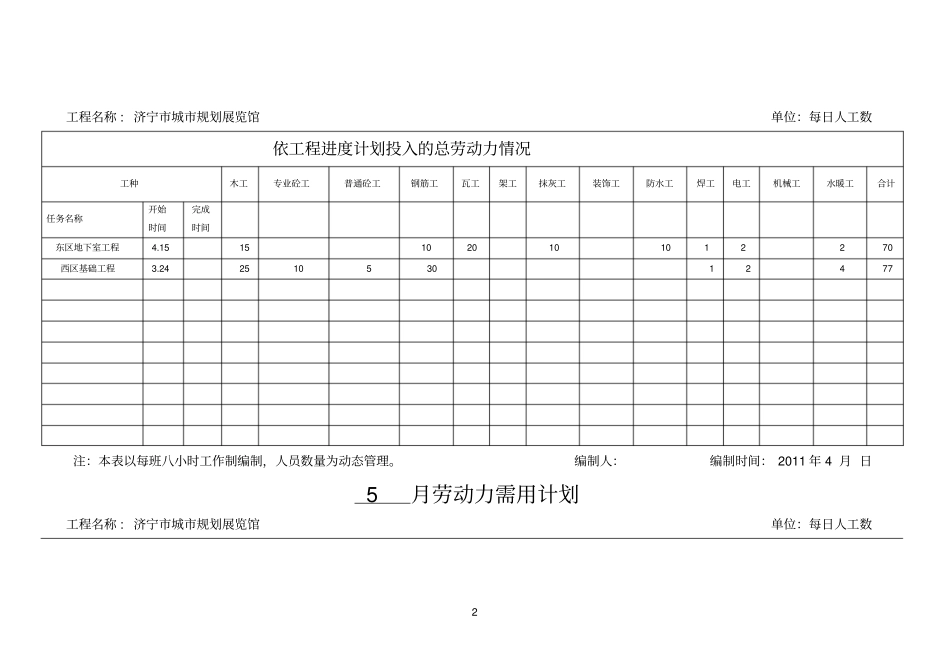

编制人:编制时间:2011年3月日4月劳动力需用计划2工程名称:济宁市城市规划展览馆单位:每日人工数依工程进度计划投入的总劳动力情况工种木工专业砼工普通砼工钢筋工瓦工架工抹灰工装饰工防水工焊工电工机械工水暖工合计任务名称开始时间完成时间东区地下室工程4
15151020101012270西区基础工程3
24251053012477注:本表以每班八小时工作制编制,人员数量为动态管理

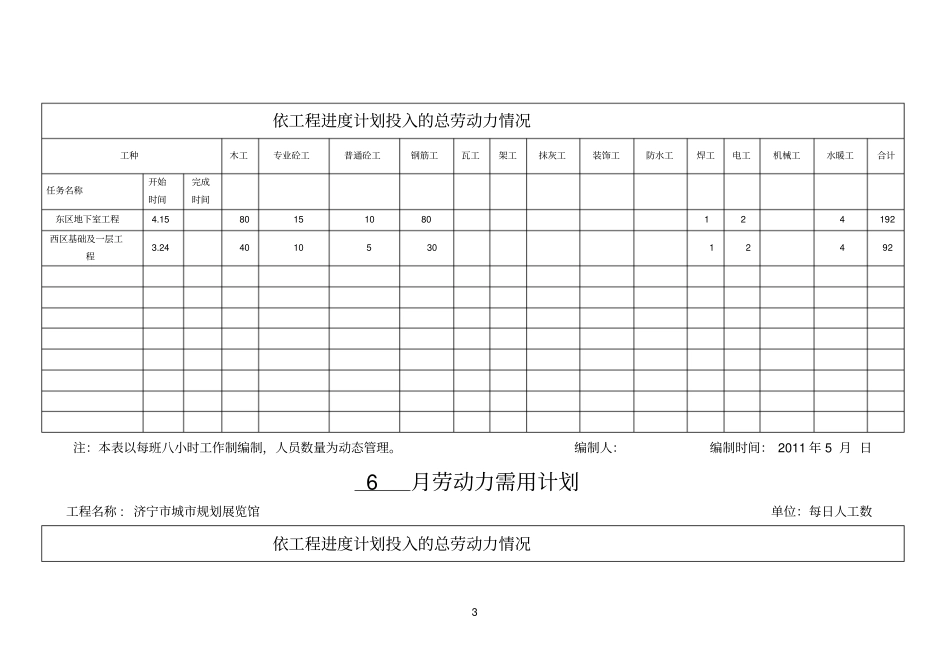

编制人:编制时间:2011年4月日5月劳动力需用计划工程名称:济宁市城市规划展览馆单位:每日人工数3依工程进度计划投入的总劳动力情况工种木工专业砼工普通砼工钢筋工瓦工架工抹灰工装饰工防水工焊工电工机械工水暖工合计任务名称开始时间完成时间东区地下室工程4
1580151080124192西区基础及一层工程3
24401053012492注:本表以每班八小时工作制编制,人员数量为动态管理
编制人:编制时间:2011年5月日6月劳动力需用计划工程名称:济宁市城市规划展览馆单位:每日人工数依工程进度计划投入的总劳动力情况4工种木工专业砼工普通砼工钢筋工瓦工架工抹灰工装饰工防水工焊工电工机械工水暖工合计任务名称开始时间完成时间东区地下室工程4
1580201080124197西区一层及二层工程5
1401553012497注:本表以每班八小时工作制编制,人员数量为动态管理
编制人:编制时间:2011年6月日8月劳动力需用计划工程名称:济宁市城市规划展览馆单位:每日人工数依工程进度计划投入的总劳动力情况工种木工专业砼工普通砼工钢
