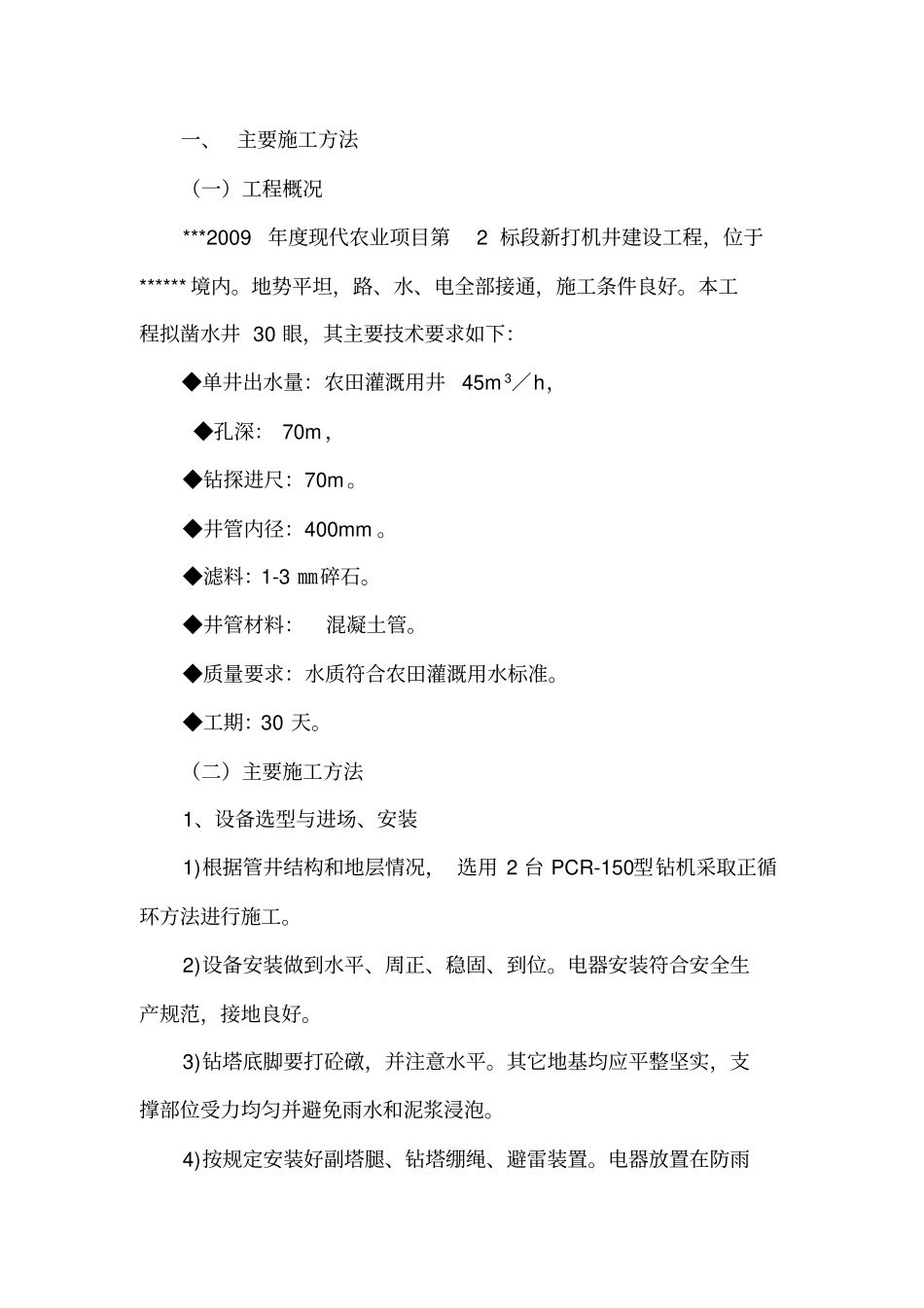

一、主要施工方法(一)工程概况***2009年度现代农业项目第2标段新打机井建设工程,位于******境内
地势平坦,路、水、电全部接通,施工条件良好
本工程拟凿水井30眼,其主要技术要求如下:◆单井出水量:农田灌溉用井45m3/h,◆孔深:70m,◆钻探进尺:70m
◆井管内径:400mm
◆滤料:1-3㎜碎石
◆井管材料:混凝土管
◆质量要求:水质符合农田灌溉用水标准
◆工期:30天
(二)主要施工方法1、设备选型与进场、安装1)根据管井结构和地层情况,选用2台PCR-150型钻机采取正循环方法进行施工
2)设备安装做到水平、周正、稳固、到位
电器安装符合安全生产规范,接地良好
3)钻塔底脚要打砼礅,并注意水平
其它地基均应平整坚实,支撑部位受力均匀并避免雨水和泥浆浸泡
4)按规定安装好副塔腿、钻塔绷绳、避雷装置

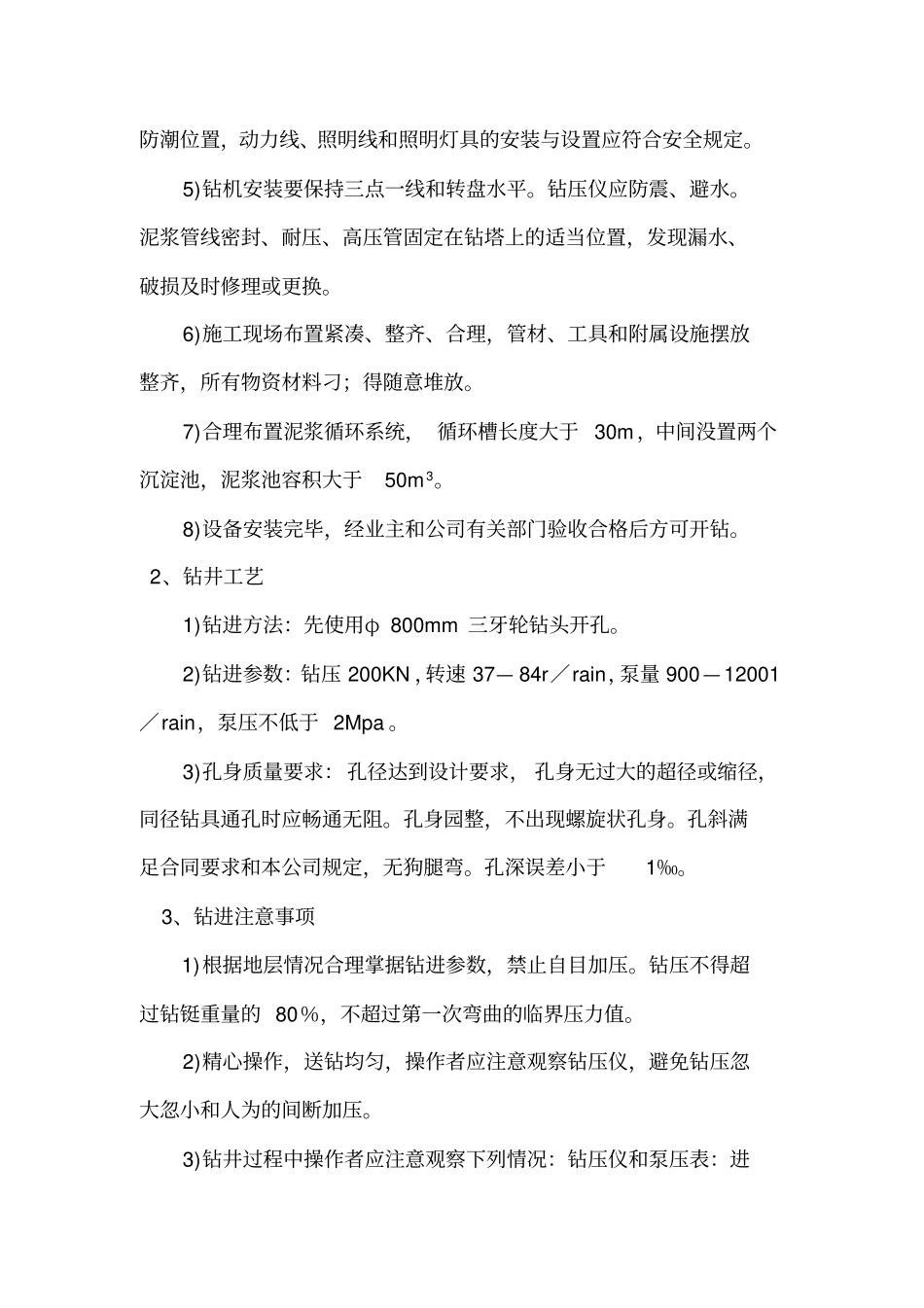

电器放置在防雨防潮位置,动力线、照明线和照明灯具的安装与设置应符合安全规定
5)钻机安装要保持三点一线和转盘水平
钻压仪应防震、避水
泥浆管线密封、耐压、高压管固定在钻塔上的适当位置,发现漏水、破损及时修理或更换
6)施工现场布置紧凑、整齐、合理,管材、工具和附属设施摆放整齐,所有物资材料刁;得随意堆放
7)合理布置泥浆循环系统,循环槽长度大于30m,中间没置两个沉淀池,泥浆池容积大于50m3
8)设备安装完毕,经业主和公司有关部门验收合格后方可开钻
2、钻井工艺1)钻进方法:先使用φ800mm三牙轮钻头开孔
2)钻进参数:钻压200KN,转速37—84r/rain,泵量900—12001/rain,泵压不低于2Mpa
3)孔身质量要求:孔径达到设计要求,孔身无过大的超径或缩径,同径钻具通孔时应畅通无阻
孔身园整,不出现螺旋状孔身
孔斜满足合同要求和本公司规定,无狗腿弯
孔深误差小于1‰
3、钻进注意事项1)根据地层情况合理掌据钻进参数,禁止自目加压
