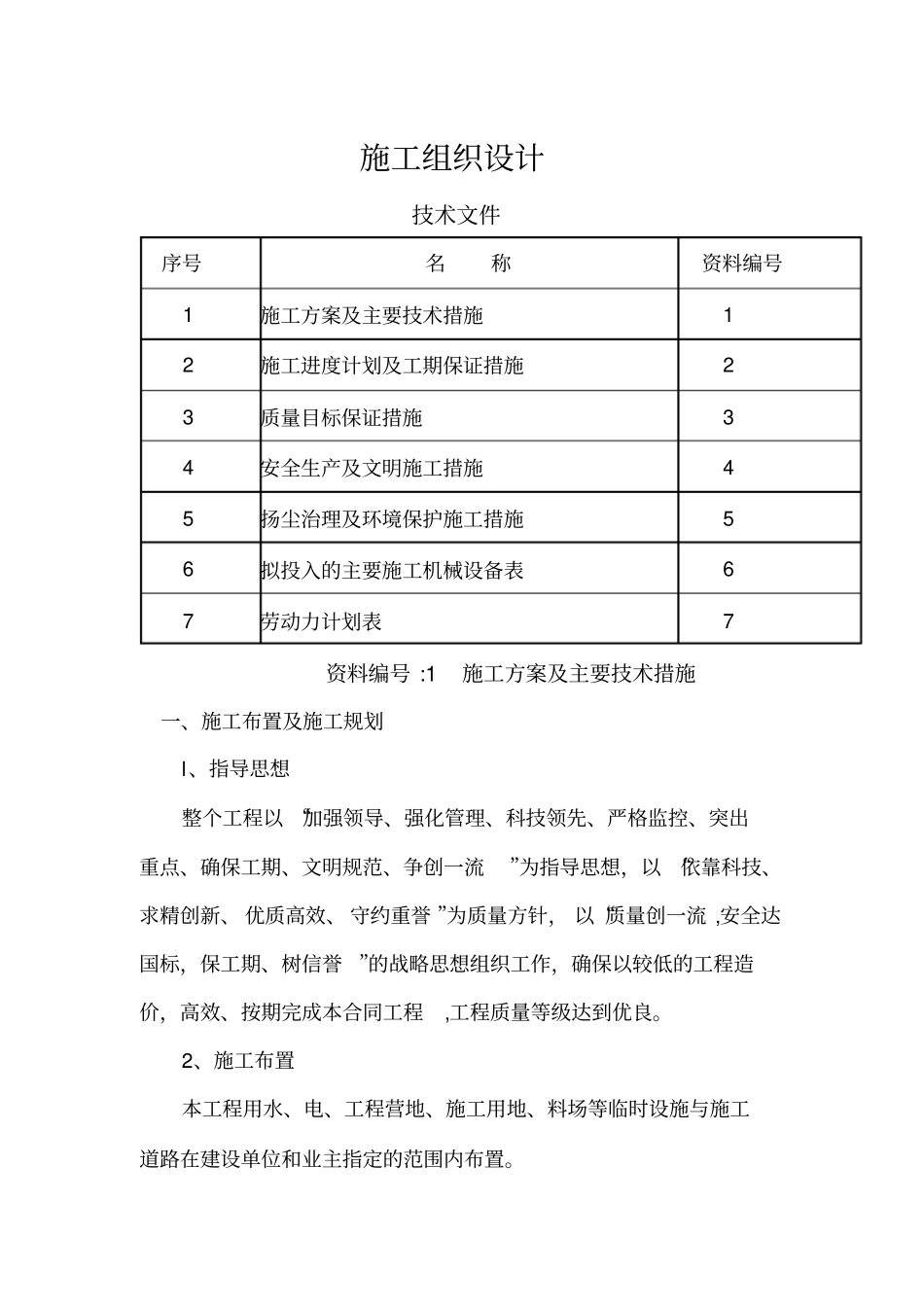

施工组织设计技术文件序号名称资料编号1施工方案及主要技术措施12施工进度计划及工期保证措施23质量目标保证措施34安全生产及文明施工措施45扬尘治理及环境保护施工措施56拟投入的主要施工机械设备表67劳动力计划表7资料编号:1施工方案及主要技术措施一、施工布置及施工规划l、指导思想整个工程以“加强领导、强化管理、科技领先、严格监控、突出重点、确保工期、文明规范、争创一流”为指导思想,以“依靠科技、求精创新、优质高效、守约重誉”为质量方针,以“质量创一流,安全达国标,保工期、树信誉”的战略思想组织工作,确保以较低的工程造价,高效、按期完成本合同工程,工程质量等级达到优良
2、施工布置本工程用水、电、工程营地、施工用地、料场等临时设施与施工道路在建设单位和业主指定的范围内布置

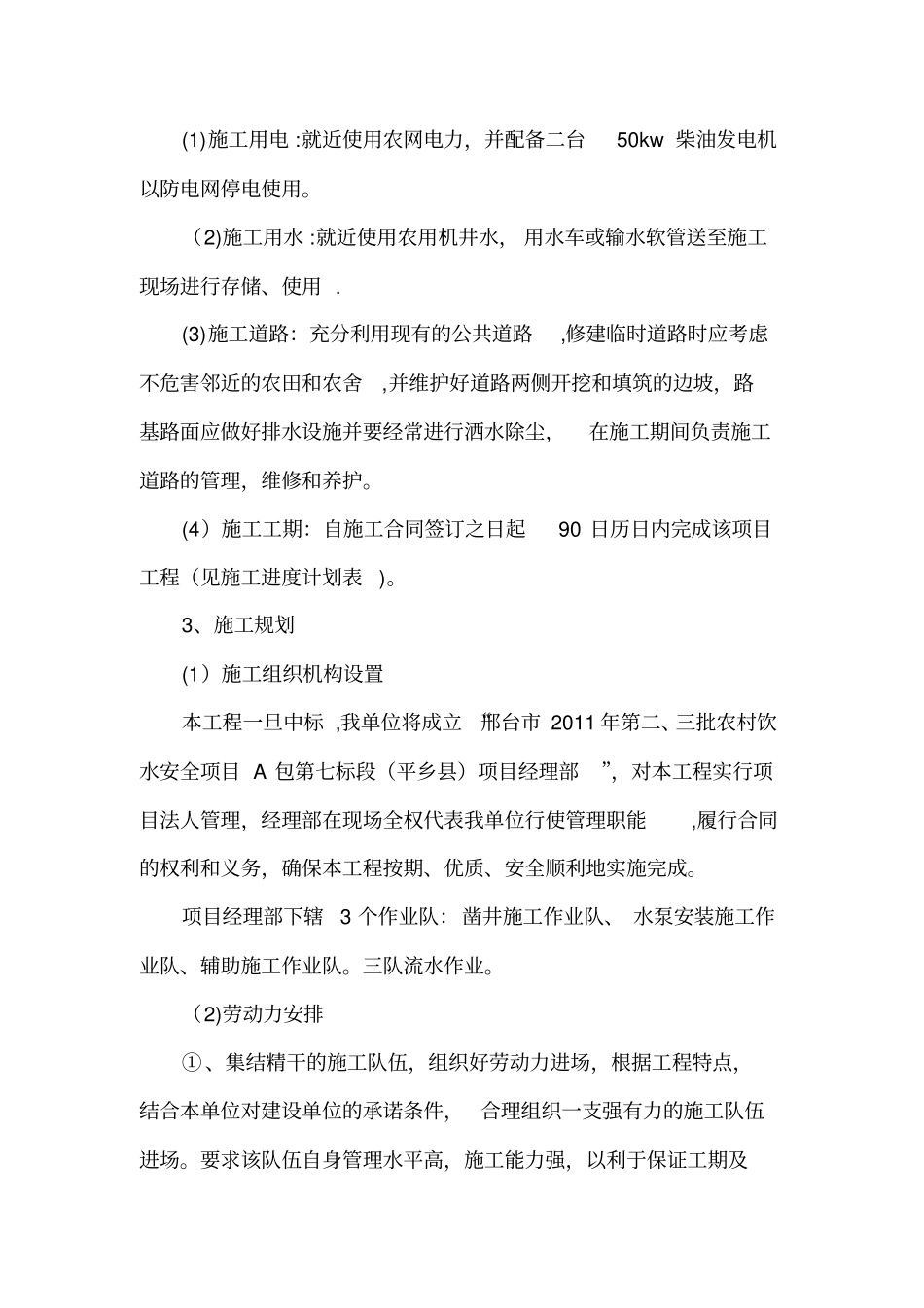

(1)施工用电:就近使用农网电力,并配备二台50kw柴油发电机以防电网停电使用
(2)施工用水:就近使用农用机井水,用水车或输水软管送至施工现场进行存储、使用
(3)施工道路:充分利用现有的公共道路,修建临时道路时应考虑不危害邻近的农田和农舍,并维护好道路两侧开挖和填筑的边坡,路基路面应做好排水设施并要经常进行洒水除尘,在施工期间负责施工道路的管理,维修和养护
(4)施工工期:自施工合同签订之日起90日历日内完成该项目工程(见施工进度计划表)
3、施工规划(1)施工组织机构设置本工程一旦中标,我单位将成立“邢台市2011年第二、三批农村饮水安全项目A包第七标段(平乡县)项目经理部”,对本工程实行项目法人管理,经理部在现场全权代表我单位行使管理职能,履行合同的权利和义务,确保本工程按期、优质、安全顺利地实施完成
项目经理部下辖3个作业队:凿井施工作业队、水泵安装施工作业队、辅助施工作业队

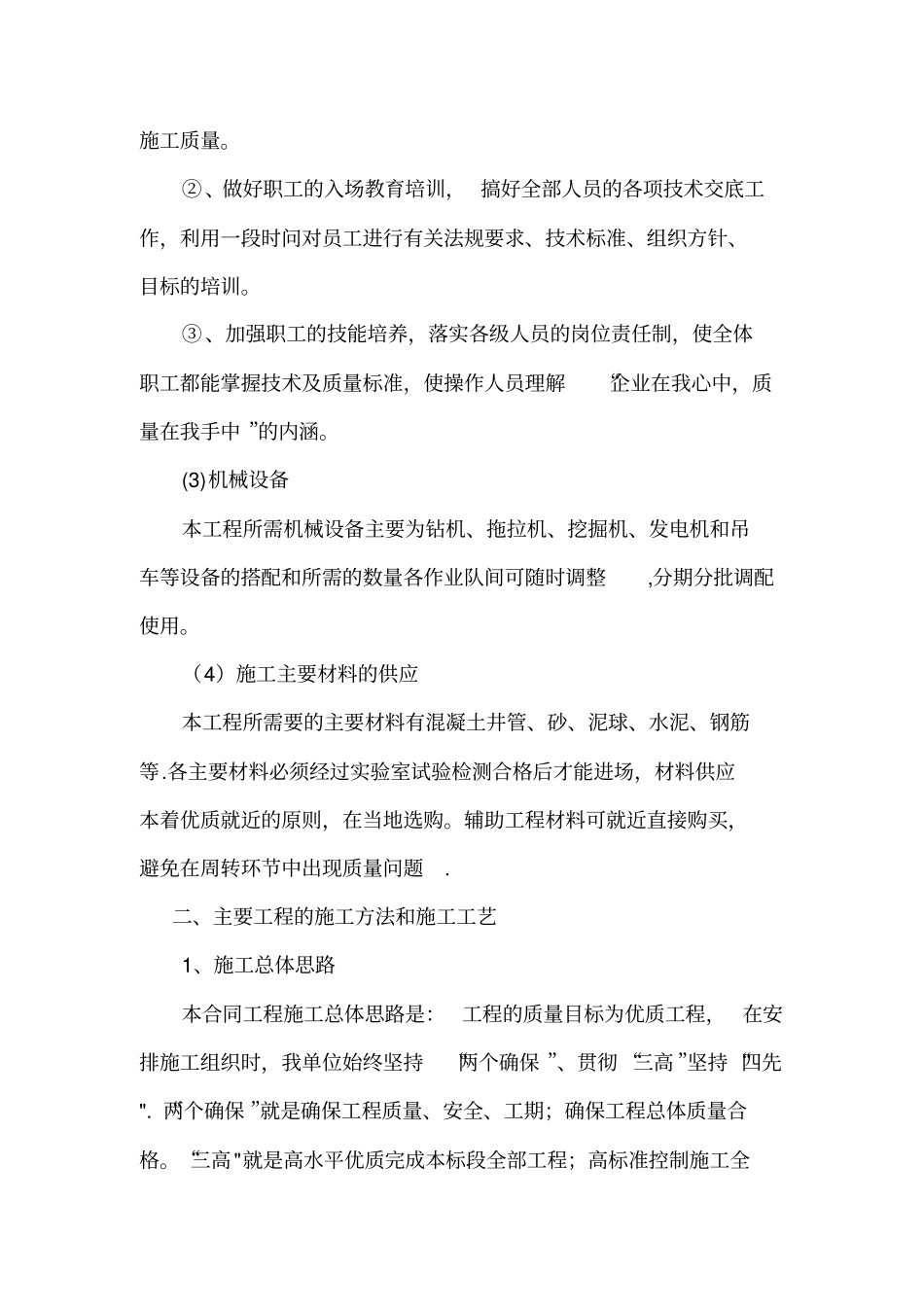

三队流水作业
(2)劳动力安排①、集结精干的施工队伍,组织好劳动力进场,根据工程特点,结合本单位对建设单位的承诺条件,合
