国投盘北煤矸石发电厂(2×3O0mw)机组排水槽工程作业指导书APCC2盘江项目部建筑二公司-1-机组排水槽作业指导书1
目的:为了加强施工过程控制,指导施工作业,使管理人员及作业人员了解施工内容、作业流程、技术措施、质量、进度目标及安全文明施工等,特制定本作业指导书
指导盘北煤矸石发电厂机组排水槽工程
适用范围:适用于盘北煤矸石发电厂机组排水槽结构施工
编制依据:3
1机组排水槽施工图(F3791S-T0229)及图纸会审记录;3
2《混凝土结构工程施工及验收规范》(GB50204—2002);3
3《建筑工程施工质量验收统一标准》(GB50300-2001);3
4《施工现场临时用电安全技术规范》(GBJ46—2005);3
5《建筑机械使用安全技术规程》(JGJ33—86);3
6《电力建设安全工作规程》火力发电厂(DLS009
1-2002);3
7《电力建设施工质量验收及评定规程》(土建工程篇)(DL/T5210
1-2005)4
作业项目概述:本工程为钢筋混凝土结构,地下一层,上部是钢结构
混凝土等级为C30,抗渗等级P6,垫层混凝土等级为C10
00m相当于绝对标高1674
600m,主体结构平面尺寸为18m×9m,,机组排水槽深度为5
3m,坐落在中风化泥岩/粉砂质泥岩
底板厚度500mm,墙壁为500mm
钢筋保护层厚度:地下室底板和外侧板为50mm,内侧板为30mm,柱为30mm,内侧壁四周做4布5油环氧玻璃钢防腐
1现场准备:施工现场达到“四通一平”现场材料堆场、加工房及临时用房均已施工完毕,达到施工条件
机组排水槽地下一层,混凝土准备汽车泵送,钢筋及模板用人工传递
2人员配备职能数量职能数量技术员1名钢筋工8名施工员1名木工12名安全员1名混凝土工8名测量员1名焊工2名架子工8名普工6名4

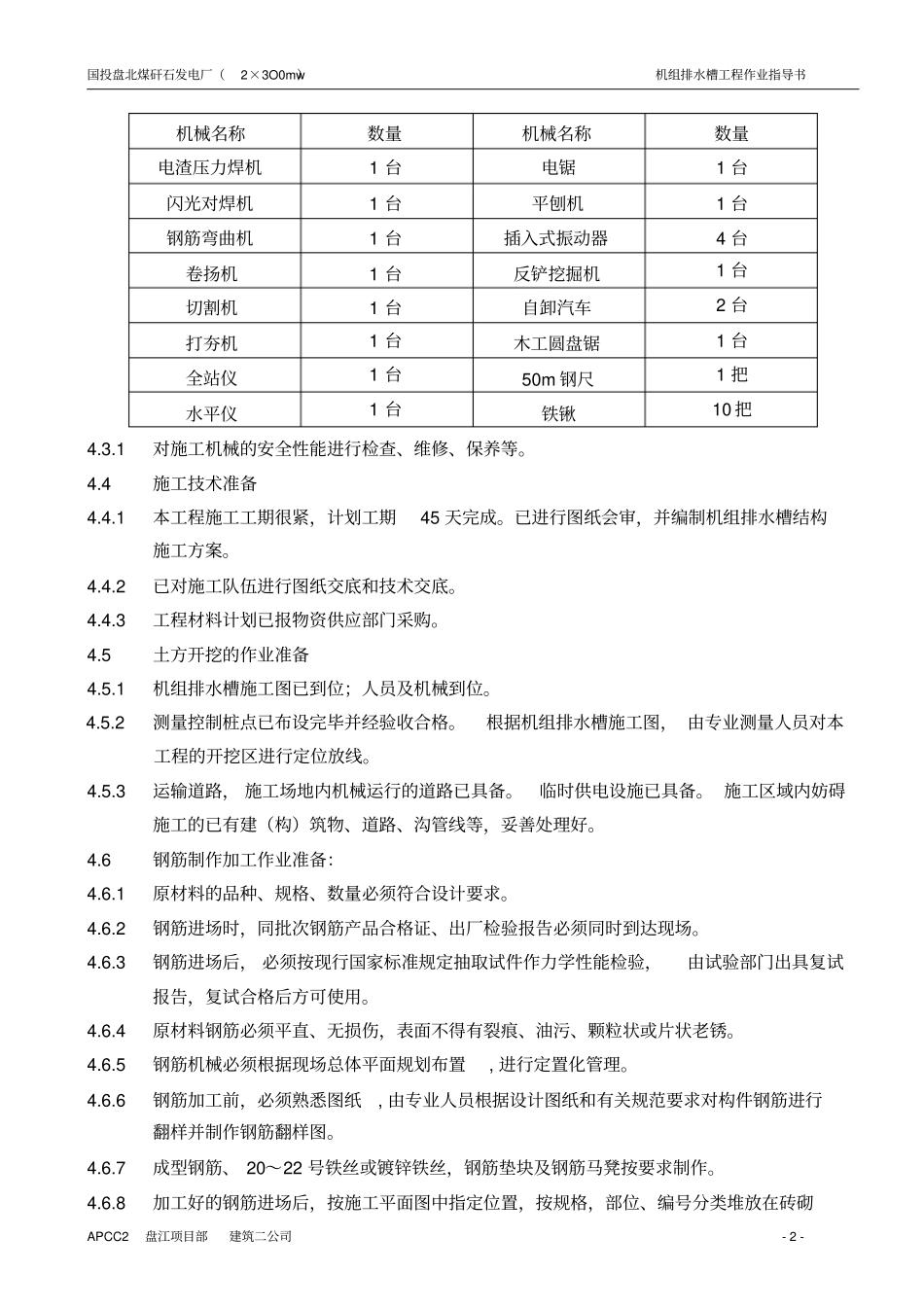

3工具、机械准备:国投盘北
