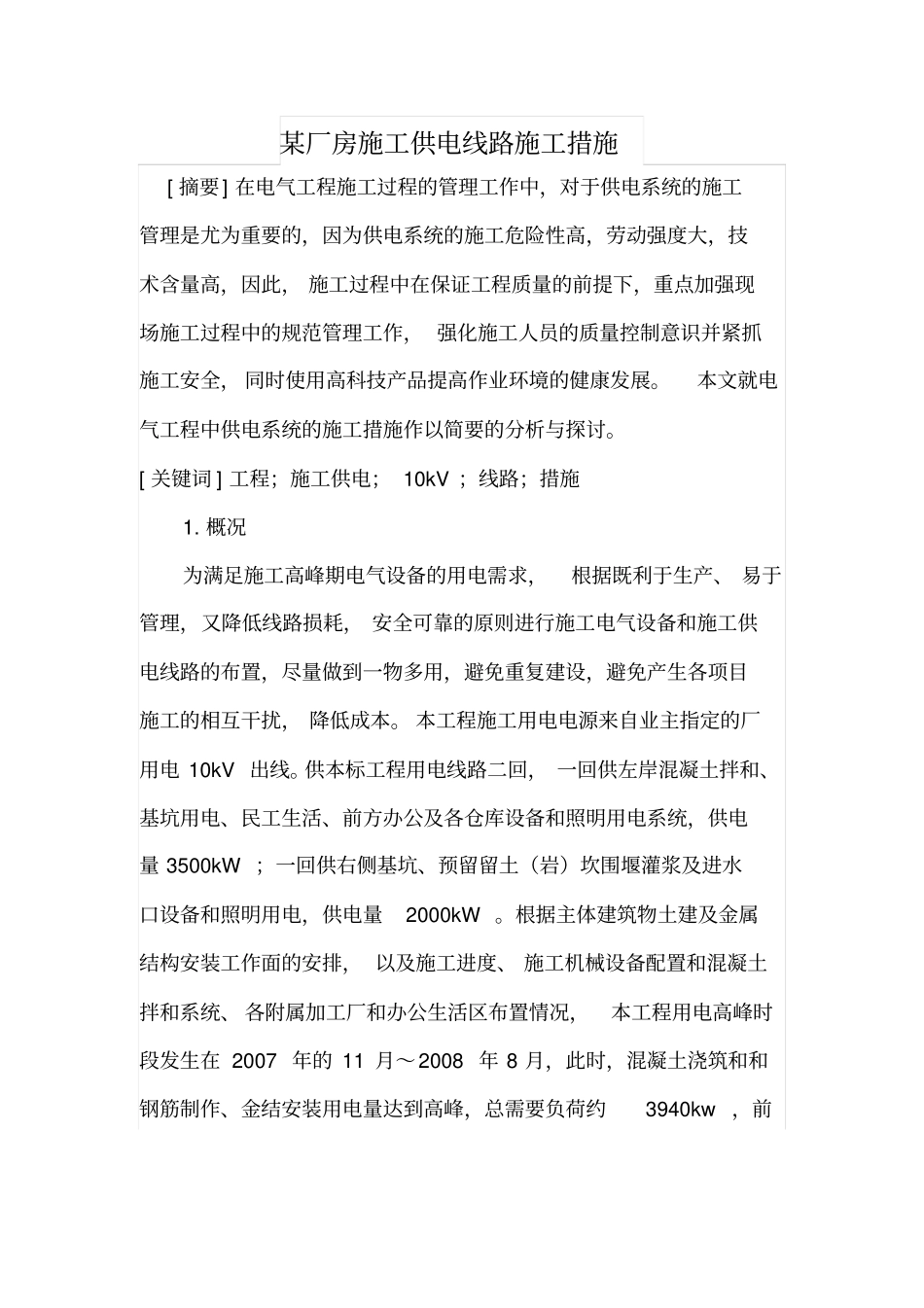

某厂房施工供电线路施工措施[摘要]在电气工程施工过程的管理工作中,对于供电系统的施工管理是尤为重要的,因为供电系统的施工危险性高,劳动强度大,技术含量高,因此,施工过程中在保证工程质量的前提下,重点加强现场施工过程中的规范管理工作,强化施工人员的质量控制意识并紧抓施工安全,同时使用高科技产品提高作业环境的健康发展
本文就电气工程中供电系统的施工措施作以简要的分析与探讨
[关键词]工程;施工供电;10kV;线路;措施1
概况为满足施工高峰期电气设备的用电需求,根据既利于生产、易于管理,又降低线路损耗,安全可靠的原则进行施工电气设备和施工供电线路的布置,尽量做到一物多用,避免重复建设,避免产生各项目施工的相互干扰,降低成本
本工程施工用电电源来自业主指定的厂用电10kV出线
供本标工程用电线路二回,一回供左岸混凝土拌和、基坑用电、民工生活、前方办公及各仓库设备和照明用电系统,供电量3500kW;一回供右侧基坑、预留留土(岩)坎围堰灌浆及进水口设备和照明用电,供电量2000kW
根据主体建筑物土建及金属结构安装工作面的安排,以及施工进度、施工机械设备配置和混凝土拌和系统、各附属加工厂和办公生活区布置情况,本工程用电高峰时段发生在2007年的11月~2008年8月,此时,混凝土浇筑和和钢筋制作、金结安装用电量达到高峰,总需要负荷约3940kw,前方现场施工用电高峰负荷约为2918kw,后方加工、仓库等用电负荷约为852kw,生活用电负荷约150kw
配电变电站(室)布置及线路布置2
右侧基坑、引水渠施工、预留土(岩)坎围堰灌浆,用电负荷约为2448
自厂用电10kV线路出线接一回线路到一期工程大坝左侧刺墙坝顶上1#配电室,供3#门机运行、20m3移动压风站、基坑排水、预留土(岩)坎围堰灌浆以及混凝土浇筑用电
21#配电室
布置在一期工程大坝左侧刺墙坝顶上
