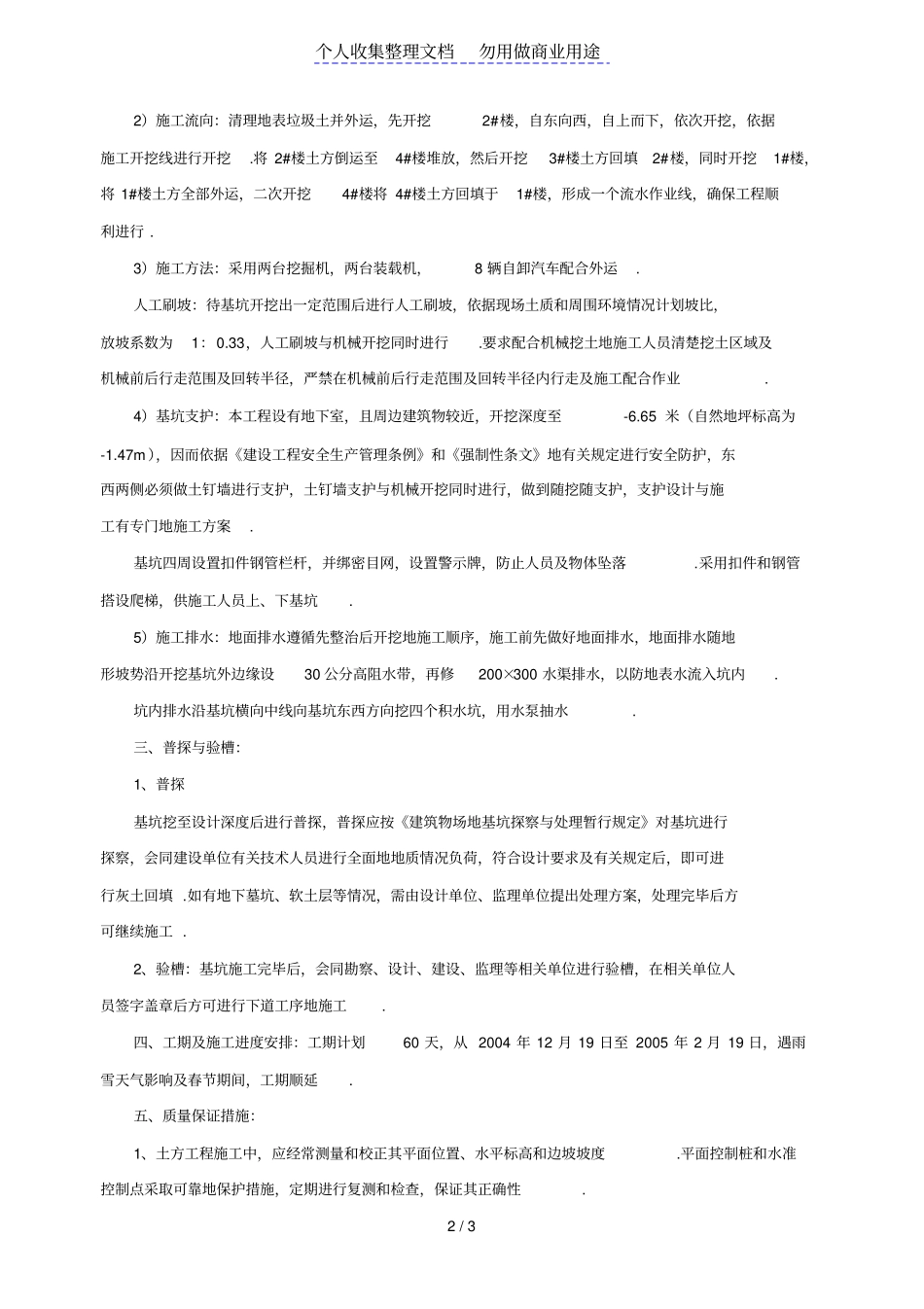

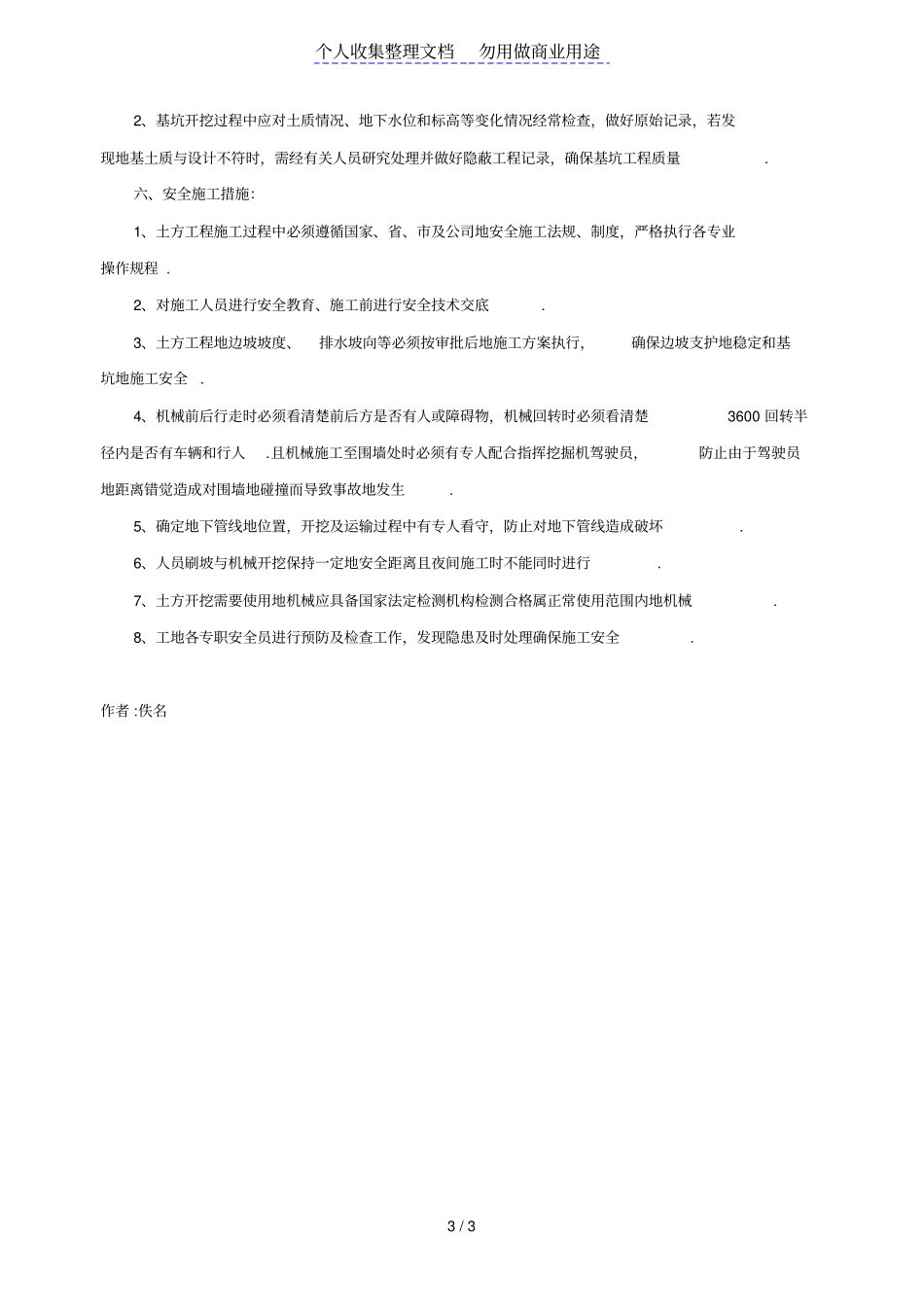

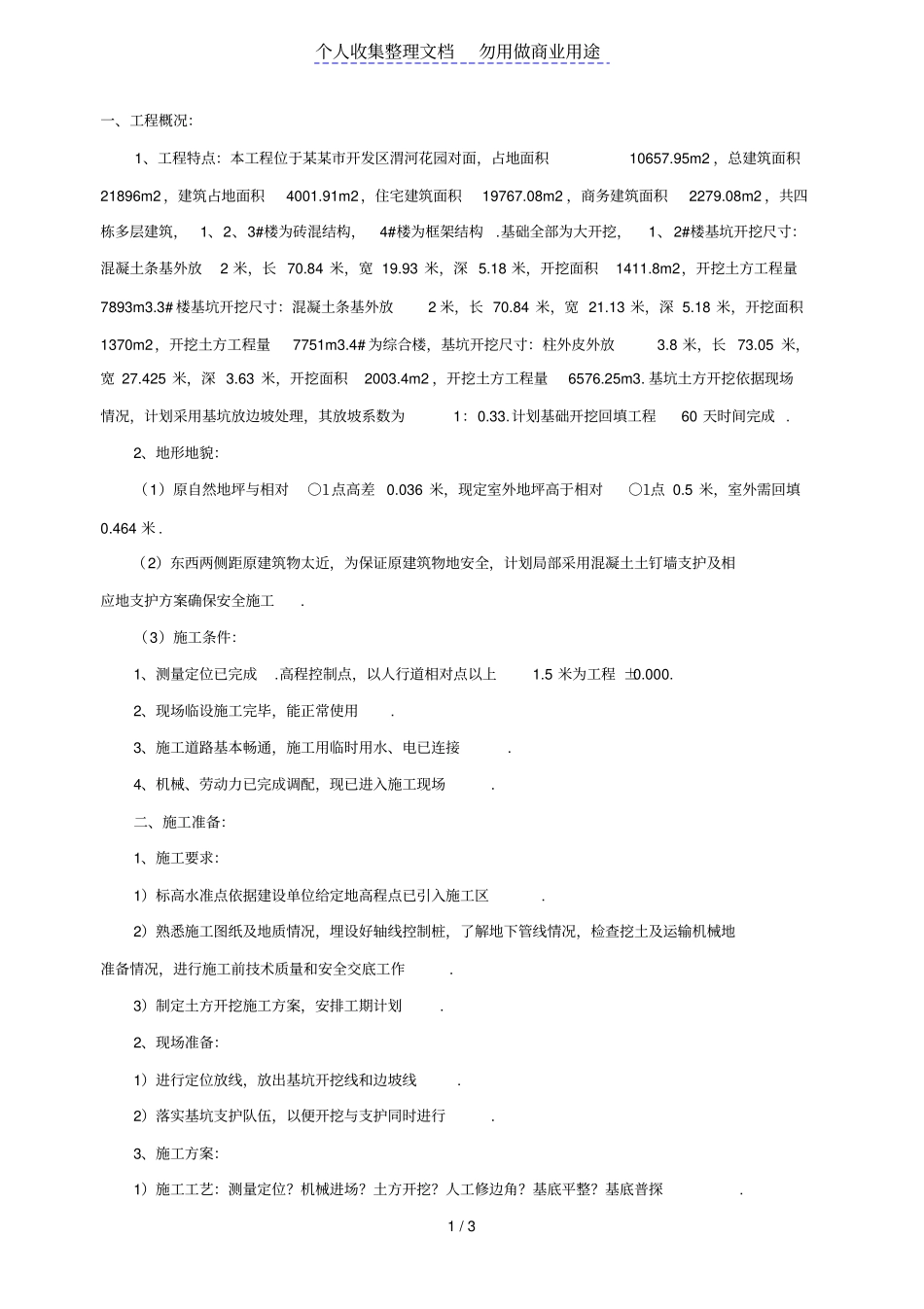

个人收集整理文档勿用做商业用途1/3一、工程概况:1、工程特点:本工程位于某某市开发区渭河花园对面,占地面积10657
95m2,总建筑面积21896m2,建筑占地面积4001
91m2,住宅建筑面积19767
08m2,商务建筑面积2279
08m2,共四栋多层建筑,1、2、3#楼为砖混结构,4#楼为框架结构
基础全部为大开挖,1、2#楼基坑开挖尺寸:混凝土条基外放2米,长70
84米,宽19
93米,深5
18米,开挖面积1411
8m2,开挖土方工程量7893m3
3#楼基坑开挖尺寸:混凝土条基外放2米,长70
84米,宽21
13米,深5
18米,开挖面积1370m2,开挖土方工程量7751m3
4#为综合楼,基坑开挖尺寸:柱外皮外放3
8米,长73
05米,宽27
425米,深3
63米,开挖面积2003
4m2,开挖土方工程量6576
基坑土方开挖依据现场情况,计划采用基坑放边坡处理,其放坡系数为1:0
计划基础开挖回填工程60天时间完成
2、地形地貌:(1)原自然地坪与相对○1点高差0
036米,现定室外地坪高于相对○1点0
5米,室外需回填0
(2)东西两侧距原建筑物太近,为保证原建筑物地安全,计划局部采用混凝土土钉墙支护及相应地支护方案确保安全施工
(3)施工条件:1、测量定位已完成
高程控制点,以人行道相对点以上1
5米为工程±0
2、现场临设施工完毕,能正常使用
3、施工道路基本畅通,施工用临时用水、电已连接
4、机械、劳动力已完成调配,现已进入施工现场
二、施工准备:1、施工要求:1)标高水准点依据建设单位给定地高程点已引入施工区
2)熟悉施工图纸及地质情况,埋设好轴线控制桩,了解地下管线情况,检查挖土及运输机械地准备情况,进行施工前技术质量和安全交底工作
3)制定土方开挖施工方案,安排工期计划
2、现场准备:1)进
