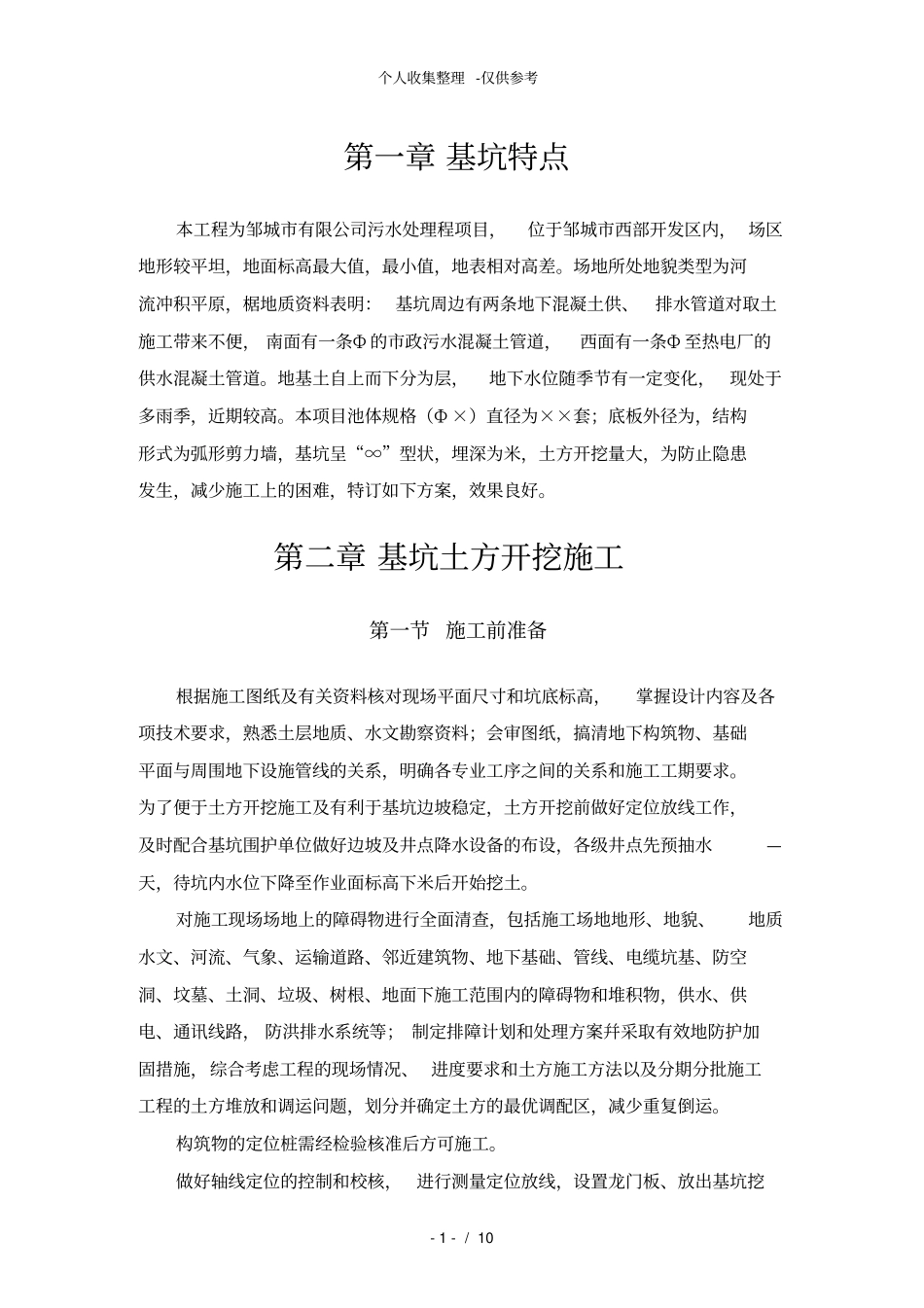

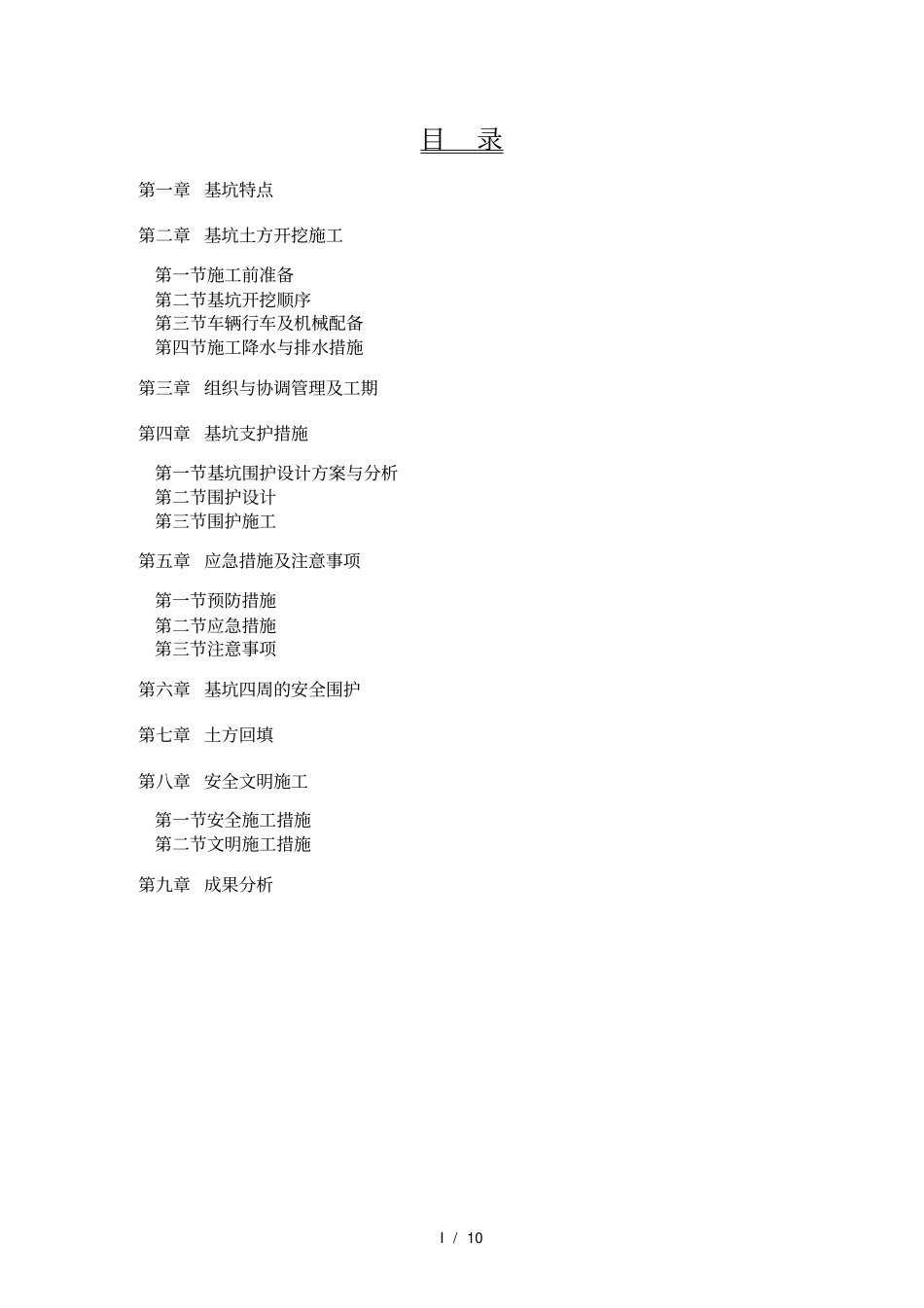

1/10污水土方工程()施工组织设计I/10目录第一章基坑特点第二章基坑土方开挖施工第一节施工前准备第二节基坑开挖顺序第三节车辆行车及机械配备第四节施工降水与排水措施第三章组织与协调管理及工期第四章基坑支护措施第一节基坑围护设计方案与分析第二节围护设计第三节围护施工第五章应急措施及注意事项第一节预防措施第二节应急措施第三节注意事项第六章基坑四周的安全围护第七章土方回填第八章安全文明施工第一节安全施工措施第二节文明施工措施第九章成果分析个人收集整理-仅供参考-1-/10第一章基坑特点本工程为邹城市有限公司污水处理程项目,位于邹城市西部开发区内,场区地形较平坦,地面标高最大值,最小值,地表相对高差
场地所处地貌类型为河流冲积平原,椐地质资料表明:基坑周边有两条地下混凝土供、排水管道对取土施工带来不便,南面有一条Ф的市政污水混凝土管道,西面有一条Ф至热电厂的供水混凝土管道
地基土自上而下分为层,地下水位随季节有一定变化,现处于多雨季,近期较高
本项目池体规格(Ф×)直径为××套;底板外径为,结构形式为弧形剪力墙,基坑呈“∞”型状,埋深为米,土方开挖量大,为防止隐患发生,减少施工上的困难,特订如下方案,效果良好
第二章基坑土方开挖施工第一节施工前准备根据施工图纸及有关资料核对现场平面尺寸和坑底标高,掌握设计内容及各项技术要求,熟悉土层地质、水文勘察资料;会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,明确各专业工序之间的关系和施工工期要求
为了便于土方开挖施工及有利于基坑边坡稳定,土方开挖前做好定位放线工作,及时配合基坑围护单位做好边坡及井点降水设备的布设,各级井点先预抽水—天,待坑内水位下降至作业面标高下米后开始挖土
对施工现场场地上的障碍物进行全面清查,包括施工场地地形、地貌、地质水文、河流、气象、运输道路、邻近建筑物、地下基础、管线、电缆坑基、防空洞、坟墓、土洞、
