柱包角钢施工技术交底:1
在需要包钢加固的柱子边搭设牢固的施工用脚手架
根据设计施工图纸要求在需要粘钢加固的部位准确放线定位
基层处理,包括两部分:a
混凝土粘贴面处理,将原有混凝土表面面层铲除,用角磨机和钢丝刷磨去混凝土表面浮浆层,用毛刷蘸丙酮刷拭表面,混凝土表面平整度每平米不大于5mm
钢板粘贴面处理,对于钢板粘贴面有轻微锈迹,需用角磨机打磨,直至露出金属光泽,钢板应打磨的越粗糙越好,打磨的纹路应与钢板受力方向垂直,而后用丙酮刷拭钢材表面
用L140*10的角钢包柱柱子的四角,角钢之间用5mm厚100mm宽的钢板条缀板连接,加密区净间距150,非加密区净间距300,采用焊接连接
柱角钢根部采用18厚锚板对角钢进行锚固,角钢与锚板连接采用焊接,焊缝高度为8mm,锚板之间需坡口焊接
结构层与钢板、角钢间的缝隙用环氧胶泥密封,留出排气孔,并在有利灌浆处粘贴灌浆嘴
结构胶调制:将结构胶按胶的配方比例配合(4:1),用转数100—300转/分的搅拌器或手工搅拌,搅拌至胶内无单组分颜色即可,胶在配制过程中应避免杂物混入容器,混合容器内不得有油污与水
灌注胶:将配制好的环氧树脂以0
4Mpa的压力将环氧从灌浆嘴压入,当排气孔出现胶液后,停止加压,以环氧胶泥封堵,再以较低压力维持一段时间
验收:根据施工规范和设计规范的要求,锚固区粘结面积不小于90%,非锚固区粘结面积不小于70%
加固尺寸与实际尺寸有出入时,以实际尺寸或洽商为准
固化养护:结构胶固化为在现在的温度下24—48小时可固化,3天后可受力使用
2柱包钢施工3
1总的流程:钢板下料加工→钻孔(锚栓安装孔、注浆孔)→植化学锚栓→钢板安装→注浆3

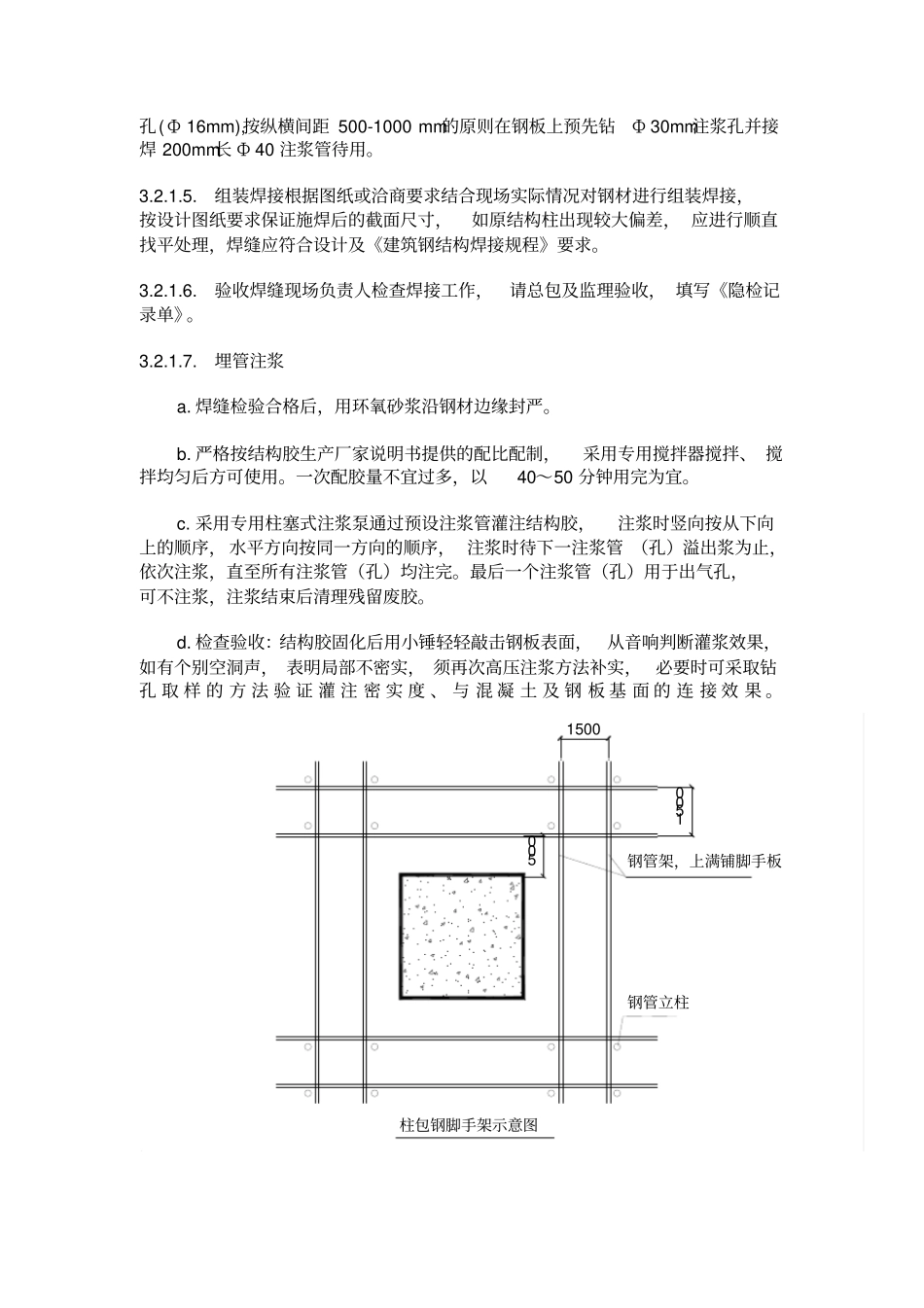

1施工准备施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成
