桥梁工程施工方法及施工工艺(一)基础施工1、扩大基础施工(1)施工放线:用经纬仪、水准仪复测桥位控制点位置及水准点高程,在桥位控制点位置及水准点高程检查无误后并均已放设出护桩的情况下,用经纬仪准确定出桥位,测出桥墩、台基础中心位置,并根据土质情况确定开挖坡度,本标段大中桥基坑根据设计要求,进入W2岩石时,垂直开挖,并满灌第一层砼
(2)基坑周围排水及支挡基坑开挖前,在四周开挖排水沟,向适当位置引流,陡坡地段基坑开挖,上侧设置挡土板,并清除危石,确保作业安全
(3)基坑开挖岸上基坑开挖:人工配合挖掘机作业,遇岩石时,人工打眼,放小炮处理,开挖时,根据不同土层,采取预留刷坡,确保基坑边坡稳定及基坑周边岩石不受破坏,多线桥墩台各线基础标高不同,同时错台开挖,相邻悬空部分利用M5号浆砌片石回填,台阶式基础开挖时,留有足够预留量,人工凿出台阶
水中基坑开挖:采用草袋装土码砌围堰,中间填筑粘土并夯实
围堰施工时,先自河流的上游进行码砌,最后在下游封口
围堰完成后,用潜水泵抽出围堰内的水

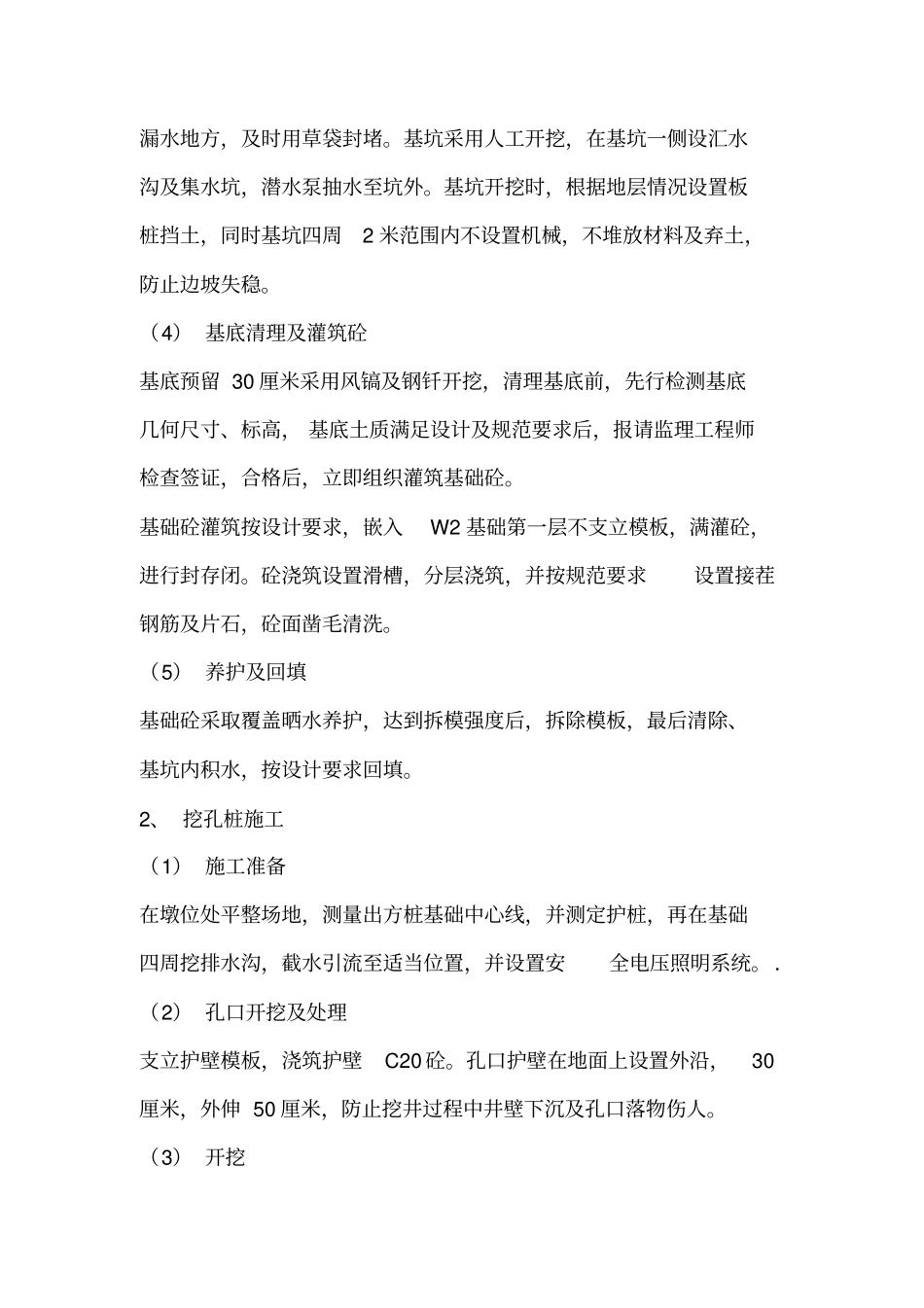

抽水时,若有漏水地方,及时用草袋封堵
基坑采用人工开挖,在基坑一侧设汇水沟及集水坑,潜水泵抽水至坑外
基坑开挖时,根据地层情况设置板桩挡土,同时基坑四周2米范围内不设置机械,不堆放材料及弃土,防止边坡失稳
(4)基底清理及灌筑砼基底预留30厘米采用风镐及钢钎开挖,清理基底前,先行检测基底几何尺寸、标高,基底土质满足设计及规范要求后,报请监理工程师检查签证,合格后,立即组织灌筑基础砼
基础砼灌筑按设计要求,嵌入W2基础第一层不支立模板,满灌砼,进行封存闭
砼浇筑设置滑槽,分层浇筑,并按规范要求设置接茬钢筋及片石,砼面凿毛清洗
(5)养护及回填基础砼采取覆盖晒水养护,达到拆模强度后,拆除模板,最后清除、基坑内积水,按设计要求回填

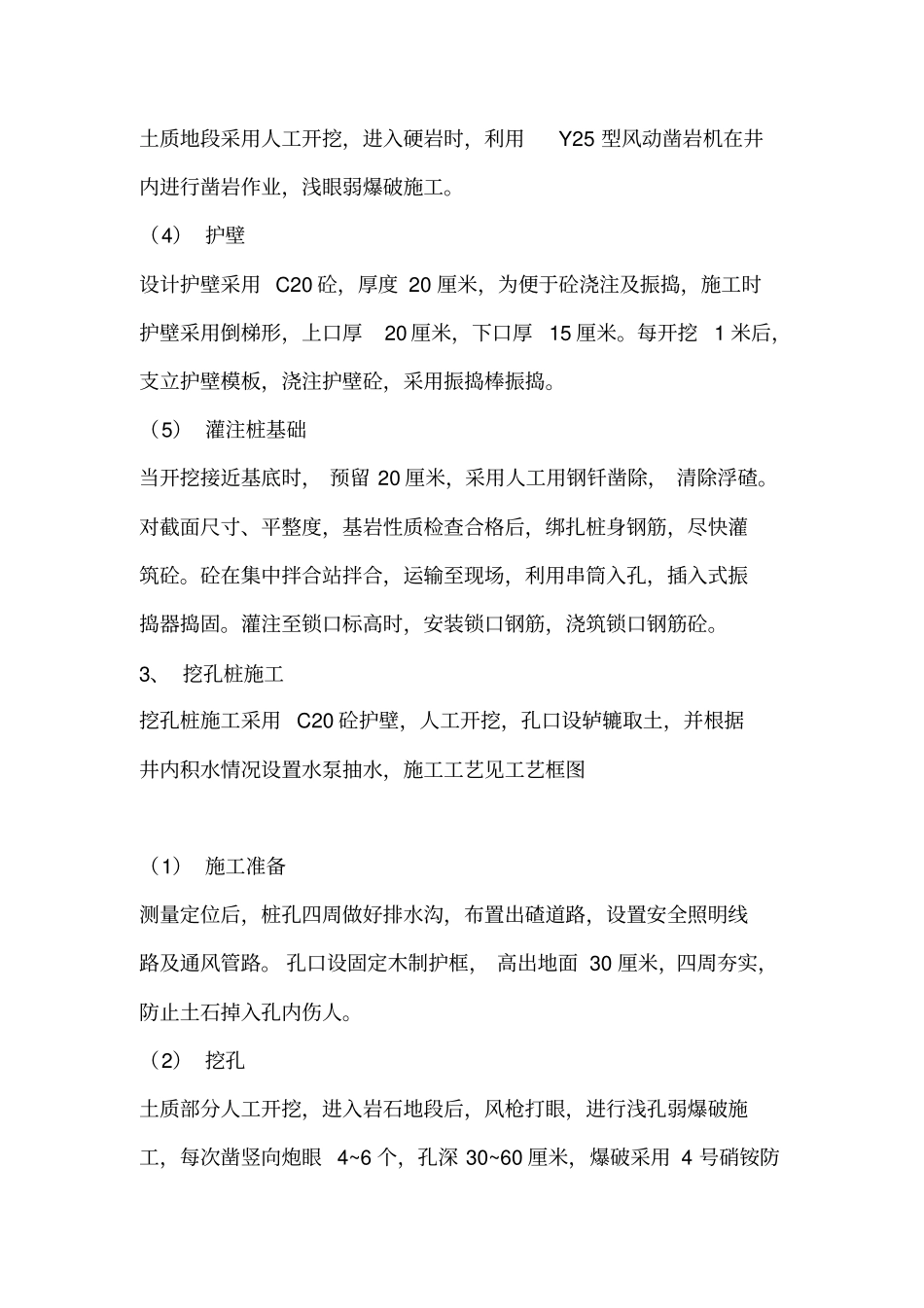

2、挖孔桩施工(1)施工准备在墩位处平整场地,测量出方桩基础中心线,并测定护桩
