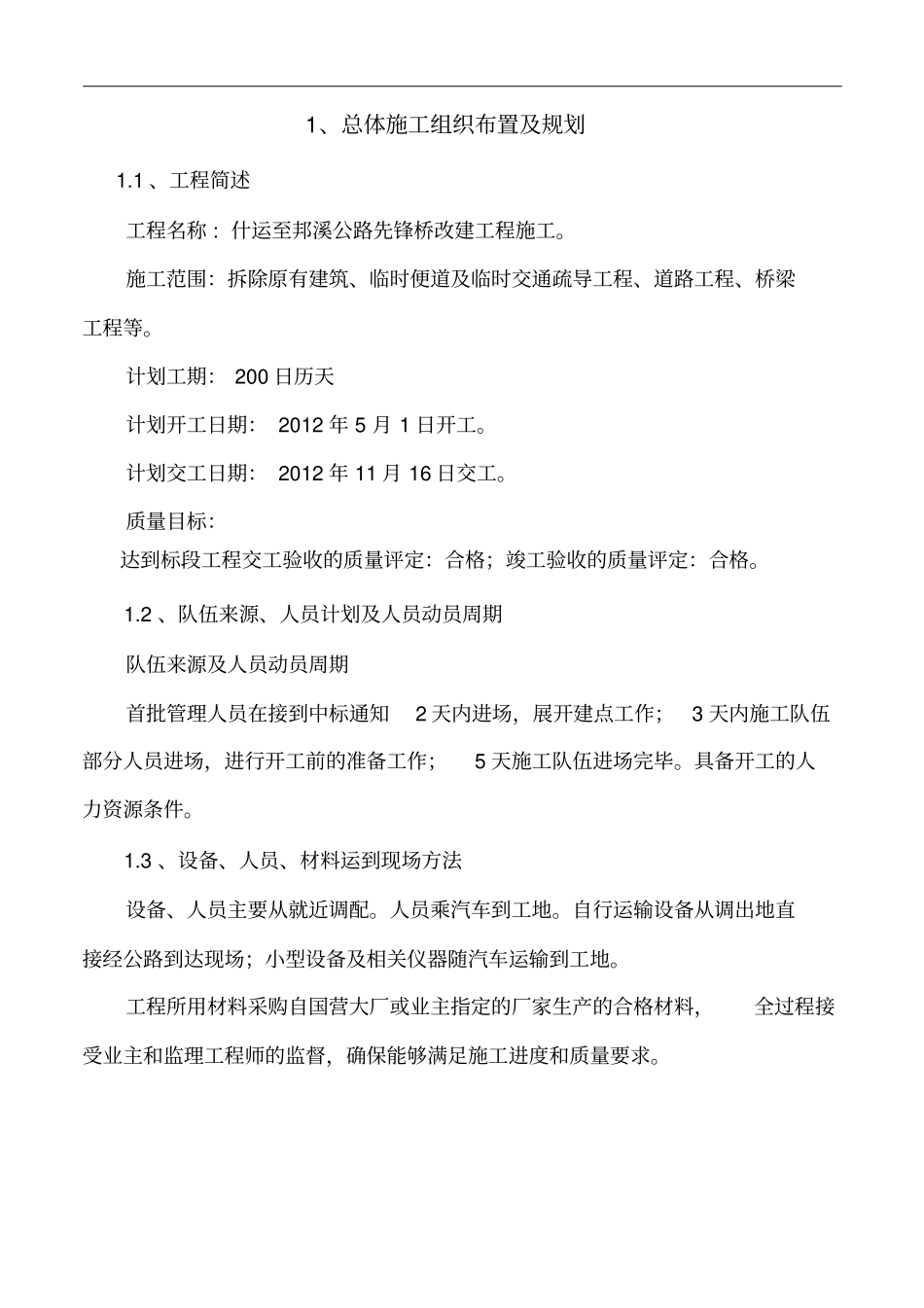

1、总体施工组织布置及规划1
1、工程简述工程名称:什运至邦溪公路先锋桥改建工程施工
施工范围:拆除原有建筑、临时便道及临时交通疏导工程、道路工程、桥梁工程等
计划工期:200日历天计划开工日期:2012年5月1日开工
计划交工日期:2012年11月16日交工
质量目标:达到标段工程交工验收的质量评定:合格;竣工验收的质量评定:合格
2、队伍来源、人员计划及人员动员周期队伍来源及人员动员周期首批管理人员在接到中标通知2天内进场,展开建点工作;3天内施工队伍部分人员进场,进行开工前的准备工作;5天施工队伍进场完毕
具备开工的人力资源条件
3、设备、人员、材料运到现场方法设备、人员主要从就近调配
人员乘汽车到工地
自行运输设备从调出地直接经公路到达现场;小型设备及相关仪器随汽车运输到工地
工程所用材料采购自国营大厂或业主指定的厂家生产的合格材料,全过程接受业主和监理工程师的监督,确保能够满足施工进度和质量要求

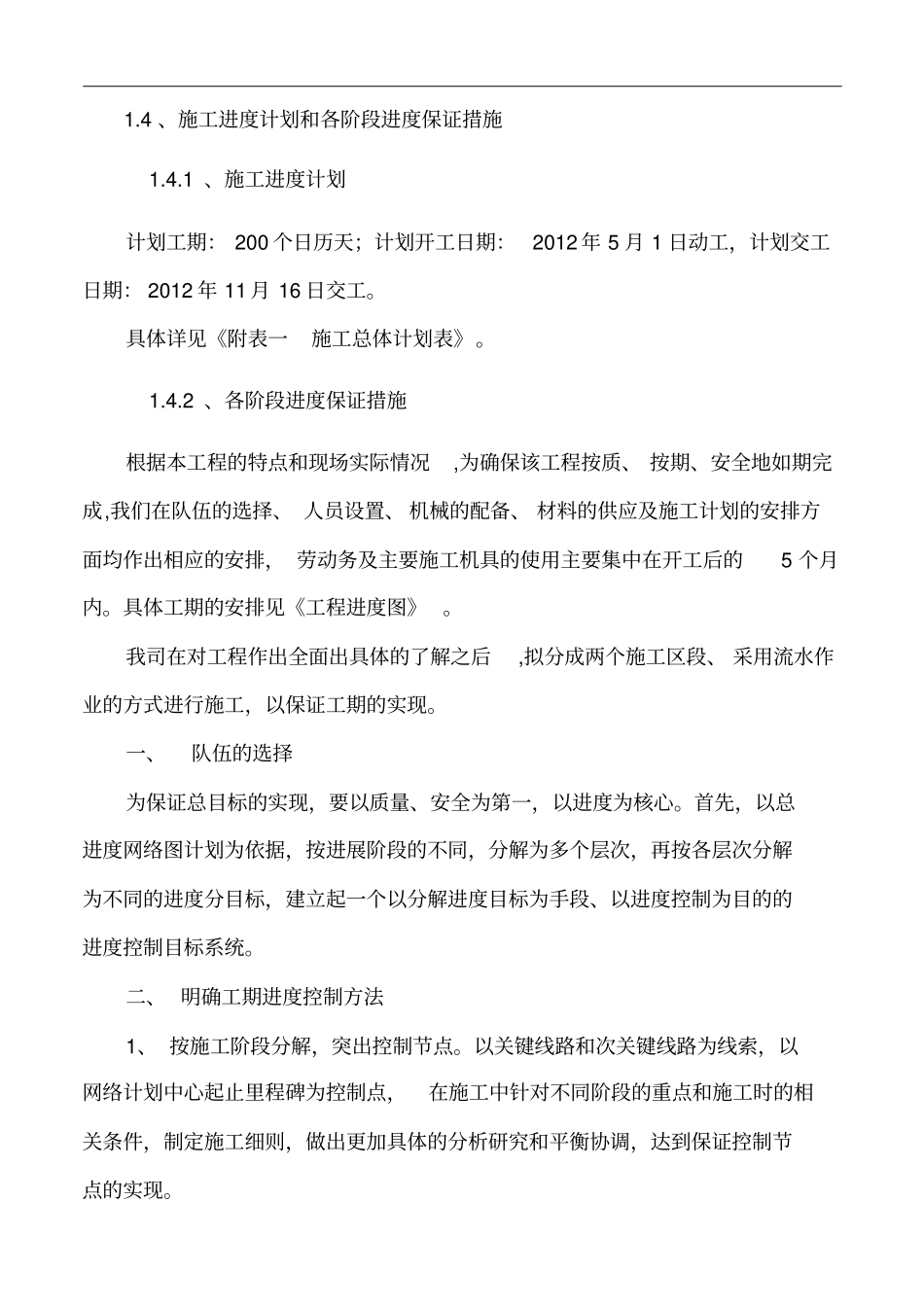

4、施工进度计划和各阶段进度保证措施1
1、施工进度计划计划工期:200个日历天;计划开工日期:2012年5月1日动工,计划交工日期:2012年11月16日交工
具体详见《附表一施工总体计划表》
2、各阶段进度保证措施根据本工程的特点和现场实际情况,为确保该工程按质、按期、安全地如期完成,我们在队伍的选择、人员设置、机械的配备、材料的供应及施工计划的安排方面均作出相应的安排,劳动务及主要施工机具的使用主要集中在开工后的5个月内
具体工期的安排见《工程进度图》
我司在对工程作出全面出具体的了解之后,拟分成两个施工区段、采用流水作业的方式进行施工,以保证工期的实现
一、队伍的选择为保证总目标的实现,要以质量、安全为第一,以进度为核心

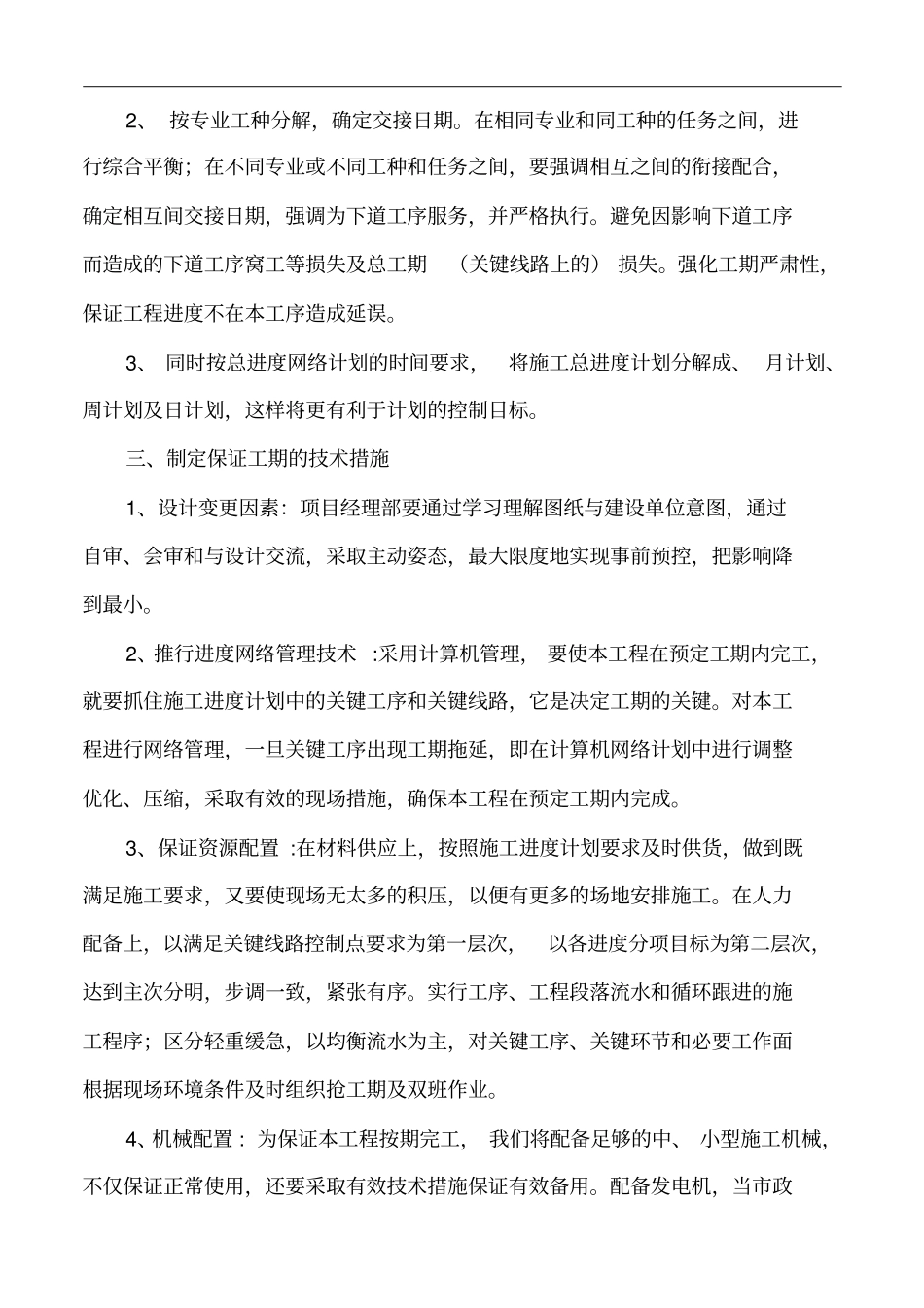

首先,以总进度网络图计划为依据,按进展阶段的不同,分解为多个层次,再按各层次分解为不同的进度分目标,建立起一个以分解进度
