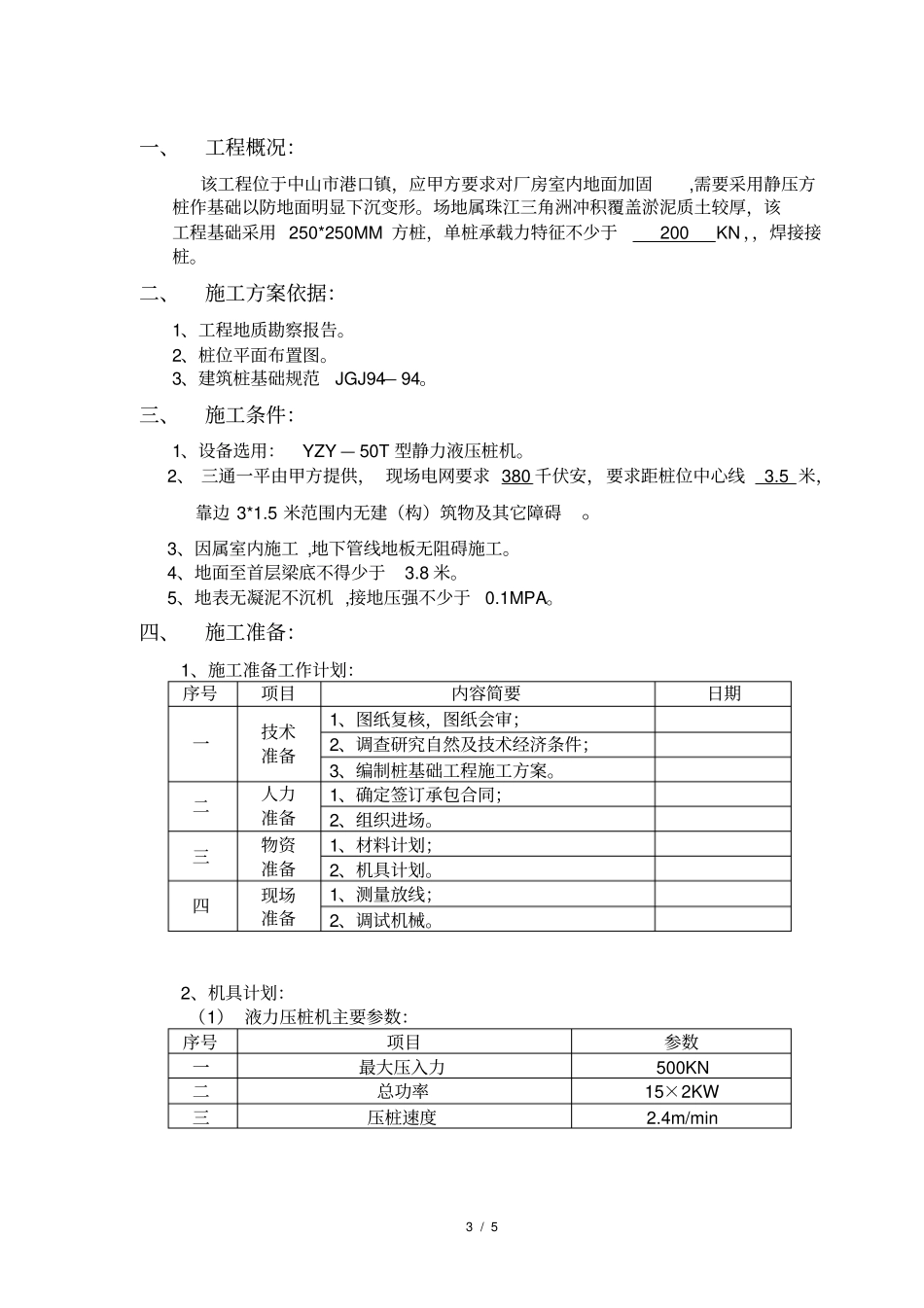

1/5桩基础施工方案编制单位:中山市××建筑工程有限公司2/5工程名称:厂房室内地面加固建设单位:有限公司设计单位:施工单位:建筑工程有限公司施工员:材料员:编制人:编制日期:2008年4月22日工程负责人:技术负责人:审批日期:年月日审批日期:年月日3/5一、工程概况:该工程位于中山市港口镇,应甲方要求对厂房室内地面加固,需要采用静压方桩作基础以防地面明显下沉变形
场地属珠江三角洲冲积覆盖淤泥质土较厚,该工程基础采用250*250MM方桩,单桩承载力特征不少于200KN,,焊接接桩
二、施工方案依据:1、工程地质勘察报告
2、桩位平面布置图
3、建筑桩基础规范JGJ94—94
三、施工条件:1、设备选用:YZY—50T型静力液压桩机
2、三通一平由甲方提供,现场电网要求380千伏安,要求距桩位中心线3
5米,靠边3*1
5米范围内无建(构)筑物及其它障碍
3、因属室内施工,地下管线地板无阻碍施工
4、地面至首层梁底不得少于3
5、地表无凝泥不沉机,接地压强不少于0
四、施工准备:1、施工准备工作计划:序号项目内容简要日期一技术准备1、图纸复核,图纸会审;2、调查研究自然及技术经济条件;3、编制桩基础工程施工方案
二人力准备1、确定签订承包合同;2、组织进场
三物资准备1、材料计划;2、机具计划
四现场准备1、测量放线;2、调试机械
2、机具计划:(1)液力压桩机主要参数:序号项目参数一最大压入力500KN二总功率15×2KW三压桩速度2
4m/min4/5(2)设备型号及数量:序号机具名称规格单位数量备注1压桩机YZY-50台12电焊机台13乙炔刀/把/4150匹发电机/台/五、施工方法:1、顺序:桩位测放——压桩——复核在接到甲方提供的施工图,即组织技术人员按图测放桩位(甲方要提供有关的依据)
测放完毕,由甲方相关的技术人员现场复核、确认、签证
