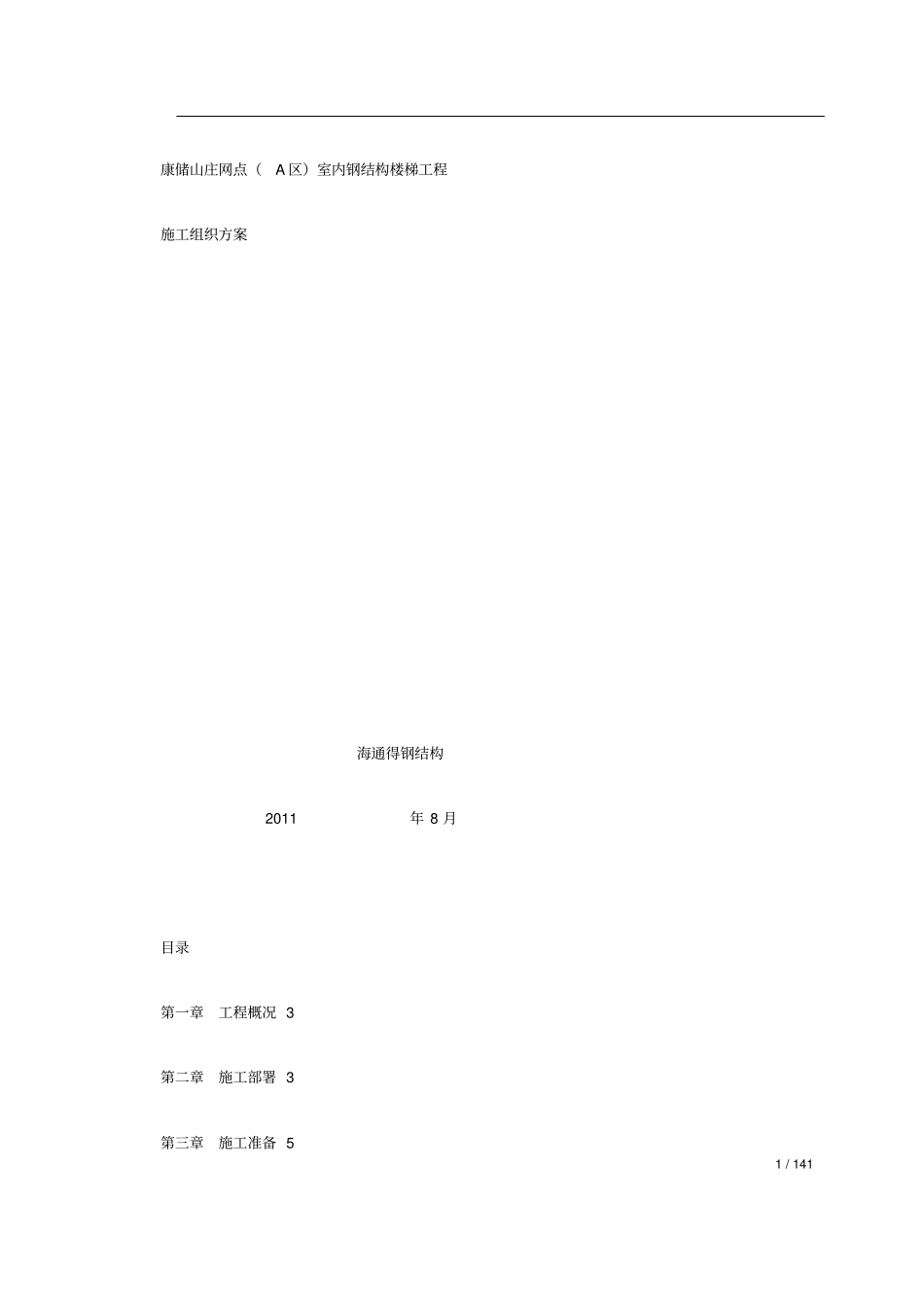

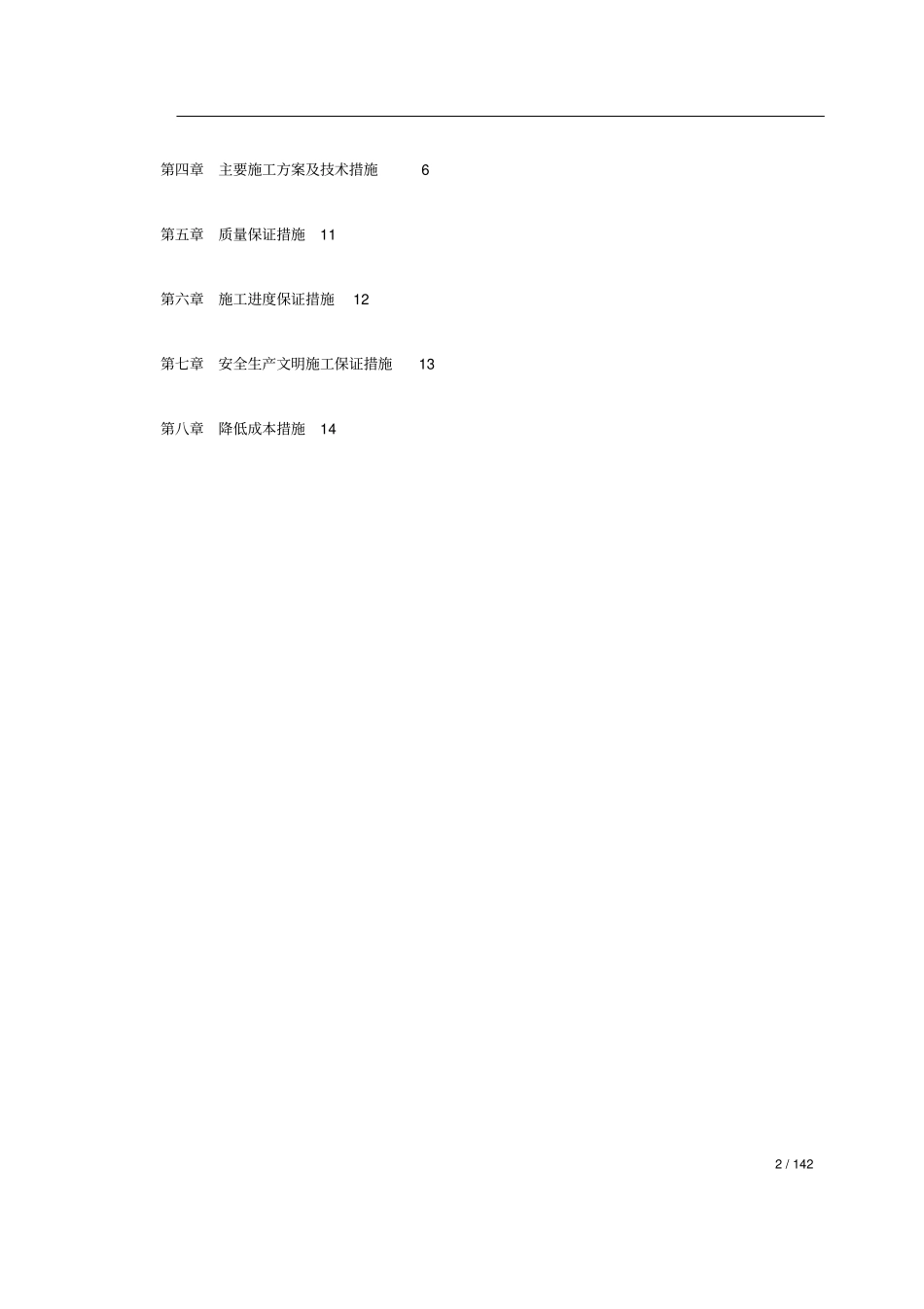

1/141康储山庄网点(A区)室内钢结构楼梯工程施工组织方案海通得钢结构2011年8月目录第一章工程概况3第二章施工部署3第三章施工准备52/142第四章主要施工方案及技术措施6第五章质量保证措施11第六章施工进度保证措施12第七章安全生产文明施工保证措施13第八章降低成本措施143/143工程概况1

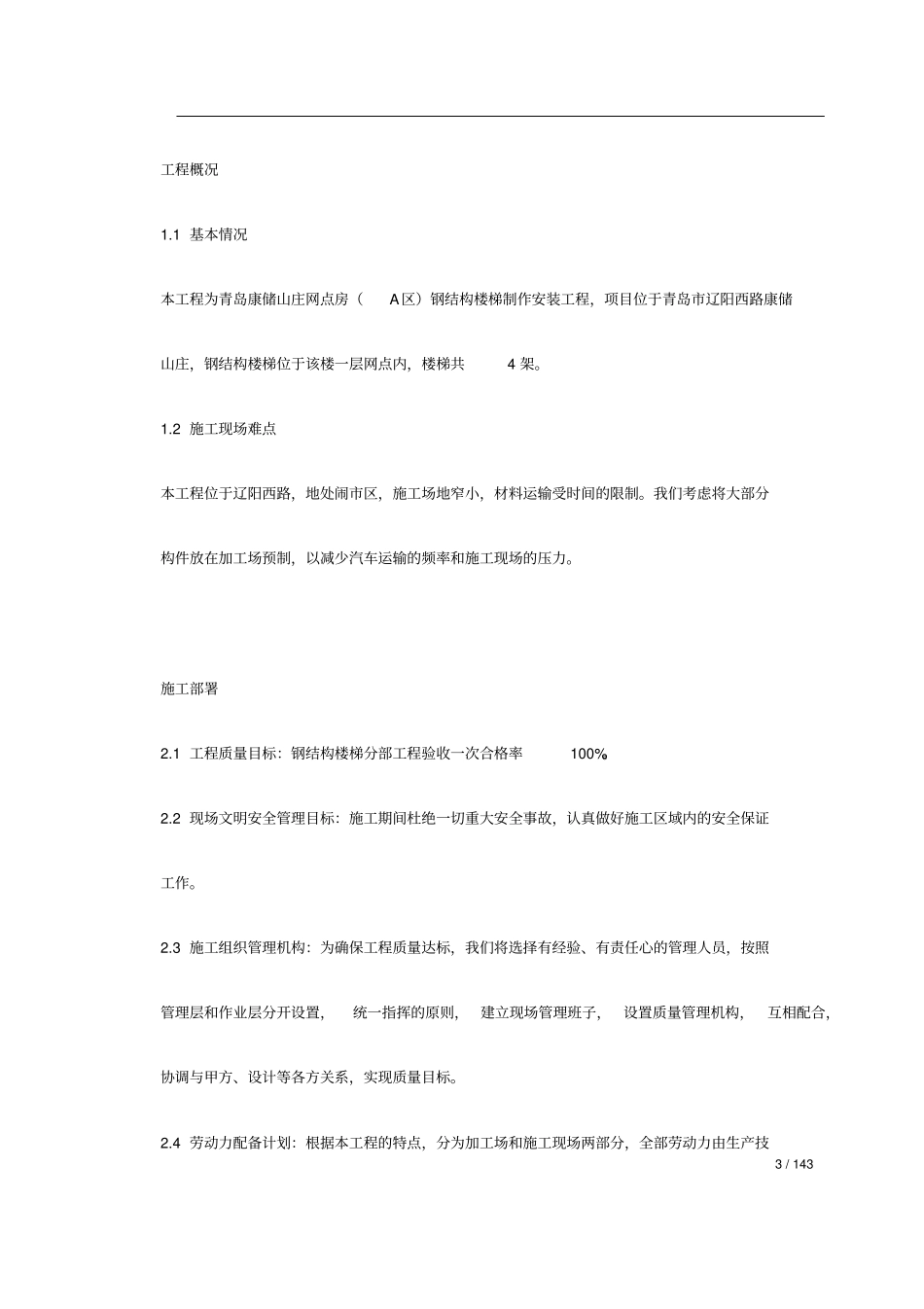

1基本情况本工程为青岛康储山庄网点房(A区)钢结构楼梯制作安装工程,项目位于青岛市辽阳西路康储山庄,钢结构楼梯位于该楼一层网点内,楼梯共4架
2施工现场难点本工程位于辽阳西路,地处闹市区,施工场地窄小,材料运输受时间的限制
我们考虑将大部分构件放在加工场预制,以减少汽车运输的频率和施工现场的压力
1工程质量目标:钢结构楼梯分部工程验收一次合格率100%
2现场文明安全管理目标:施工期间杜绝一切重大安全事故,认真做好施工区域内的安全保证工作
3施工组织管理机构:为确保工程质量达标,我们将选择有经验、有责任心的管理人员,按照管理层和作业层分开设置,统一指挥的原则,建立现场管理班子,设置质量管理机构,互相配合,协调与甲方、设计等各方关系,实现质量目标
4劳动力配备计划:根据本工程的特点,分为加工场和施工现场两部分,全部劳动力由生产技4/144术负责人统一调配
序号工程名称人数备注1制作安装人员3负责钢结构制作安装2气
电焊工2必须持证3起重、安装工2负责钢结构起重吊拉4油漆工1(兼)5测量工1(兼)6普工1现场搬运、打扫、清理2
5机械设备配备序号名称单位数量备注1电焊机台42气焊设备台23砂轮切割机台14角线磨光机台35/1455倒链2吨吨46倒链5吨吨17台钻台12
6施工中执行的规范、规定钢结构工程施工质量验收规范GB50205-2001建筑钢结构焊接规程JGJ81-91建筑安装工程质量评定统一标准GB50300-2001施工准备3
1技术准备3
