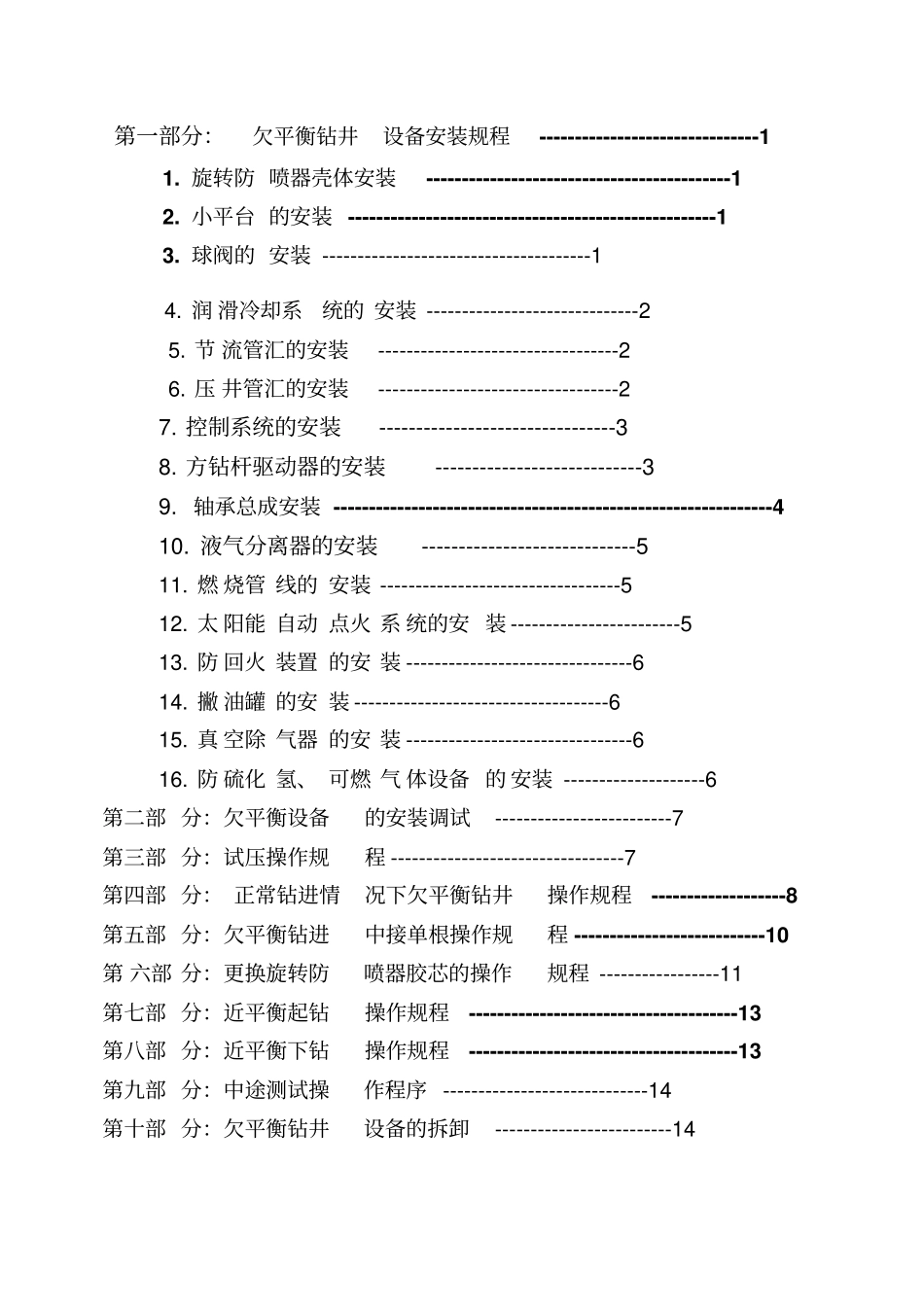

欠平衡钻井设备操作规程大港油田集团钻井新技术服务公司2002年4月23日第一部分:欠平衡钻井设备安装规程-------------------------------11
旋转防喷器壳体安装-------------------------------------------12
小平台的安装----------------------------------------------------13

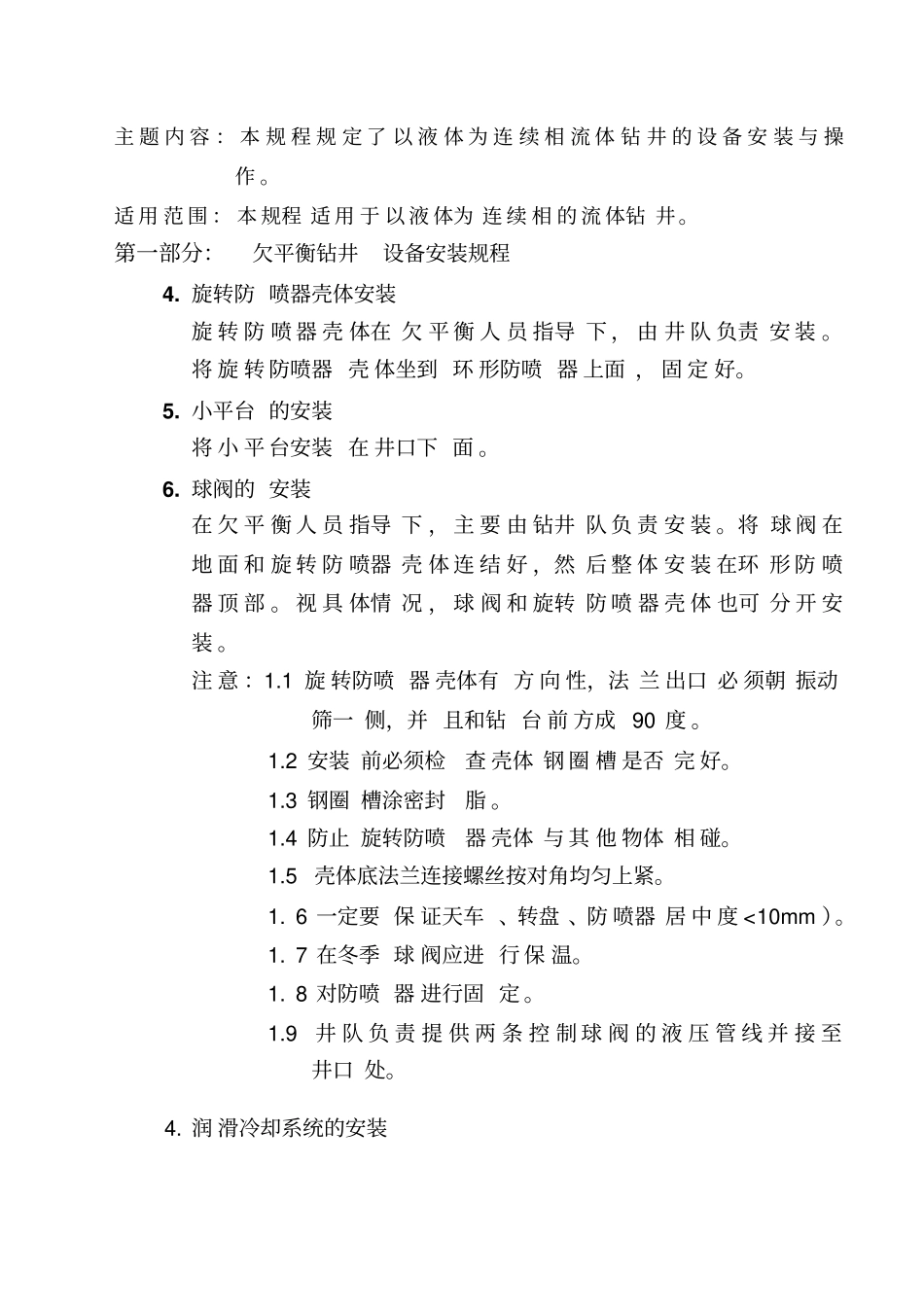

球阀的安装--------------------------------------14
润滑冷却系统的安装------------------------------25
节流管汇的安装----------------------------------26
压井管汇的安装----------------------------------27
控制系统的安装--------------------------------38
方钻杆驱动器的安装----------------------------39
轴承总成安装--------------------------------------------------------------410
液气分离器的安装-----------------------------511
燃烧管线的安装----------------------------------512
太阳能自动点火系统的安装------------------------513
防回火装置的安装--------------------------------614
撇油罐的安装------------------------------------615
真空除气器的安装--------------------------------616
防硫化氢、可燃气
