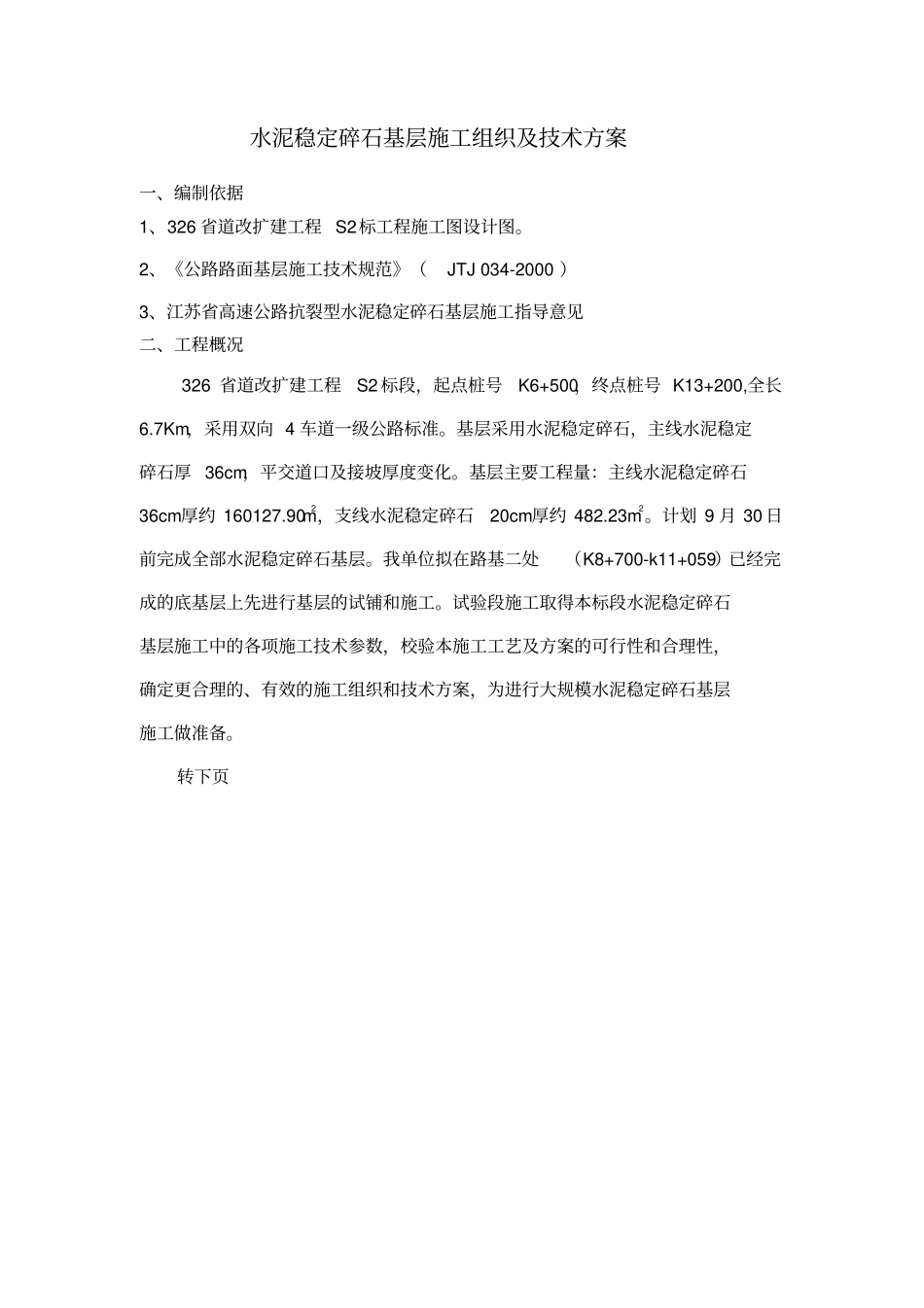

水泥稳定碎石基层施工组织及技术方案一、编制依据1、326省道改扩建工程S2标工程施工图设计图
2、《公路路面基层施工技术规范》(JTJ034-2000)3、江苏省高速公路抗裂型水泥稳定碎石基层施工指导意见二、工程概况326省道改扩建工程S2标段,起点桩号K6+500,终点桩号K13+200,全长6
7Km,采用双向4车道一级公路标准
基层采用水泥稳定碎石,主线水泥稳定碎石厚36cm,平交道口及接坡厚度变化
基层主要工程量:主线水泥稳定碎石36cm厚约160127
90m2,支线水泥稳定碎石20cm厚约482
计划9月30日前完成全部水泥稳定碎石基层
我单位拟在路基二处(K8+700-k11+059)已经完成的底基层上先进行基层的试铺和施工
试验段施工取得本标段水泥稳定碎石基层施工中的各项施工技术参数,校验本施工工艺及方案的可行性和合理性,确定更合理的、有效的施工组织和技术方案,为进行大规模水泥稳定碎石基层施工做准备

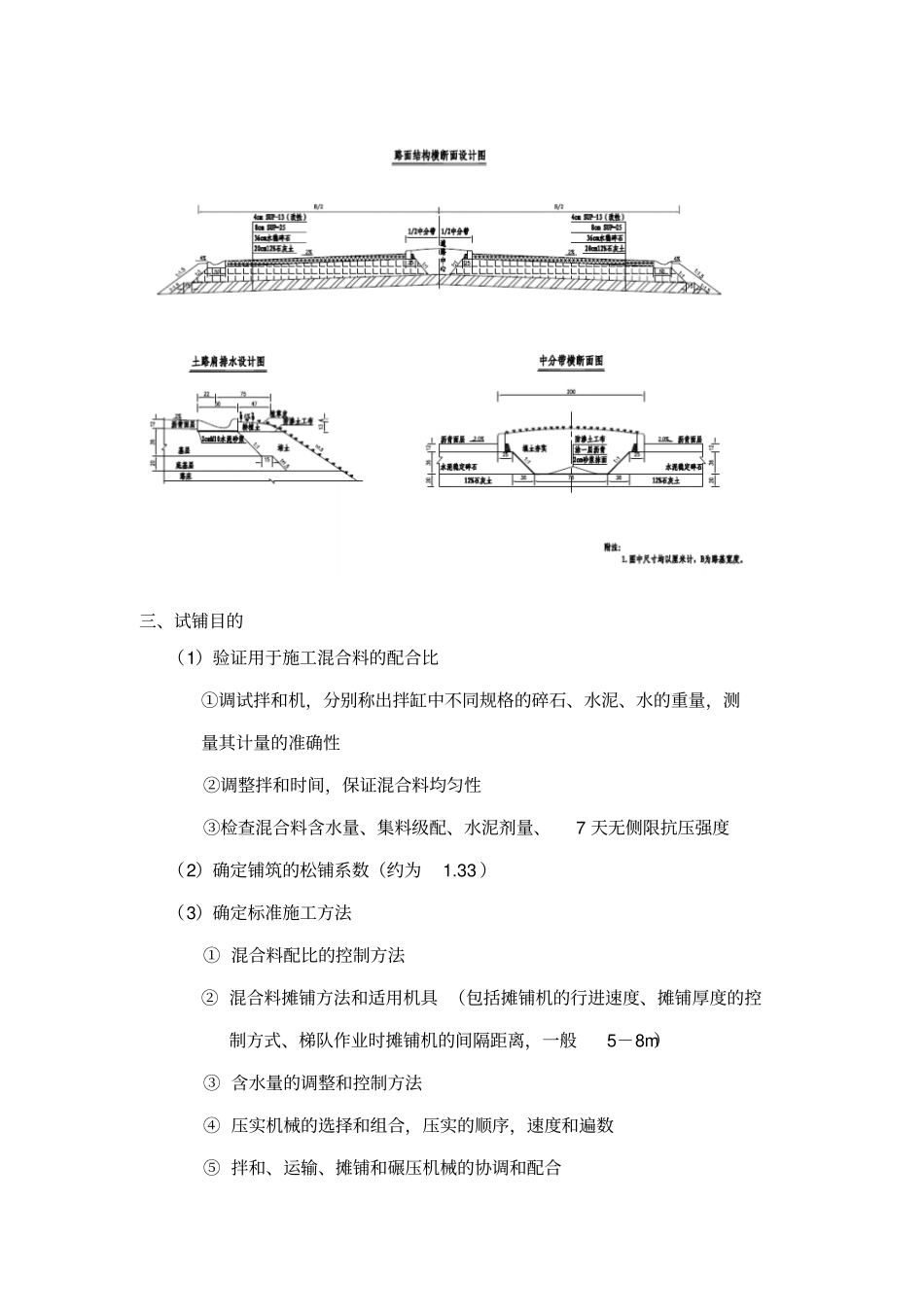

转下页三、试铺目的(1)验证用于施工混合料的配合比①调试拌和机,分别称出拌缸中不同规格的碎石、水泥、水的重量,测量其计量的准确性②调整拌和时间,保证混合料均匀性③检查混合料含水量、集料级配、水泥剂量、7天无侧限抗压强度(2)确定铺筑的松铺系数(约为1
33)(3)确定标准施工方法①混合料配比的控制方法②混合料摊铺方法和适用机具(包括摊铺机的行进速度、摊铺厚度的控制方式、梯队作业时摊铺机的间隔距离,一般5-8m)③含水量的调整和控制方法④压实机械的选择和组合,压实的顺序,速度和遍数⑤拌和、运输、摊铺和碾压机械的协调和配合(4)确定每一作业段的合适长度(一般建议50m-80m)(5)严密组织拌和、运输、碾压等工序,缩短延迟时间四、施工准备工作1、人员准备开工前,对参加施工的全体人员(含技术员、技术工人、机械操作手)集中开会进行水泥稳定碎石基层施工技术交底,
