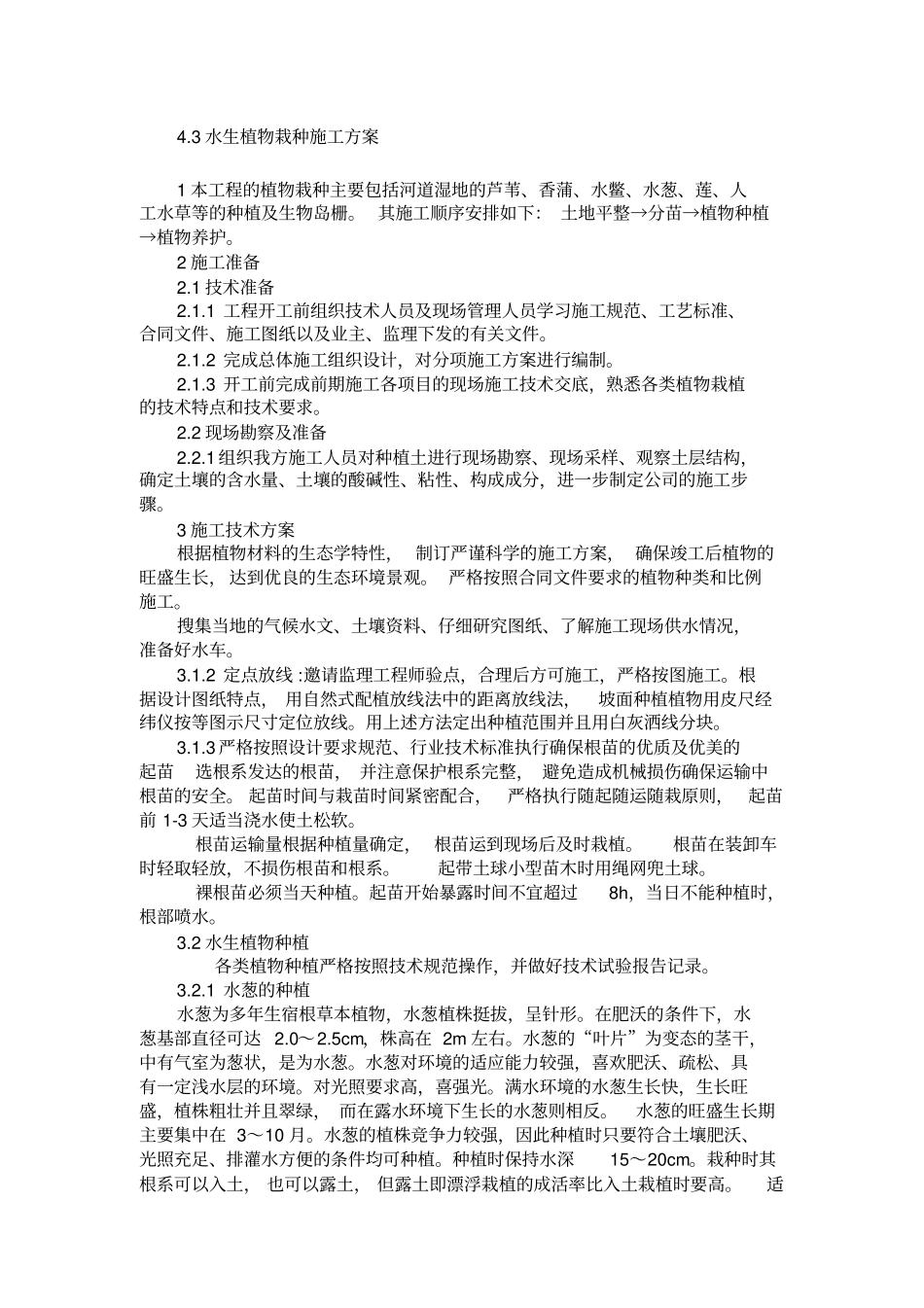

3水生植物栽种施工方案1本工程的植物栽种主要包括河道湿地的芦苇、香蒲、水鳖、水葱、莲、人工水草等的种植及生物岛栅
其施工顺序安排如下:土地平整→分苗→植物种植→植物养护
2施工准备2
1技术准备2
1工程开工前组织技术人员及现场管理人员学习施工规范、工艺标准、合同文件、施工图纸以及业主、监理下发的有关文件
2完成总体施工组织设计,对分项施工方案进行编制
3开工前完成前期施工各项目的现场施工技术交底,熟悉各类植物栽植的技术特点和技术要求
2现场勘察及准备2
1组织我方施工人员对种植土进行现场勘察、现场采样、观察土层结构,确定土壤的含水量、土壤的酸碱性、粘性、构成成分,进一步制定公司的施工步骤
3施工技术方案根据植物材料的生态学特性,制订严谨科学的施工方案,确保竣工后植物的旺盛生长,达到优良的生态环境景观
严格按照合同文件要求的植物种类和比例施工
搜集当地的气候水文、土壤资料、仔细研究图纸、了解施工现场供水情况,准备好水车
2定点放线:邀请监理工程师验点,合理后方可施工,严格按图施工
根据设计图纸特点,用自然式配植放线法中的距离放线法,坡面种植植物用皮尺经纬仪按等图示尺寸定位放线
用上述方法定出种植范围并且用白灰洒线分块
3严格按照设计要求规范、行业技术标准执行确保根苗的优质及优美的起苗选根系发达的根苗,并注意保护根系完整,避免造成机械损伤确保运输中根苗的安全
起苗时间与栽苗时间紧密配合,严格执行随起随运随栽原则,起苗前1-3天适当浇水使土松软
根苗运输量根据种植量确定,根苗运到现场后及时栽植
根苗在装卸车时轻取轻放,不损伤根苗和根系
起带土球小型苗木时用绳网兜土球
裸根苗必须当天种植
起苗开始暴露时间不宜超过8h,当日不能种植时,根部喷水
2水生植物种植各类植物种植严格按照技术规范操作,并做好技术试验报告记录
