-1-亚行贷款重庆市统筹城乡基础设施建设二期项目荣昌区荣峰河综合整治工程污水管道专项施工方案编制:审批:四川省立新建设集团有限公司二〇一六年十月一日-2-一、工程概况:本工程位于位于荣昌区昌元街道,所在河流为荣峰河,是荣昌区城区北部主要排洪河道,主要收集工业园区内污水,管线左右两岸顺河流布置

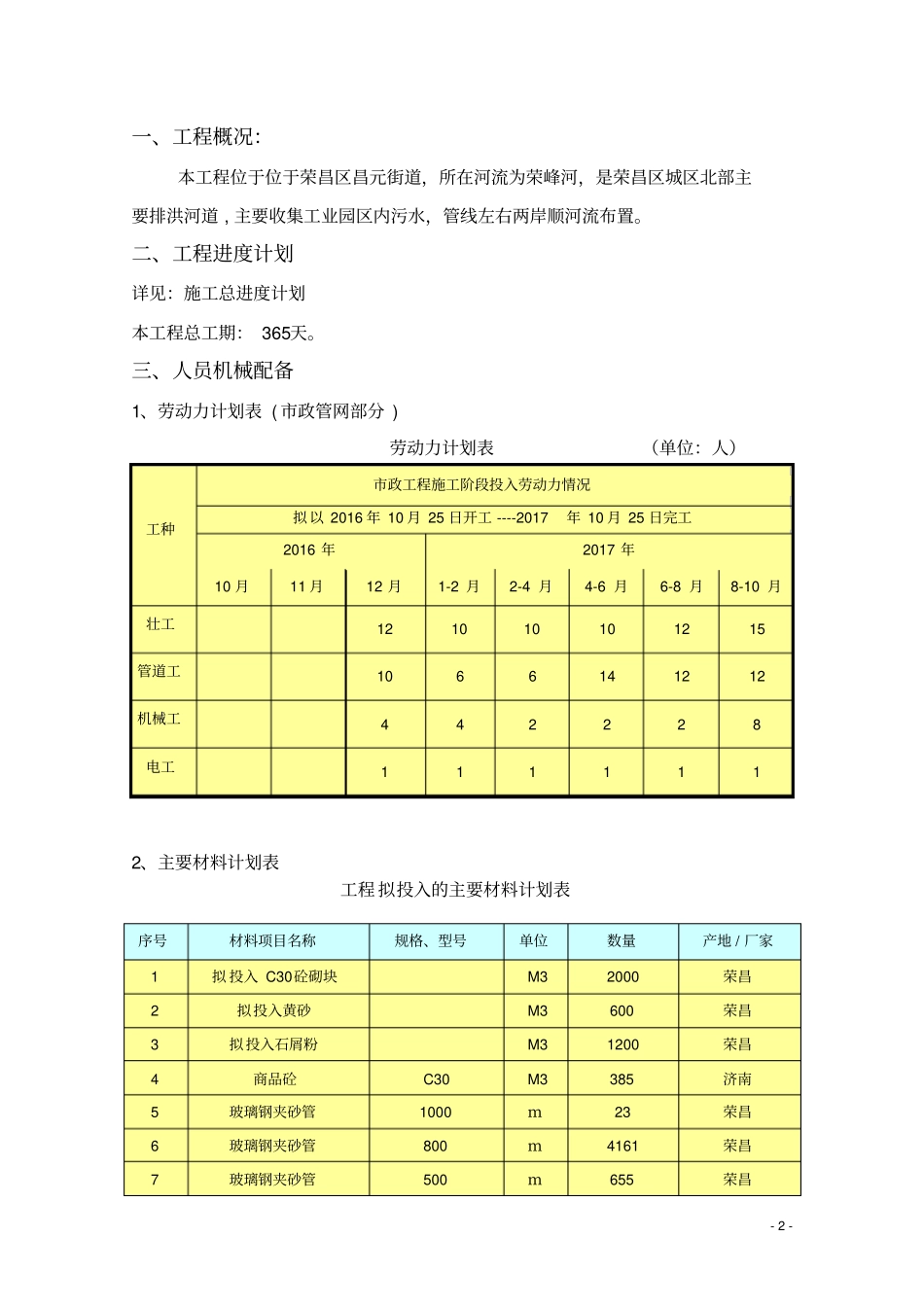

二、工程进度计划详见:施工总进度计划本工程总工期:365天
三、人员机械配备1、劳动力计划表(市政管网部分)劳动力计划表(单位:人)工种市政工程施工阶段投入劳动力情况拟以2016年10月25日开工----2017年10月25日完工2016年2017年10月11月12月1-2月2-4月4-6月6-8月8-10月壮工121010101215管道工1066141212机械工442228电工1111112、主要材料计划表工程拟投入的主要材料计划表序号材料项目名称规格、型号单位数量产地/厂家1拟投入C30砼砌块M32000荣昌2拟投入黄砂M3600荣昌3拟投入石屑粉M31200荣昌4商品砼C30M3385济南5玻璃钢夹砂管1000m23荣昌6玻璃钢夹砂管800m4161荣昌7玻璃钢夹砂管500m655荣昌-3-3、主要施工机械设备表拟投入的主要施工机械设备表序号机械类型或设备名称型号规格数量产权计划用时额定功率(KW)生产能力备注1挖掘机cat3201租用11个月1051
0M3完好2挖掘机SK2201租用11个月1071
0M3完好3装载机ZL402租用11个月144
0M3完好4洒水车SQ1701租用11个月11T完好5自卸车解放10租用11个月1038T完好6自卸车斯太尔10租用11个月15615T完好7汽车式起重机2租用11个月10512T完好8电焊机BX34租用11个月9KVA完好9圆锯MJ1142租用11个月完好10倒链5T6租用11个月完好11砂浆搅拌机UJ3252租用1
