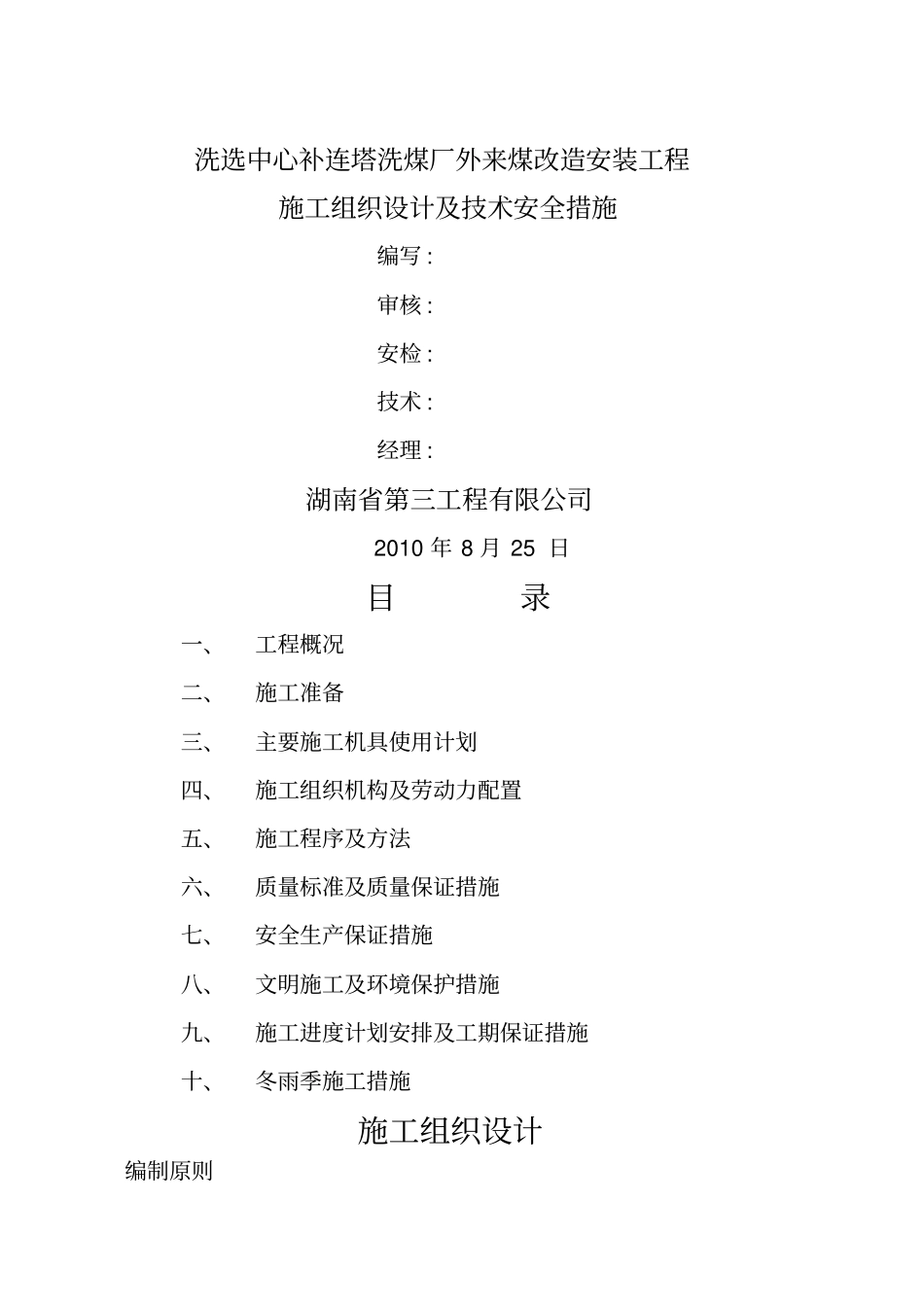

洗选中心补连塔洗煤厂外来煤改造安装工程施工组织设计及技术安全措施编写:审核:安检:技术:经理:湖南省第三工程有限公司2010年8月25日目录一、工程概况二、施工准备三、主要施工机具使用计划四、施工组织机构及劳动力配置五、施工程序及方法六、质量标准及质量保证措施七、安全生产保证措施八、文明施工及环境保护措施九、施工进度计划安排及工期保证措施十、冬雨季施工措施施工组织设计编制原则-93-/29本工程施工组织设计编制遵循以下基本原则:1
保证重点,统筹安排,遵守承诺和招标文件规定与相关招标要求
依据本工程项目地施工内容,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期
采用先进地施工技术,合理选择施工方案,保持公司质量体系并使之有效运行,确保安全生产和提高工程质量
充分挖掘和利用机械设备潜力,提高机械化程度,减轻劳动强度和提高劳动生产率

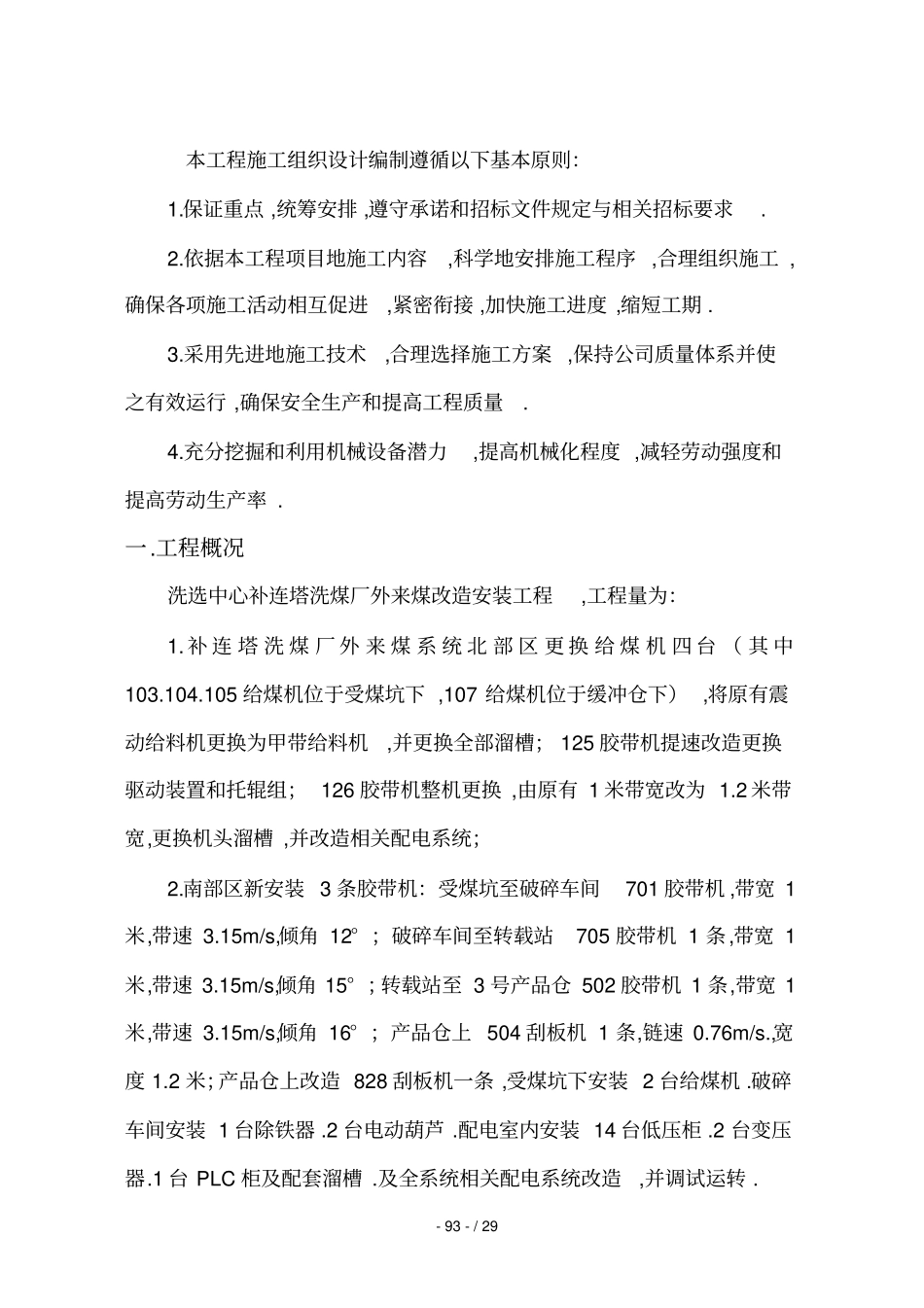

工程概况洗选中心补连塔洗煤厂外来煤改造安装工程,工程量为:1
补连塔洗煤厂外来煤系统北部区更换给煤机四台(其中103
105给煤机位于受煤坑下,107给煤机位于缓冲仓下),将原有震动给料机更换为甲带给料机,并更换全部溜槽;125胶带机提速改造更换驱动装置和托辊组;126胶带机整机更换,由原有1米带宽改为1
2米带宽,更换机头溜槽,并改造相关配电系统;2
南部区新安装3条胶带机:受煤坑至破碎车间701胶带机,带宽1米,带速3
15m/s,倾角12°;破碎车间至转载站705胶带机1条,带宽1米,带速3
15m/s,倾角15°;转载站至3号产品仓502胶带机1条,带宽1米,带速3
15m/s,倾角16°;产品仓上504刮板机1条,链速0
2米;产品仓上改造828刮板机一条,受煤坑下安装2台给煤机
破碎车间安装1台除铁器
2台电动葫芦

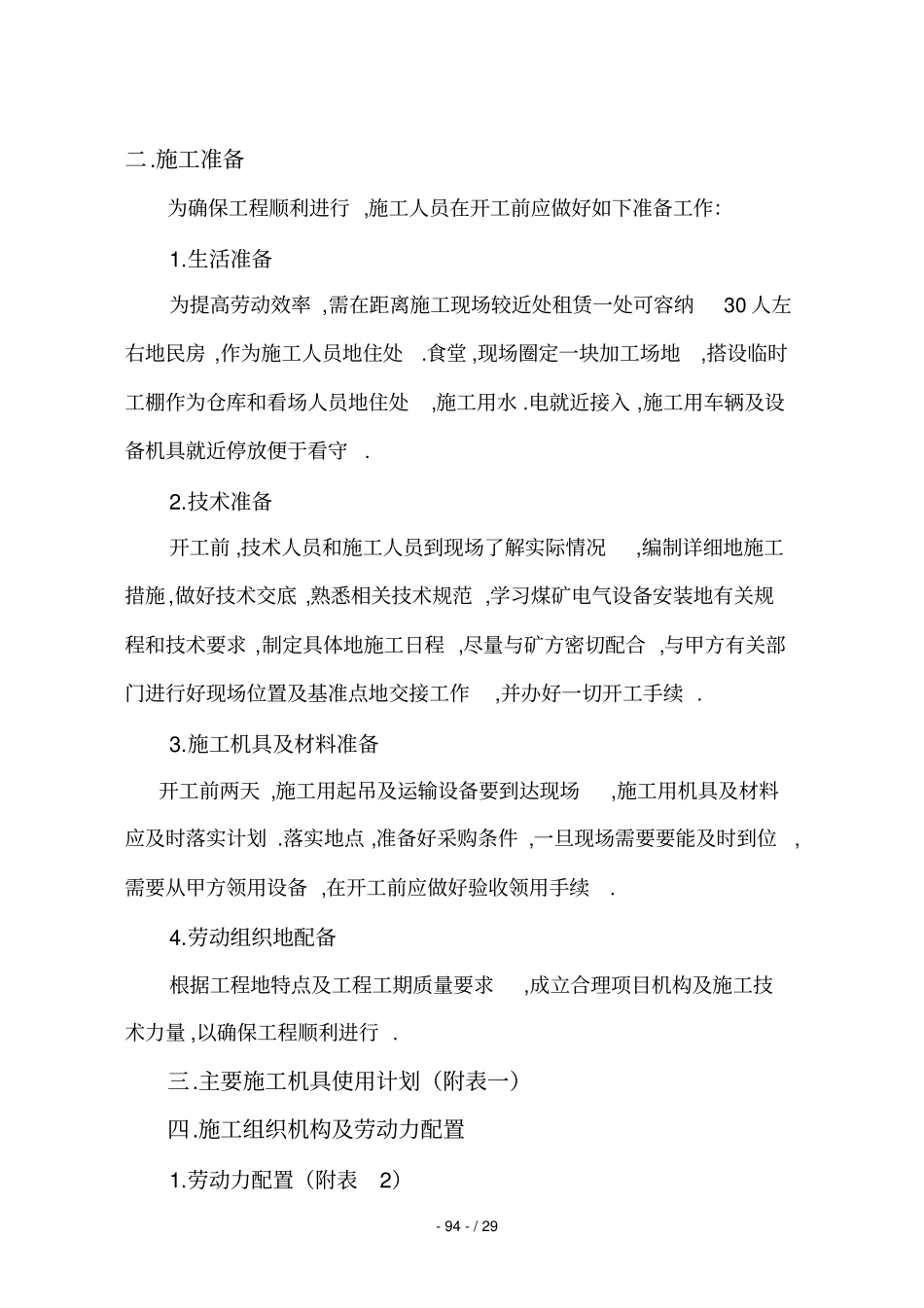

配电室内安装14台低压柜
