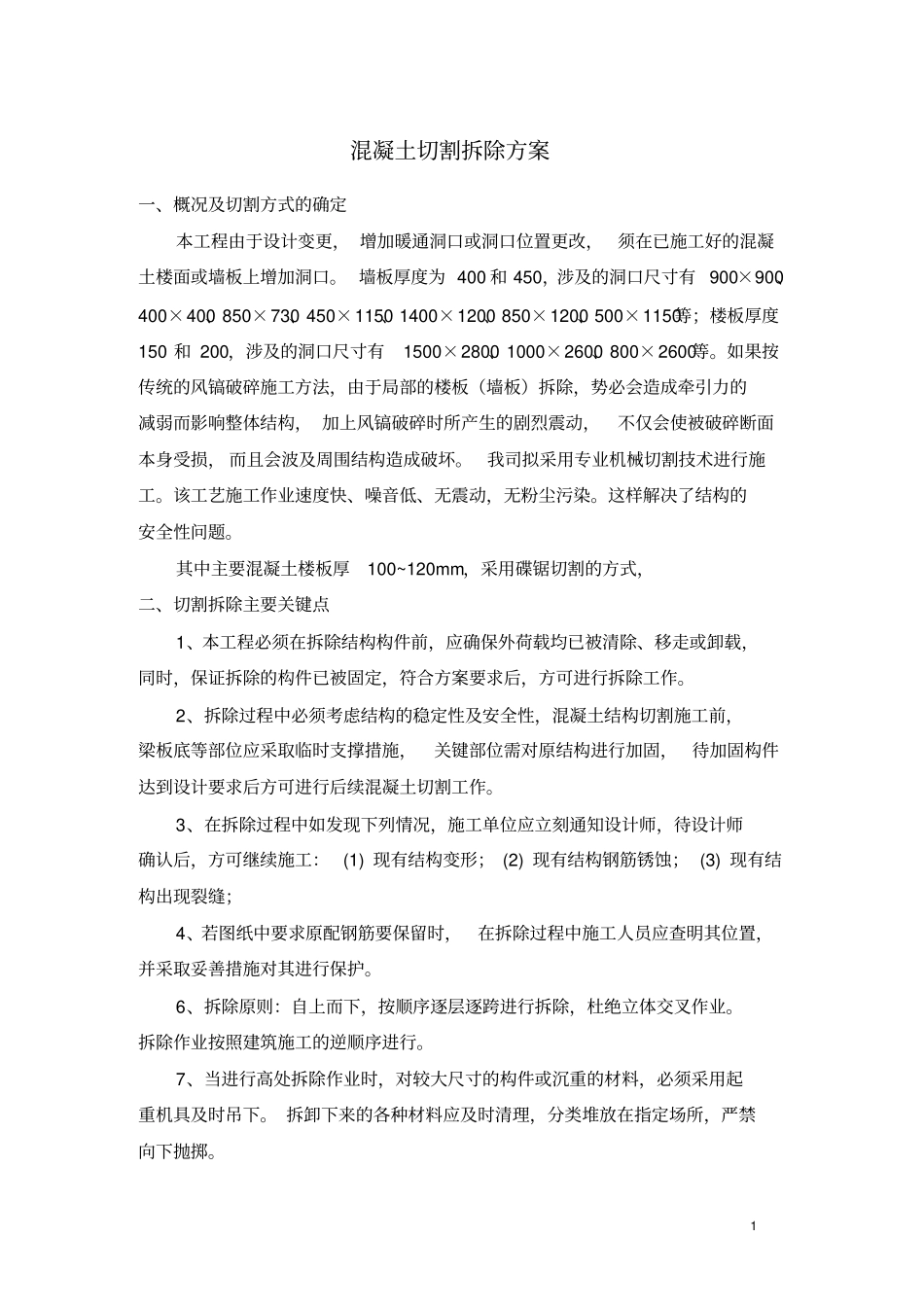

1混凝土切割拆除方案一、概况及切割方式的确定本工程由于设计变更,增加暖通洞口或洞口位置更改,须在已施工好的混凝土楼面或墙板上增加洞口
墙板厚度为400和450,涉及的洞口尺寸有900×900、400×400、850×730、450×1150、1400×1200、850×1200、500×1150等;楼板厚度150和200,涉及的洞口尺寸有1500×2800、1000×2600、800×2600等
如果按传统的风镐破碎施工方法,由于局部的楼板(墙板)拆除,势必会造成牵引力的减弱而影响整体结构,加上风镐破碎时所产生的剧烈震动,不仅会使被破碎断面本身受损,而且会波及周围结构造成破坏
我司拟采用专业机械切割技术进行施工
该工艺施工作业速度快、噪音低、无震动,无粉尘污染
这样解决了结构的安全性问题
其中主要混凝土楼板厚100~120mm,采用碟锯切割的方式,二、切割拆除主要关键点1、本工程必须在拆除结构构件前,应确保外荷载均已被清除、移走或卸载,同时,保证拆除的构件已被固定,符合方案要求后,方可进行拆除工作
2、拆除过程中必须考虑结构的稳定性及安全性,混凝土结构切割施工前,梁板底等部位应采取临时支撑措施,关键部位需对原结构进行加固,待加固构件达到设计要求后方可进行后续混凝土切割工作
3、在拆除过程中如发现下列情况,施工单位应立刻通知设计师,待设计师确认后,方可继续施工:(1)现有结构变形;(2)现有结构钢筋锈蚀;(3)现有结构出现裂缝;4、若图纸中要求原配钢筋要保留时,在拆除过程中施工人员应查明其位置,并采取妥善措施对其进行保护
6、拆除原则:自上而下,按顺序逐层逐跨进行拆除,杜绝立体交叉作业
拆除作业按照建筑施工的逆顺序进行
7、当进行高处拆除作业时,对较大尺寸的构件或沉重的材料,必须采用起重机具及时吊下
拆卸下来的各种材料应及时清理,分类堆放在指定场所,严禁向下抛掷

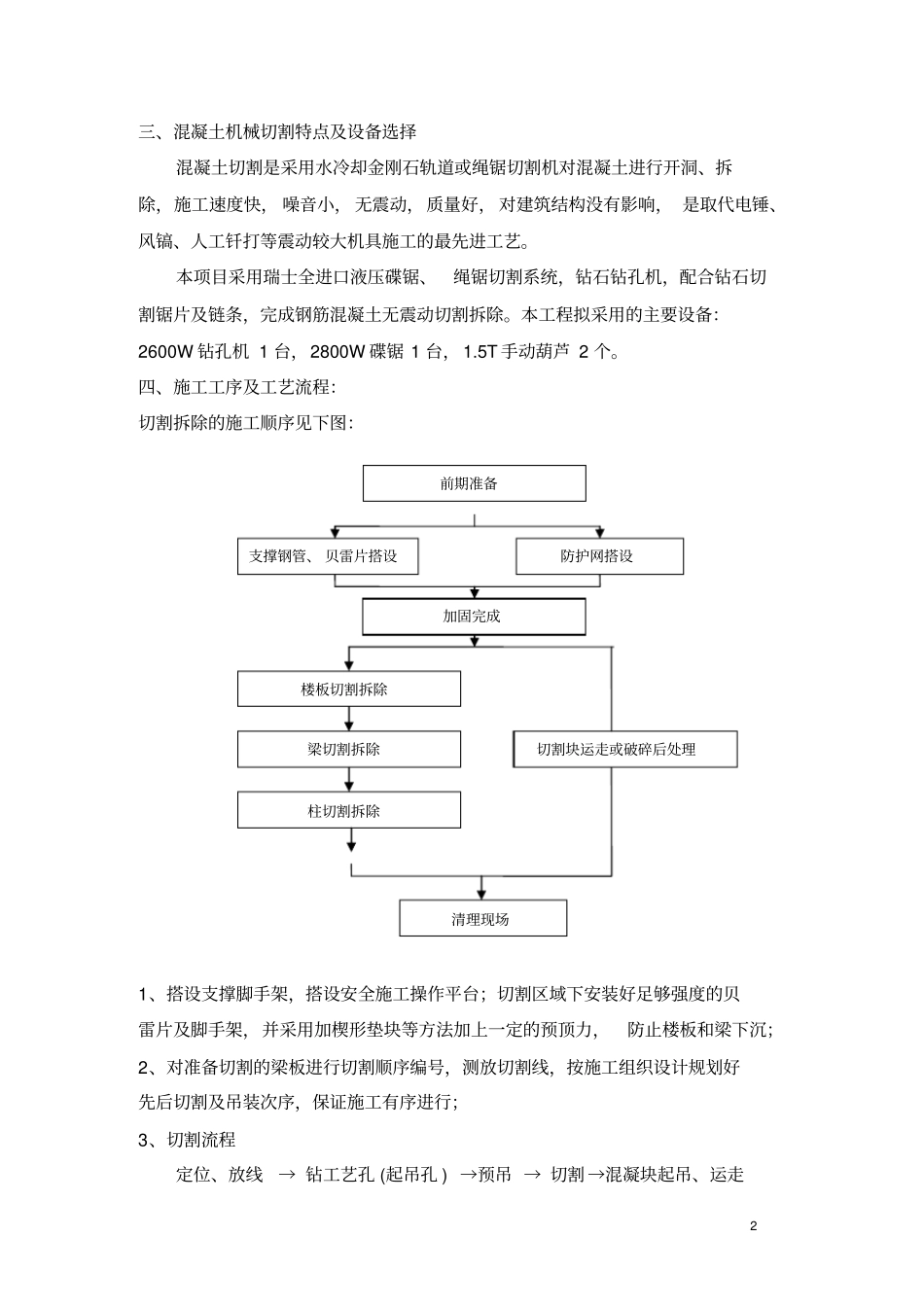

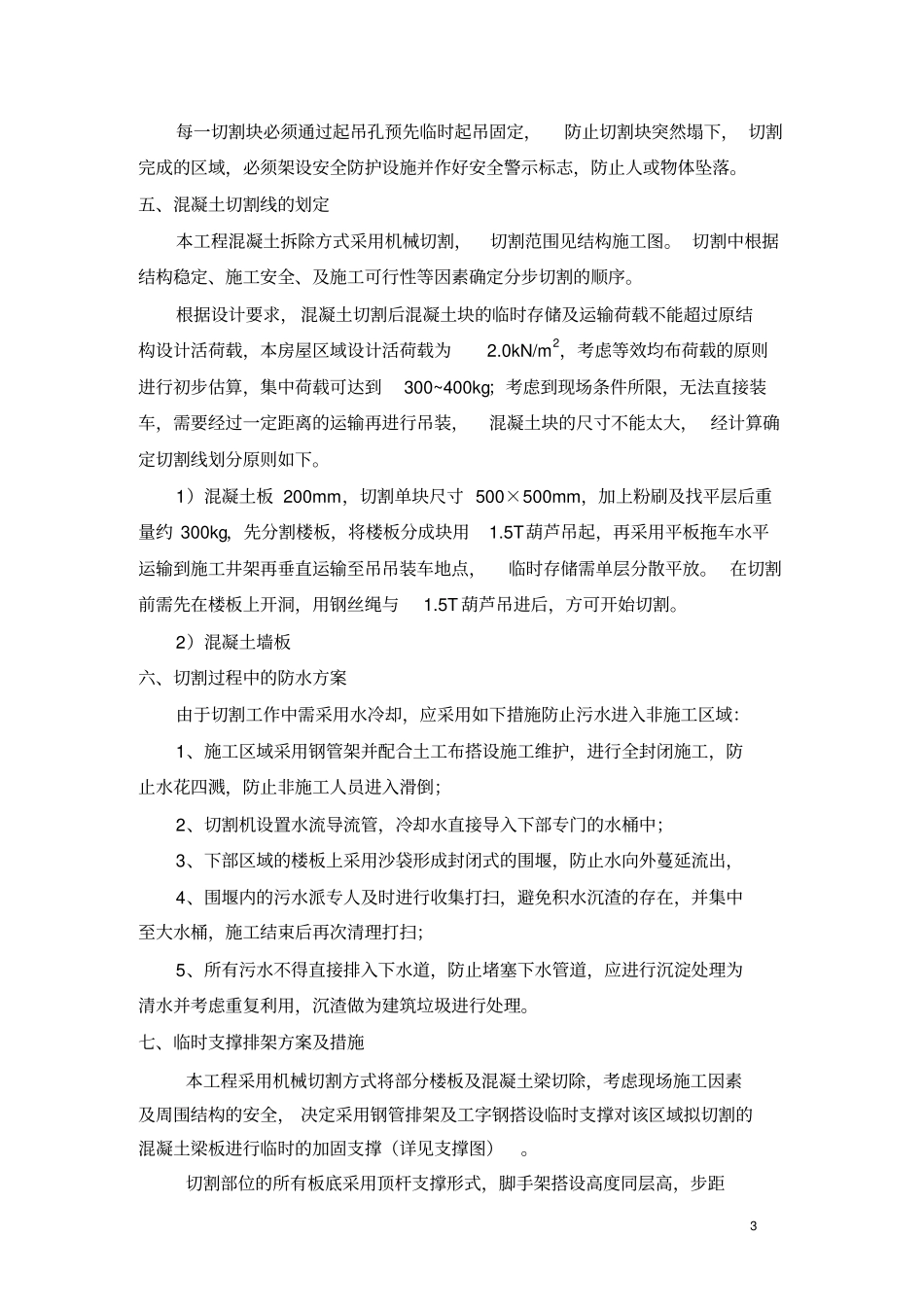

2三、混凝土
