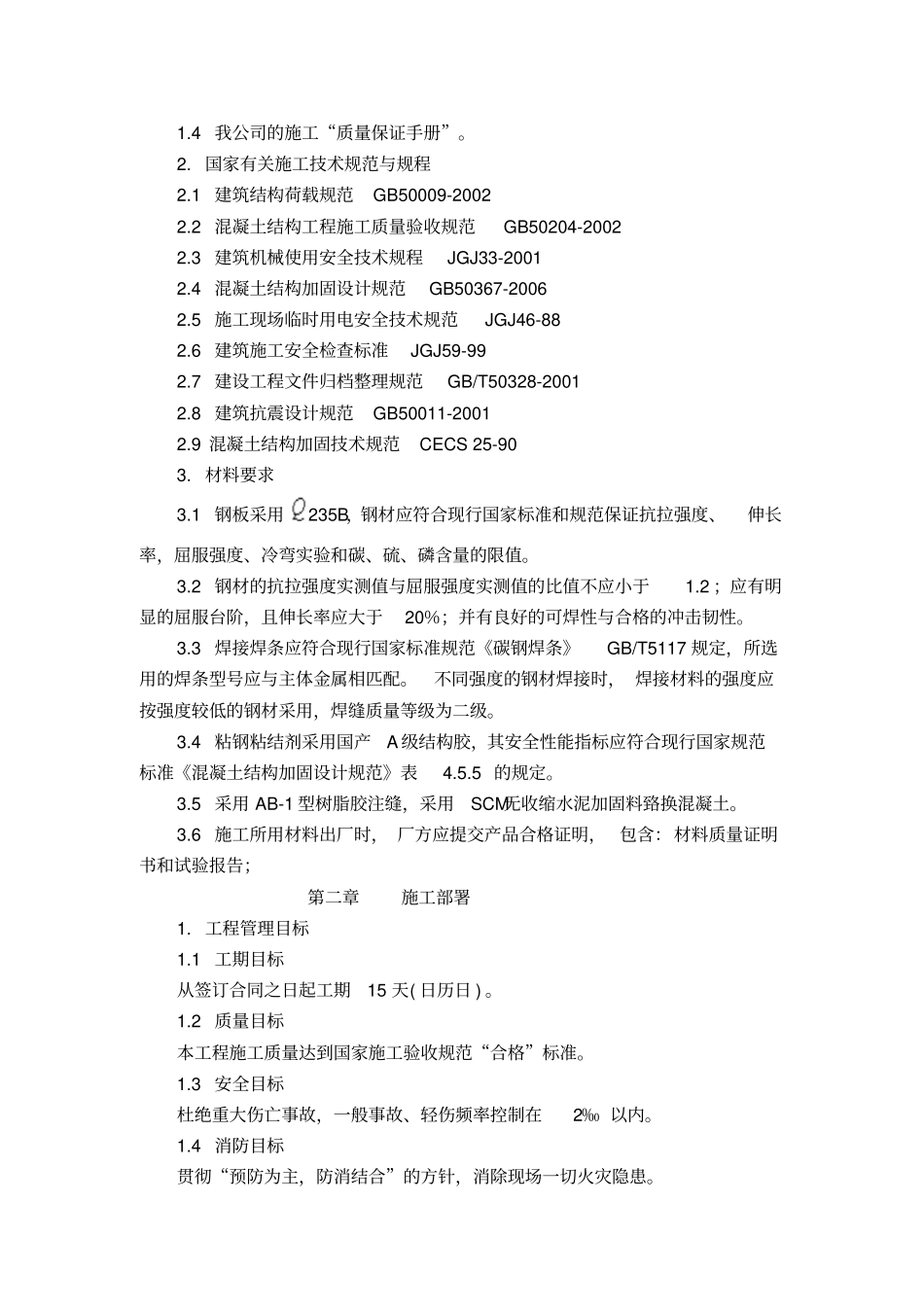

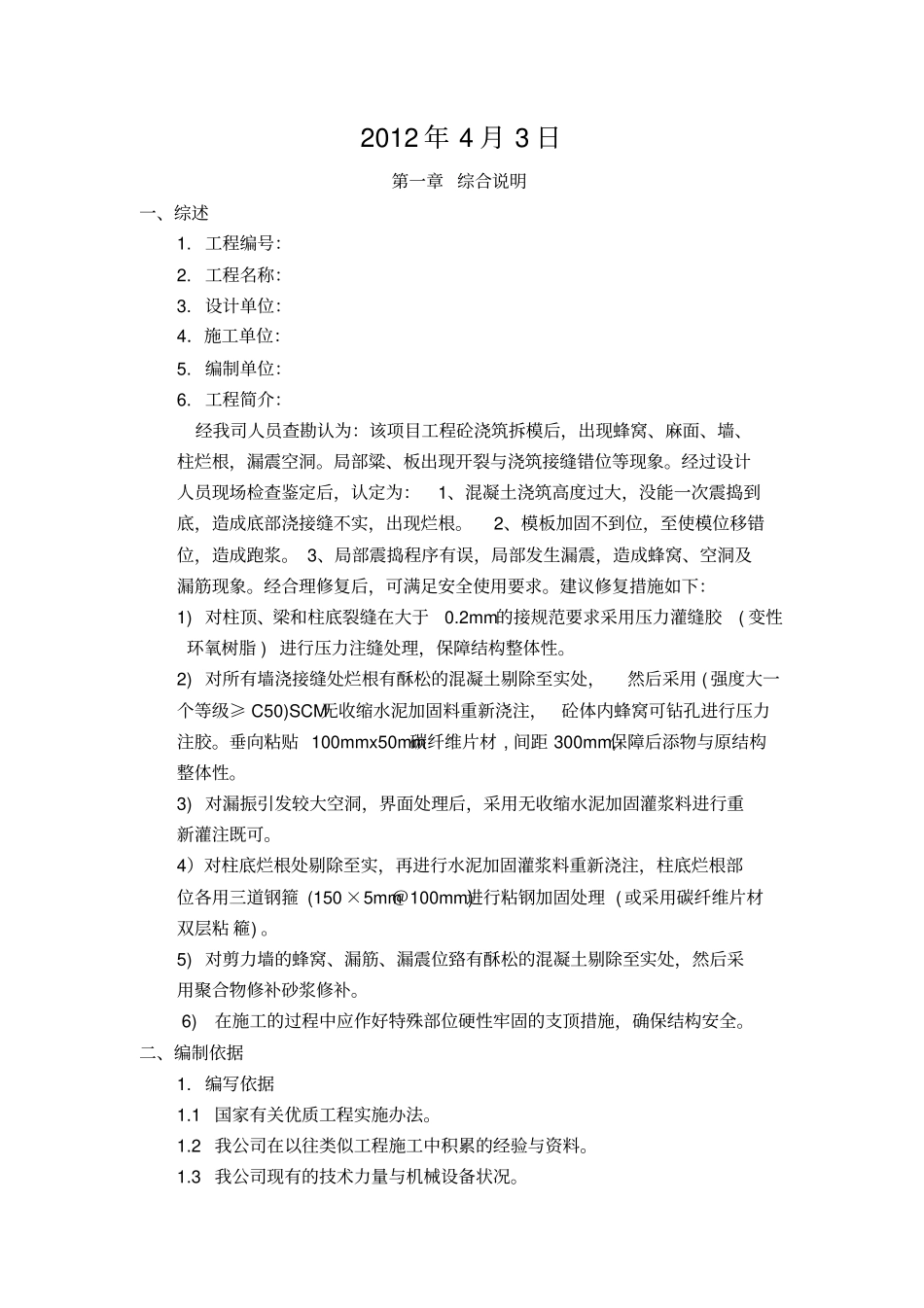

施工组织设计2012年4月3日第一章综合说明一、综述1.工程编号:2.工程名称:3.设计单位:4.施工单位:5.编制单位:6.工程简介:经我司人员查勘认为:该项目工程砼浇筑拆模后,出现蜂窝、麻面、墙、柱烂根,漏震空洞。局部粱、板出现开裂与浇筑接缝错位等现象。经过设计人员现场检查鉴定后,认定为:1、混凝土浇筑高度过大,没能一次震捣到底,造成底部浇接缝不实,出现烂根。2、模板加固不到位,至使模位移错位,造成跑浆。3、局部震捣程序有误,局部发生漏震,造成蜂窝、空洞及漏筋现象。经合理修复后,可满足安全使用要求。建议修复措施如下:1)对柱顶、梁和柱底裂缝在大于0.2mm的接规范要求采用压力灌缝胶(变性环氧树脂)进行压力注缝处理,保障结构整体性。2)对所有墙浇接缝处烂根有酥松的混凝土剔除至实处,然后采用(强度大一个等级≥C50)SCM无收缩水泥加固料重新浇注,砼体内蜂窝可钻孔进行压力注胶。垂向粘贴100mmx50mm碳纤维片材,间距300mm,保障后添物与原结构整体性。3)对漏振引发较大空洞,界面处理后,采用无收缩水泥加固灌浆料进行重新灌注既可。4)对柱底烂根处剔除至实,再进行水泥加固灌浆料重新浇注,柱底烂根部位各用三道钢箍(150×5mm@100mm)进行粘钢加固处理(或采用碳纤维片材双层粘篐)。5)对剪力墙的蜂窝、漏筋、漏震位臵有酥松的混凝土剔除至实处,然后采用聚合物修补砂浆修补。6)在施工的过程中应作好特殊部位硬性牢固的支顶措施,确保结构安全。二、编制依据1.编写依据1.1国家有关优质工程实施办法。1.2我公司在以往类似工程施工中积累的经验与资料。1.3我公司现有的技术力量与机械设备状况。1.4我公司的施工“质量保证手册”。2.国家有关施工技术规范与规程2.1建筑结构荷载规范GB50009-20022.2混凝土结构工程施工质量验收规范GB50204-20022.3建筑机械使用安全技术规程JGJ33-20012.4混凝土结构加固设计规范GB50367-20062.5施工现场临时用电安全技术规范JGJ46-882.6建筑施工安全检查标准JGJ59-992.7建设工程文件归档整理规范GB/T50328-20012.8建筑抗震设计规范GB50011-20012.9混凝土结构加固技术规范CECS25-903.材料要求3.1钢板采用235B,钢材应符合现行国家标准和规范保证抗拉强度、伸长率,屈服强度、冷弯实验和碳、硫、磷含量的限值。3.2钢材的抗拉强度实测值与屈服强度实测值的比值不应小于1.2;应有明显的屈服台阶,且伸长率应大于20%;并有良好的可焊性与合格的冲击韧性。3.3焊接焊条应符合现行国家标准规范《碳钢焊条》GB/T5117规定,所选用的焊条型号应与主体金属相匹配。不同强度的钢材焊接时,焊接材料的强度应按强度较低的钢材采用,焊缝质量等级为二级。3.4粘钢粘结剂采用国产A级结构胶,其安全性能指标应符合现行国家规范标准《混凝土结构加固设计规范》表4.5.5的规定。3.5采用AB-1型树脂胶注缝,采用SCM无收缩水泥加固料臵换混凝土。3.6施工所用材料出厂时,厂方应提交产品合格证明,包含:材料质量证明书和试验报告;第二章施工部署1.工程管理目标1.1工期目标从签订合同之日起工期15天(日历日)。1.2质量目标本工程施工质量达到国家施工验收规范“合格”标准。1.3安全目标杜绝重大伤亡事故,一般事故、轻伤频率控制在2‰以内。1.4消防目标贯彻“预防为主,防消结合”的方针,消除现场一切火灾隐患。2.施工组织安排2.1施工顺序在加固施工过程中遵循先下后上、先内后外、先结构、后专业的施工顺序进行部署,利于成品保护。四、劳动力投入计划拟投入本工程劳动力计划表单位:人工种按工程施工阶段投入劳动力情况注缝加固混凝土臵换粘钢加固粘碳加固剔除清理电焊工机械工226木工2涂胶工10222技工11110辅助工1110合计11651020五、主要施工机械设备序号设备名称规格型号数量产地年份功率KW生产能力备注1电焊机BX1-5001台天津2008302电钻TE2-E10台德国20062.02角磨机FLEX-5010台国产20070.53气泵QY-2.22台上海20072.24气焊NBC-5001台天津20066钢筋探测仪FS-101台德国20067吹风机DM-5004台天津20060.58砂轮机S3SR-1501台国产20062.29电镐TE6-C10台德国20060.6第三章主要施工方案一、混凝土臵换加固1.柱混凝土臵换加固1.1柱混凝土臵换加固前,需将原开...
