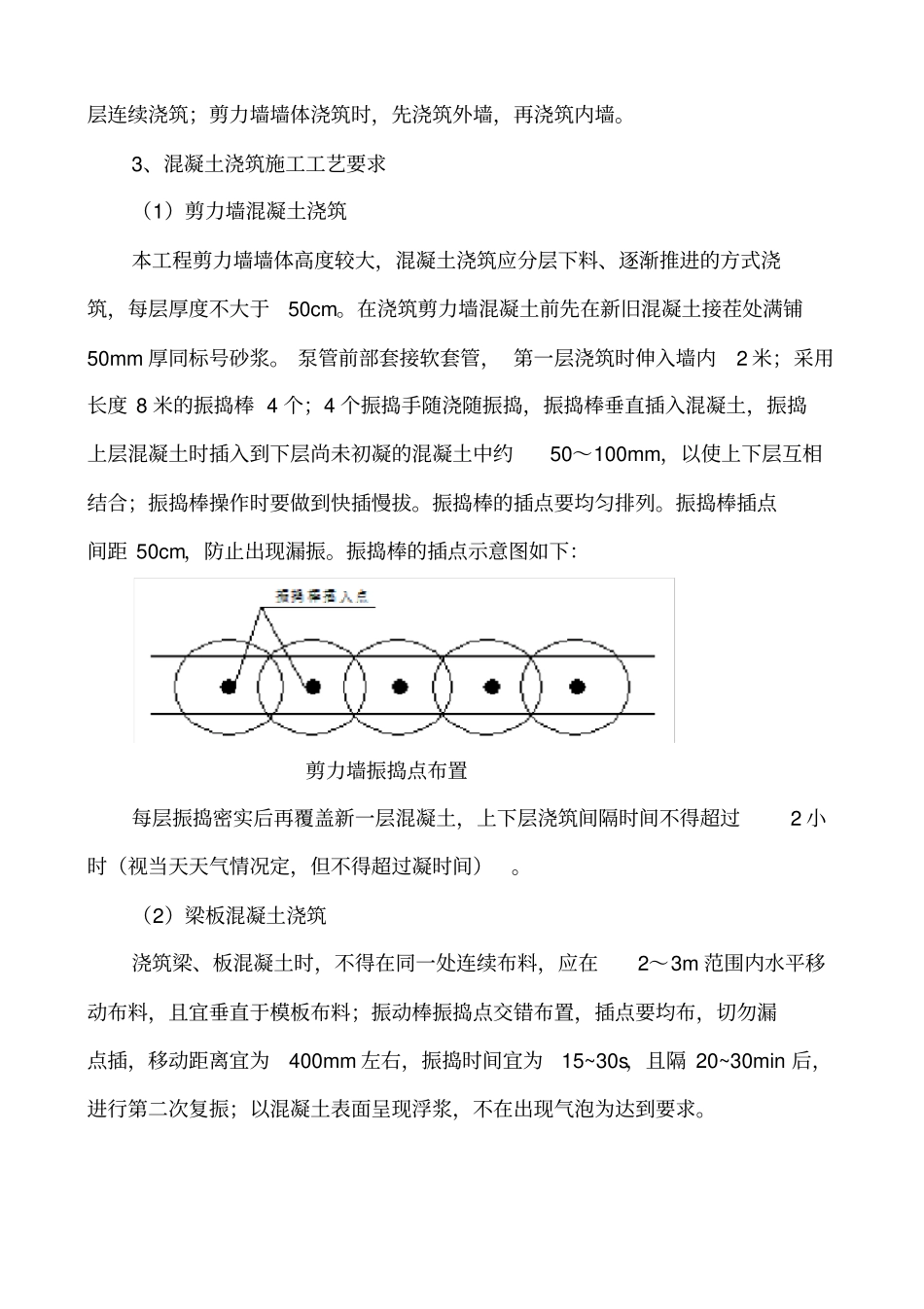

混凝土浇筑现场技术交底一、施工准备1、人员准备:有实际经验的振捣棒手工4名,辅助振捣工4名,普工3名,技工3名,罐车放灰指挥工1名,抱泵管工1名
值班钢筋工2名,值班模板看护工3名
2、施工机具准备:振捣电机4台;8米插入式振捣棒4条,铁锹3把,铁耙或平灰板3把,木抹子3把
3、泵管铺设:泵管管路布置原则:与各施工区域距离尽可能短、弯头尽可能少,管路连接要牢固、稳定,各管卡不得与地面或支撑物接触,管卡在水平方向距离支撑物>100mm,竖直方向距离地面>100mm,接头密封严密(橡胶垫圈不能少)
泵机出口的水平管用钢管搭设支架支撑,运输到浇筑层的立管亦采用钢管搭设支架支撑
在转向弯头处将泵管固定牢固
浇筑层的水平管采用铁马凳作水平支撑,每节泵管采用两个铁马凳支撑,支撑点设在泵管接头处的两侧,距离接头不大于500mm
4、布料机检查布料机每次使用前都要对其进行检查,合格后方可使用
检查的内容包括:1)布料机具结构的检查:布料机每次使用前要对其本身结构的紧固件、机内混凝土输送管管卡子插销是否脱出或折断;检查输送管的磨损量,壁厚小于3
1mm时,应及时更换;检查其连接是否紧固安全可靠
脚腿活动支承处应检查螺栓紧固力;布料机的配重是否符合要求
2)布料机具安全装置的检查:布料机每次使用前要对其安全装置进行检查,四根揽风绳及配件是否齐全有效
3)检查脚手板使用50厚松木板,选无枯节、无腐朽、韧性好的木板,不得有劈裂,并保证厚度
支架所用钢管使用前必须仔细检查,不得有表面裂纹、分层压痕、划道和硬弯,锈蚀深度不大于0
十字、旋转及对接扣件不得有裂纹、气孔
4)即将安放布料机的作业面是否清理完毕,支架不得倾斜
5、布料机吊装:(1)吊装工人上布料机上挂钩,要用卡环固定布料机的起吊点上,要使布料机在吊装过程中塔身始终保持垂直
(2)待吊装工人从布料机上挂钩完成下来后,才可以解开固定布料
