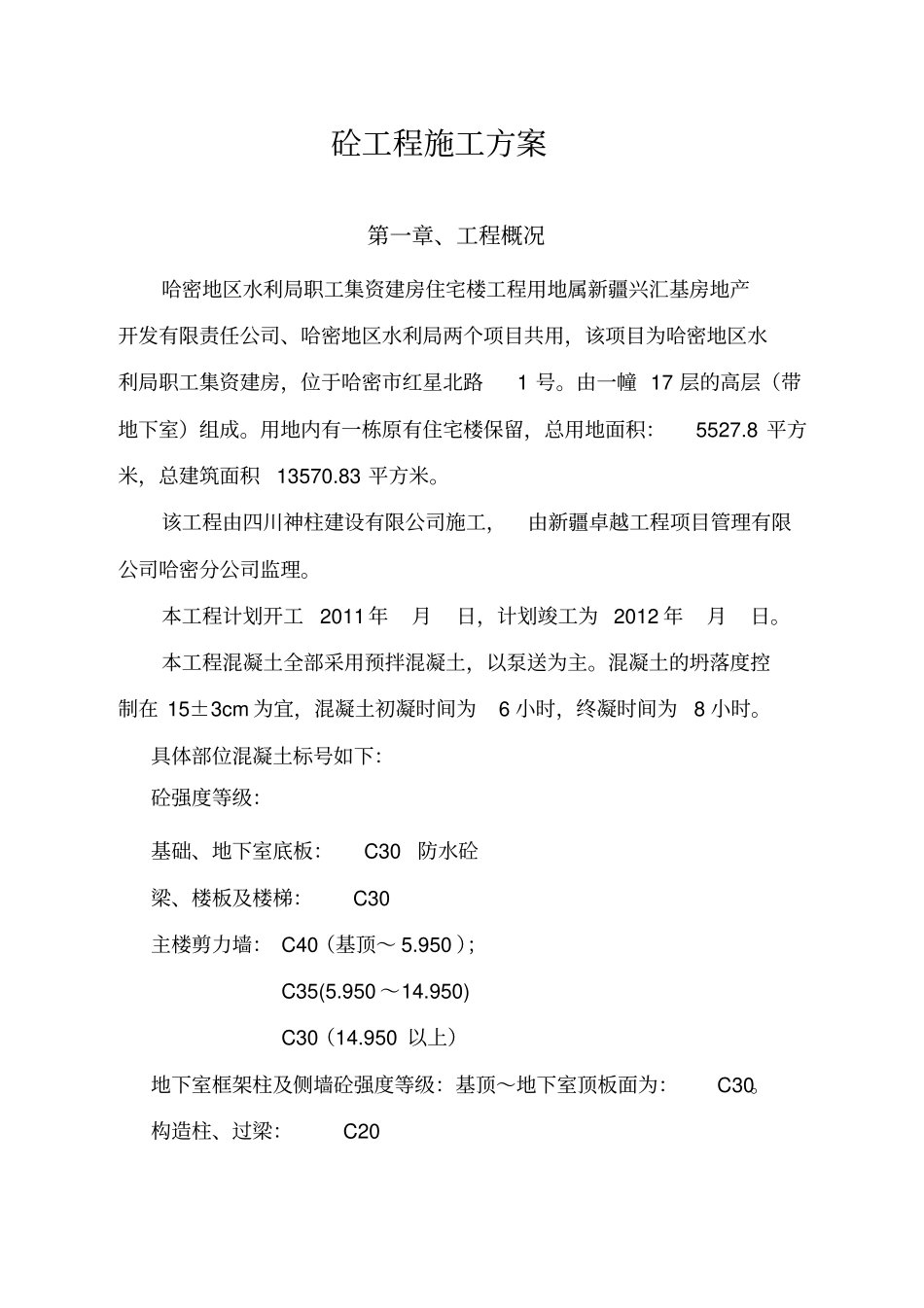

砼工程施工方案第一章、工程概况哈密地区水利局职工集资建房住宅楼工程用地属新疆兴汇基房地产开发有限责任公司、哈密地区水利局两个项目共用,该项目为哈密地区水利局职工集资建房,位于哈密市红星北路1号
由一幢17层的高层(带地下室)组成
用地内有一栋原有住宅楼保留,总用地面积:5527
8平方米,总建筑面积13570
该工程由四川神柱建设有限公司施工,由新疆卓越工程项目管理有限公司哈密分公司监理
本工程计划开工2011年月日,计划竣工为2012年月日
本工程混凝土全部采用预拌混凝土,以泵送为主
混凝土的坍落度控制在15±3cm为宜,混凝土初凝时间为6小时,终凝时间为8小时
具体部位混凝土标号如下:砼强度等级:基础、地下室底板:C30防水砼梁、楼板及楼梯:C30主楼剪力墙:C40(基顶~5
950);C35(5
950~14
950)C30(14
950以上)地下室框架柱及侧墙砼强度等级:基顶~地下室顶板面为:C30

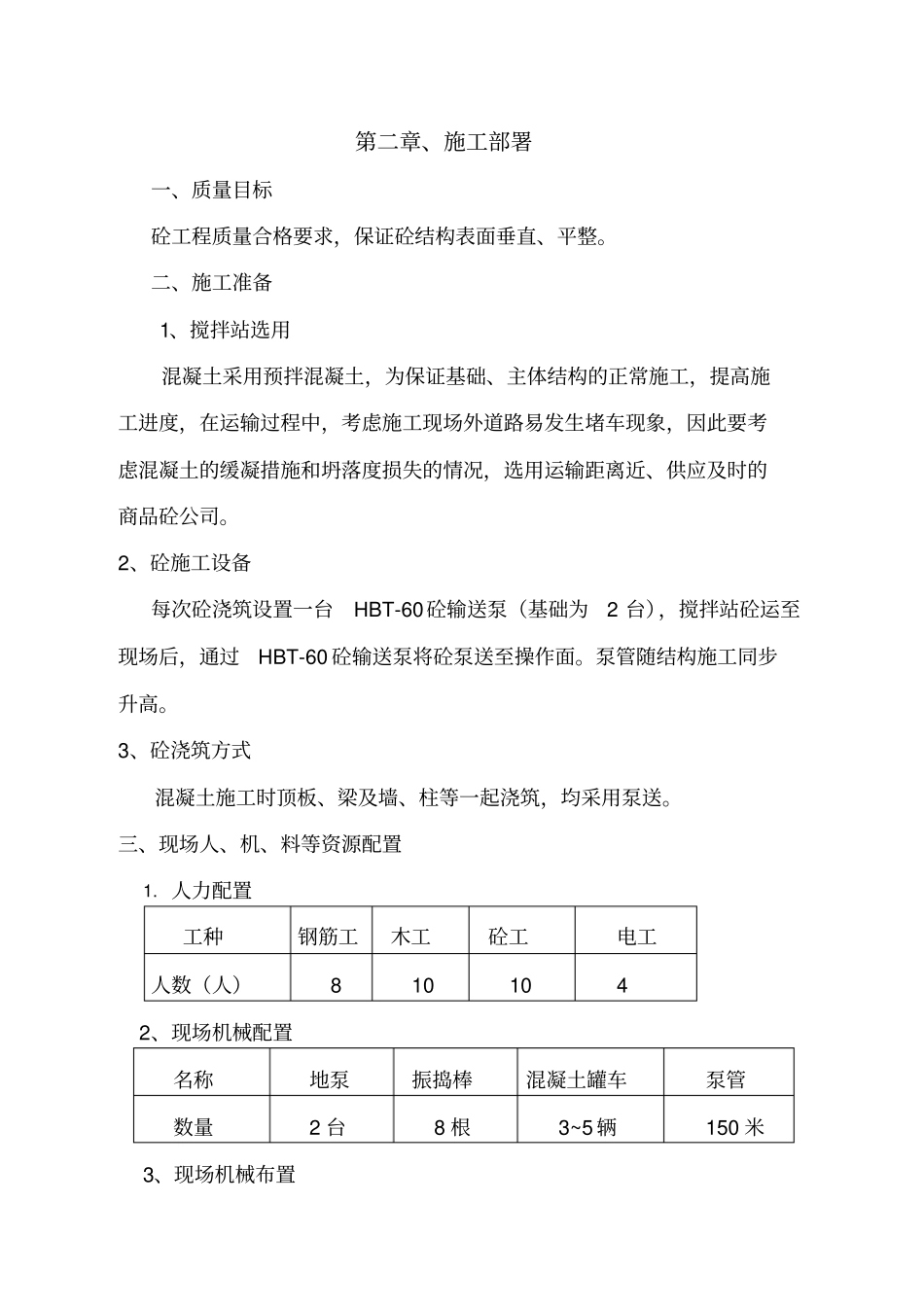

构造柱、过梁:C20第二章、施工部署一、质量目标砼工程质量合格要求,保证砼结构表面垂直、平整
二、施工准备1、搅拌站选用混凝土采用预拌混凝土,为保证基础、主体结构的正常施工,提高施工进度,在运输过程中,考虑施工现场外道路易发生堵车现象,因此要考虑混凝土的缓凝措施和坍落度损失的情况,选用运输距离近、供应及时的商品砼公司
2、砼施工设备每次砼浇筑设置一台HBT-60砼输送泵(基础为2台),搅拌站砼运至现场后,通过HBT-60砼输送泵将砼泵送至操作面
泵管随结构施工同步升高
3、砼浇筑方式混凝土施工时顶板、梁及墙、柱等一起浇筑,均采用泵送
三、现场人、机、料等资源配置1
人力配置工种钢筋工木工砼工电工人数(人)8101042、现场机械配置名称地泵振捣棒混凝土罐车泵管数量2台8根3~5辆150米3、现场机械布置混凝土输送泵进场并经调试正常运转,泵的布置将随场地布置变
