溶洞地区冲孔灌注桩质量控制要点摘要:通过在武广客专新赤壁站桩基施工中遇见溶洞及串珠状溶洞等复杂地质,介绍了在岩溶地区冲孔桩施工过程采取的技术措施和施工中应注意的事项,有效解决了冲孔桩施工中遇到的困难
关键词:溶洞,漏浆,桩基础,超前钻1、工程概况武广客专新赤壁站位于赤壁市北侧,站房总建筑面积6230平方米
建筑层数为一层(局部夹层,建筑高度为14
站棚部分覆盖面积为10578平方米,建筑高度为8
77米,均采用桩基础
其中站房站房213根,站棚167根,设计桩径为700mm
湖北省中南勘察基础工程有限公司2008年6月完成的《武广客专新赤壁站岩土工程勘察报告》(详勘资料显示,局部建筑场区下伏基岩石灰岩中存在岩溶现象,受岩溶现象的影响,岩面埋深变化较大,且岩体内无规律的发育有溶洞
基岩面上覆盖层以人工填土、粉质粘土、粘土为主
2、冲孔前的准备工作2
1超前钻站房区间地质复杂,溶洞发育毫无规律,之前的地质勘察报告由于桩基形式未定,地质勘探钻孔数量少,又不是在设计桩位勘探的,只能大致反映该区域的地质情况,为设计提供一个参考
每个桩位的地质情况都有所不同,有的桩位实际地质情况跟勘探情况相差很大,冲桩过程中容易造成偏孔、漏浆、甚至塌孔
因此中铁十一局建安公司在试桩及工程桩施工前进行超前钻,采用一桩一孔查明桩端下石灰岩的溶洞发育及分布情况;掌握溶洞所在大概位置,并根据相邻超前钻资料推断其范围大小
所有钻孔孔位及高程均由项目部专业测量工程师按照设计图纸测量定位
钻孔深为桩端下5米,若有溶洞则穿过溶洞,达到溶洞底完整岩层6米
桩端进入溶洞底持力层不小于1米
超前钻资料显示,本施工区间内溶洞发育,约有百分之三十的桩底存在溶洞,多数桩底溶洞深度超过2米,最大达到19米,个别甚至出现串珠状溶洞

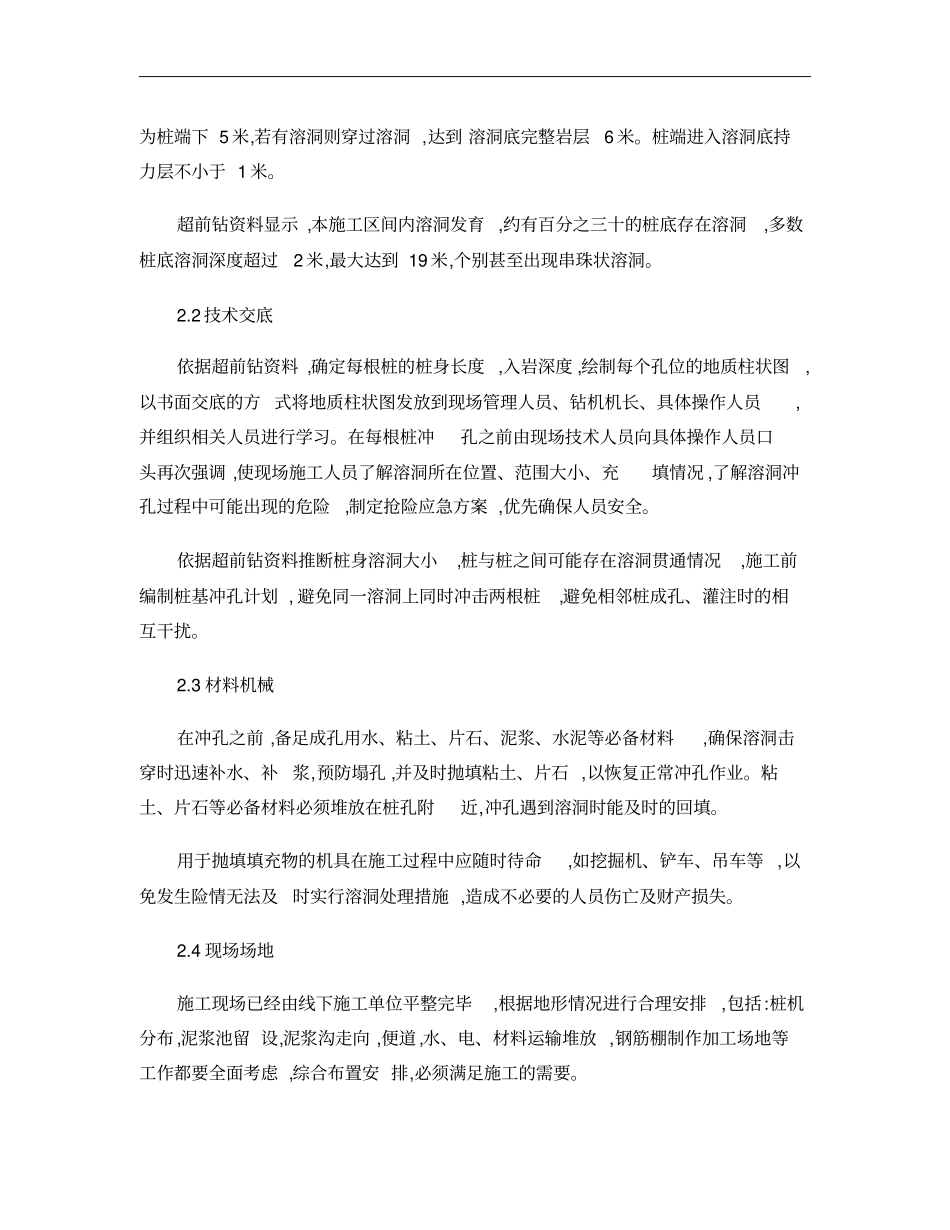

2技术交底依据超前钻资料,确定每根桩的桩身长度,入岩深度,绘制每个孔位的地质柱状图,以书面
