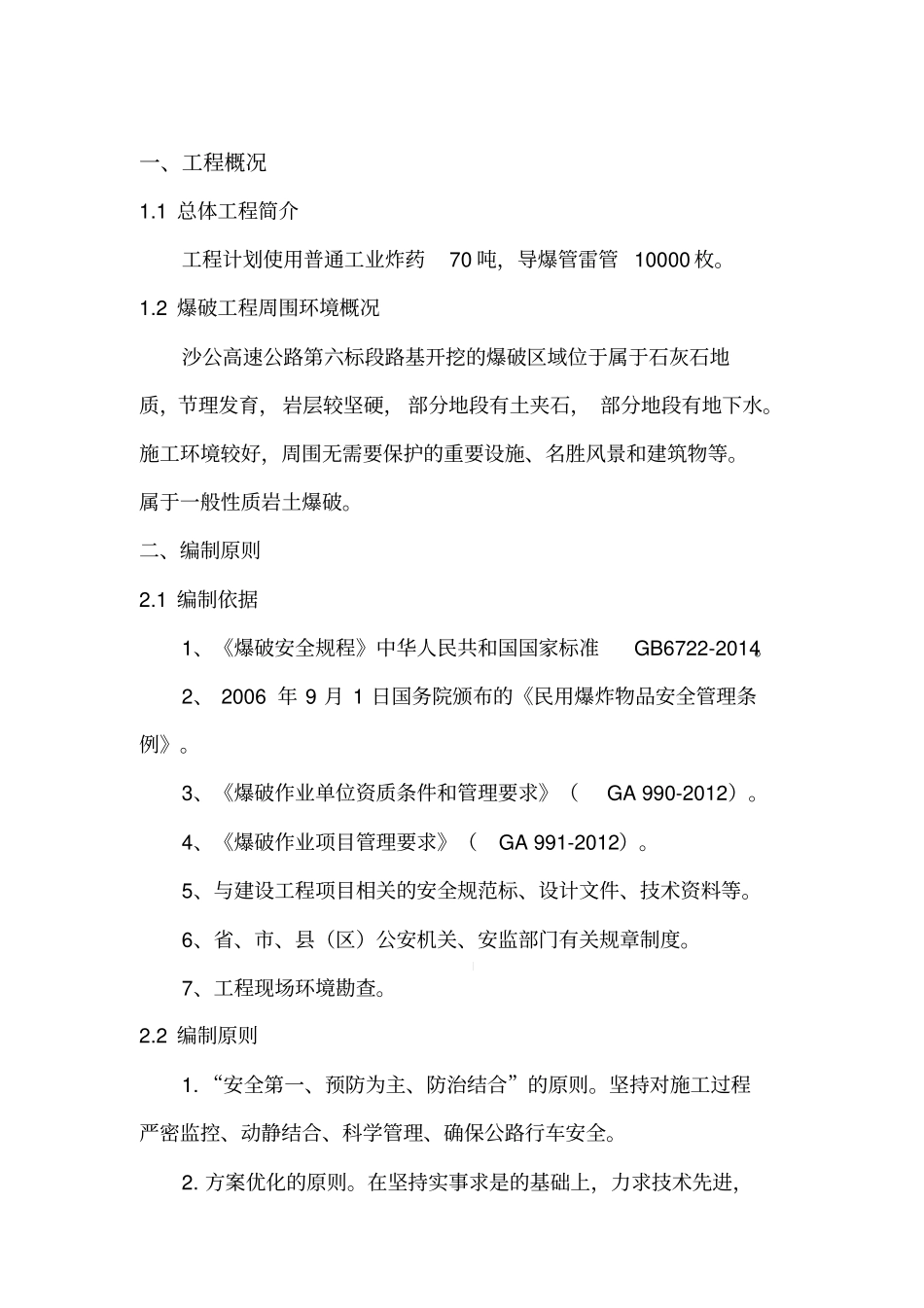

一、工程概况1
1总体工程简介工程计划使用普通工业炸药70吨,导爆管雷管10000枚
2爆破工程周围环境概况沙公高速公路第六标段路基开挖的爆破区域位于属于石灰石地质,节理发育,岩层较坚硬,部分地段有土夹石,部分地段有地下水
施工环境较好,周围无需要保护的重要设施、名胜风景和建筑物等
属于一般性质岩土爆破
二、编制原则2
1编制依据1、《爆破安全规程》中华人民共和国国家标准GB6722-2014
2、2006年9月1日国务院颁布的《民用爆炸物品安全管理条例》
3、《爆破作业单位资质条件和管理要求》(GA990-2012)
4、《爆破作业项目管理要求》(GA991-2012)
5、与建设工程项目相关的安全规范标、设计文件、技术资料等
6、省、市、县(区)公安机关、安监部门有关规章制度
7、工程现场环境勘查
2编制原则1
“安全第一、预防为主、防治结合”的原则
坚持对施工过程严密监控、动静结合、科学管理、确保公路行车安全
方案优化的原则
在坚持实事求是的基础上,力求技术先进,科学合理、经济可行

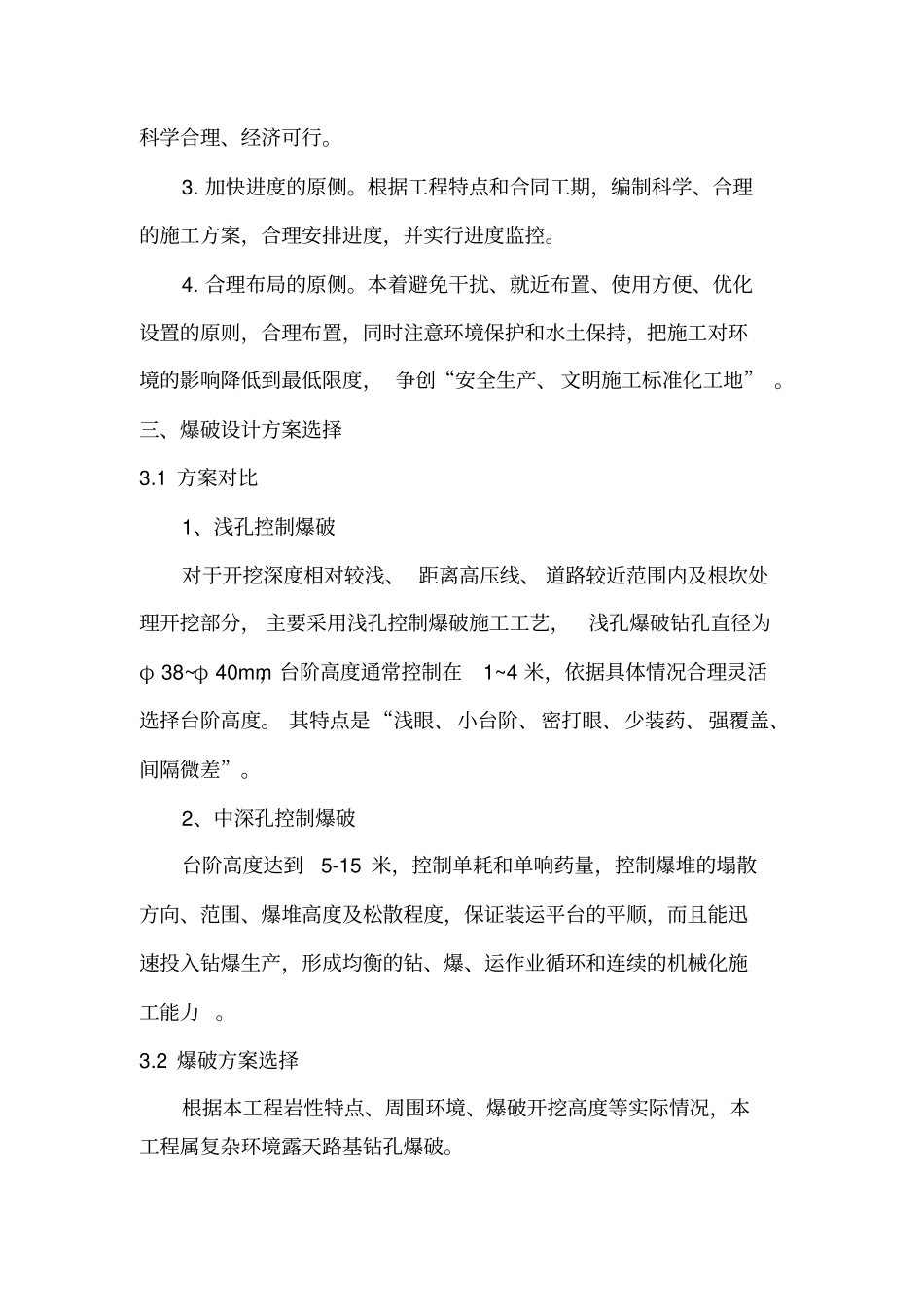

加快进度的原侧
根据工程特点和合同工期,编制科学、合理的施工方案,合理安排进度,并实行进度监控
合理布局的原侧
本着避免干扰、就近布置、使用方便、优化设置的原则,合理布置,同时注意环境保护和水土保持,把施工对环境的影响降低到最低限度,争创“安全生产、文明施工标准化工地”
三、爆破设计方案选择3
1方案对比1、浅孔控制爆破对于开挖深度相对较浅、距离高压线、道路较近范围内及根坎处理开挖部分,主要采用浅孔控制爆破施工工艺,浅孔爆破钻孔直径为φ38~φ40mm,台阶高度通常控制在1~4米,依据具体情况合理灵活选择台阶高度
其特点是“浅眼、小台阶、密打眼、少装药、强覆盖、间隔微差”
2、中深孔控制爆破台阶高度达到5-15米,控制单耗和单响药量,控制爆堆的塌散方向、范围、爆堆高度及
