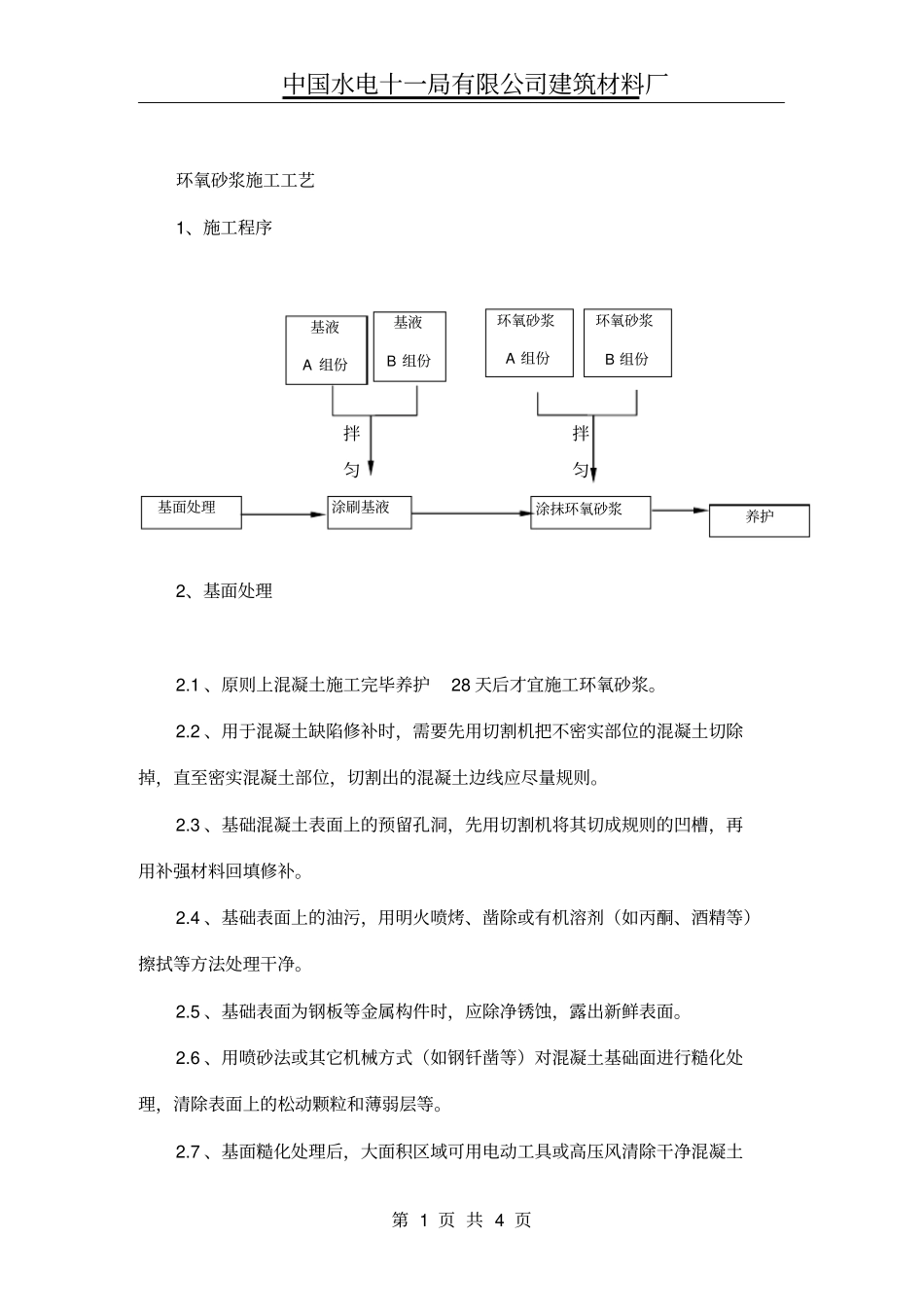

中国水电十一局有限公司建筑材料厂第1页共4页环氧砂浆施工工艺1、施工程序2、基面处理2
1、原则上混凝土施工完毕养护28天后才宜施工环氧砂浆
2、用于混凝土缺陷修补时,需要先用切割机把不密实部位的混凝土切除掉,直至密实混凝土部位,切割出的混凝土边线应尽量规则
3、基础混凝土表面上的预留孔洞,先用切割机将其切成规则的凹槽,再用补强材料回填修补
4、基础表面上的油污,用明火喷烤、凿除或有机溶剂(如丙酮、酒精等)擦拭等方法处理干净
5、基础表面为钢板等金属构件时,应除净锈蚀,露出新鲜表面
6、用喷砂法或其它机械方式(如钢钎凿等)对混凝土基础面进行糙化处理,清除表面上的松动颗粒和薄弱层等
7、基面糙化处理后,大面积区域可用电动工具或高压风清除干净混凝土基液A组份基液B组份环氧砂浆A组份环氧砂浆B组份拌匀拌匀涂抹环氧砂浆基面处理涂刷基液养护中国水电十一局有限公司建筑材料厂第2页共4页上的松动颗粒和粉尘,小面积修补区域可采用钢丝刷和棕毛刷进行洁净处理
8、环氧砂浆施工之前,混凝土基面需保持干燥状态,对局部潮湿的基面可用喷灯烘干或自然风干
9、基面处理完后,应经验收合格(周边混凝土密实,表面干燥,无松动颗粒、粉尘、水泥净浆层、乳皮及其它污染物等)后才能进行下道工序

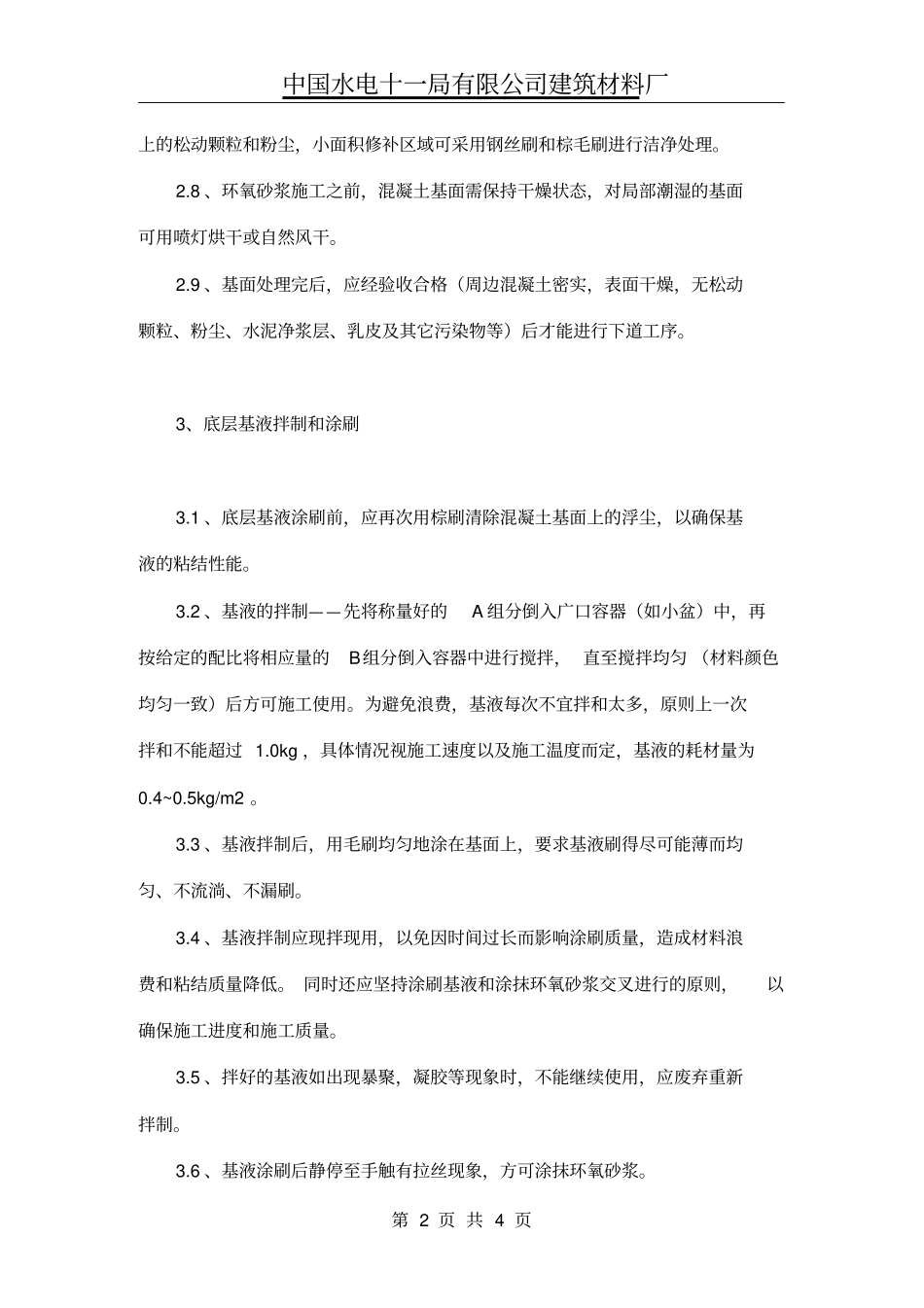

3、底层基液拌制和涂刷3
1、底层基液涂刷前,应再次用棕刷清除混凝土基面上的浮尘,以确保基液的粘结性能
2、基液的拌制——先将称量好的A组分倒入广口容器(如小盆)中,再按给定的配比将相应量的B组分倒入容器中进行搅拌,直至搅拌均匀(材料颜色均匀一致)后方可施工使用
为避免浪费,基液每次不宜拌和太多,原则上一次拌和不能超过1
0kg,具体情况视施工速度以及施工温度而定,基液的耗材量为0
5kg/m2

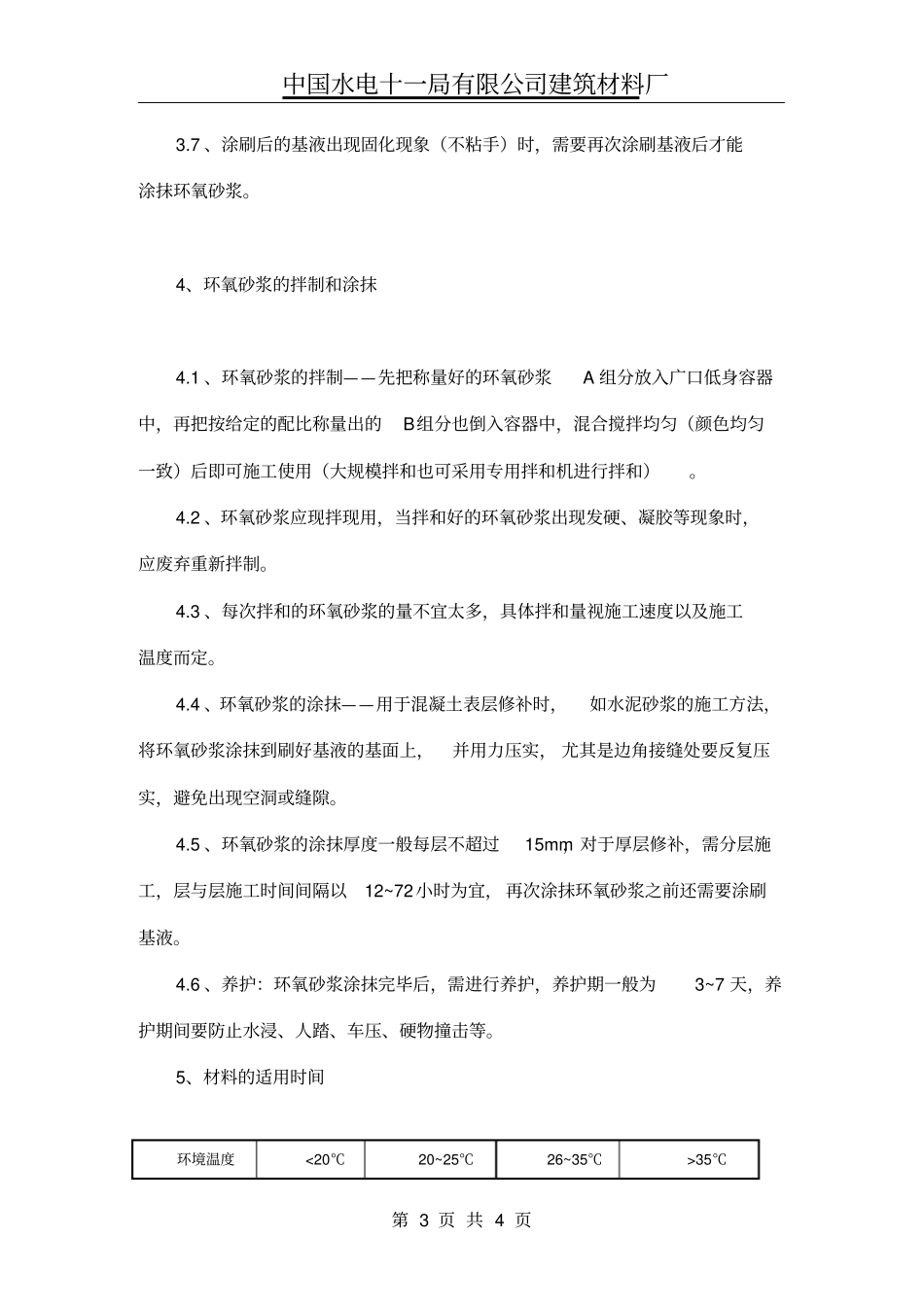

3、基液拌制后,用毛刷均匀地涂在基面上,要求基液刷得尽可能薄而均匀、不流淌、不漏刷
