瓦屋面施工技术交底一、施工方法选择本工程屋面坡度为45度~60度,采用顺水条加挂瓦条、螺杆加固的方法施工
屋面瓦主瓦采用波型瓦,产品规格420*332mm,单块重量4
顺水条、挂瓦条为25*38mm铝通,壁厚1
顺水条采用直径10mm镀锌螺栓固定,螺栓长170mm,顺水条间距为1m,螺杆间距为600mm
挂瓦条采用1
8mm厚20*30mm角码固定在顺水条上,挂瓦条与顺水条交叉点上下方均用角码固定,挂瓦条间距经计算为300mm
每块屋面瓦用900mm长18号双股铜丝栓在挂瓦条上
因本工程屋面高、坡度大,必须严格控制屋面瓦的损耗
二、施工前的准备工作1、熟悉图纸,对工人进行施工技术交底
2、山墙上的人字板高度,应与挂瓦条的背面一般高
3、在铺设屋面瓦之前,须沿排水沟(斜沟)装置好水槽及其他通道
4、清理一切障碍,如完成所有水泥砂浆的工序、拆除脚手架、木板模子等
5、灌好钢筋水泥檐口翼,并修抹整齐
6、检查产品的质量:瓦片有无残缺、裂缝、平整度;挂瓦条、顺水条尺寸、数量、有无结疤等;屋面瓦基层平整度验收<±5㎜;屋面建筑尺寸验收,等边误差<±1~2㎜;检查屋面对角线尺寸<±1‰;7、准备施工工具:卷尺、木工铅笔、墨斗、起子、电钻、手工切割机、木工锯、美工刀、三角直尺、榔头(带起钉)等
8、施工注意事项:屋面结构节点和铺瓦施工应严格按设计和建筑施工标准要求进行,确保正确安全,做到抗渗抗漏
铺瓦施工中应及时将沾污在瓦面的灰泥清理干净,防止粘结影响瓦面美观

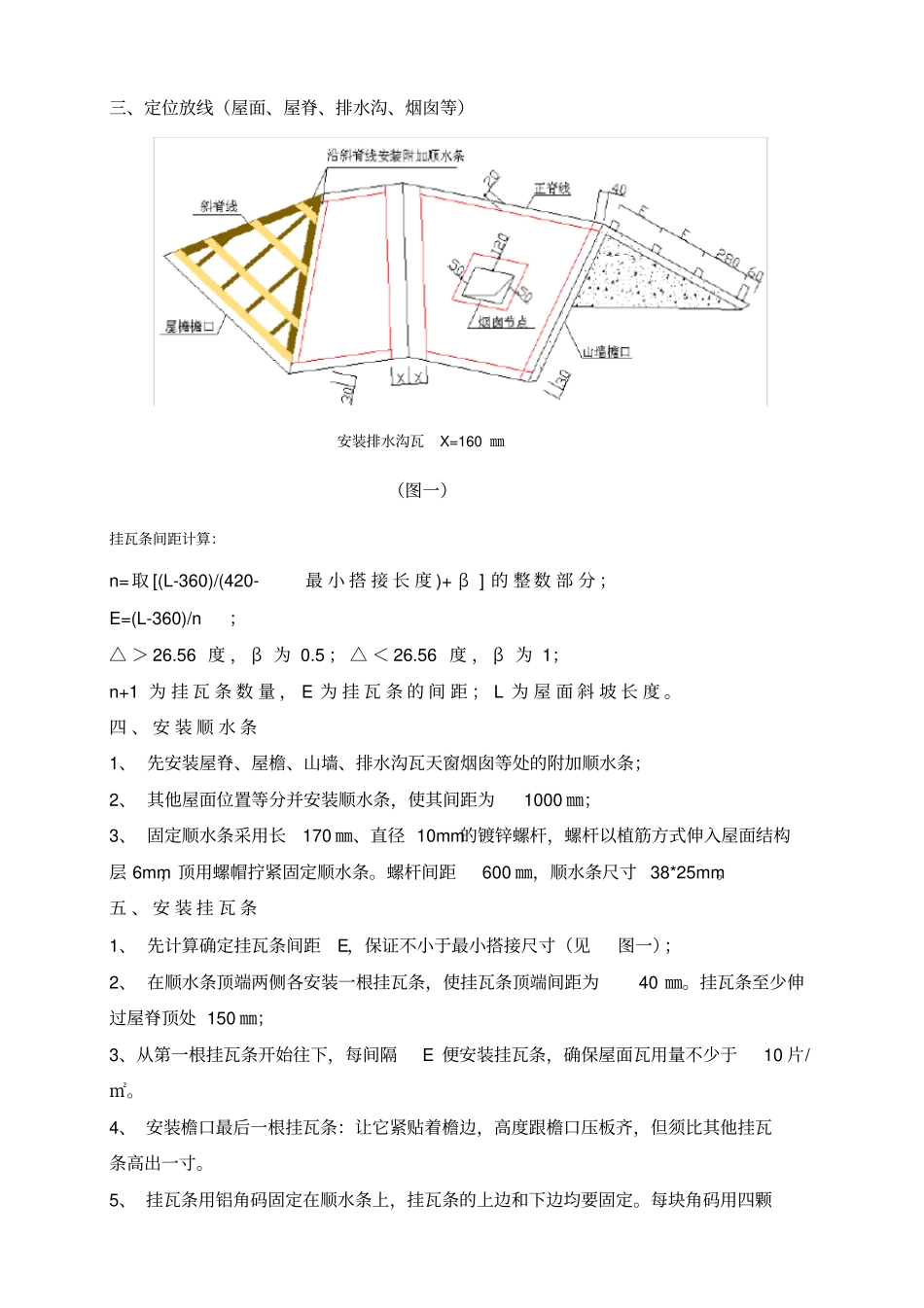

三、定位放线(屋面、屋脊、排水沟、烟囱等)安装排水沟瓦X=160㎜(图一)挂瓦条间距计算:n=取[(L-360)/(420-最小搭接长度)+β]的整数部分;E=(L-360)/n;△>26
56度,β为0
5;△<26
56度,β为1;n+1为挂瓦条数量,E为挂瓦条的间距;L为屋面斜坡长度

四、安装顺水条1、先安装
