技术交底记录工程名称XXXX工程分部工程装饰装修工程分项工程名称:室内抹灰工程交底内容:室内抹灰工程质量要求表面光滑、颜色均匀,无抹痕、线角及灰线平直方正、分格线清晰美观
施工准备作业条件(1)抹灰前应检查门窗框安装位置是否正确,需埋设的接线盒、电箱、管线、管道、管道套管是否固定牢固
连接处缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,将其填塞密实,并用塑料帖膜或铁皮将门窗框加以保护
(2)将混凝土过梁、梁垫、圈梁、混凝土柱、梁等表面凸出部分剔平,将蜂窝、麻面、露筋、疏松部分剔到实处,并刷胶粘性素水泥浆或界面剂
然后用1:3的水泥砂浆分层抹平
脚手眼和废弃的孔洞应堵严,外露钢筋头、铅丝头及木头等要剔除,窗台砖补齐,墙与楼板、梁底等交接处应用斜砖砌严补齐
(3)暗埋管线开槽处,暗埋箱体或接线箱处等部位的内外侧加挂200mm宽通长钢丝网与基体搭接的宽度不少于100mm
窗帘盒、通风篦子、吊柜、吊扇等埋件、螺栓位置,标高应准确牢固,且防腐、防锈工作完成
(4)对抹灰基层表面的油渍、灰尘、污垢等应清除干净,对抹灰墙面结构应提前浇水均匀湿透
(5)抹灰前应先搭好脚手架或准备好高马凳,架子应离开墙面20〜25cm,便于操作
质量要点技术关键要求:(1)抹灰前基层处理,必须经验收合格,并填写隐蔽工程验收记录

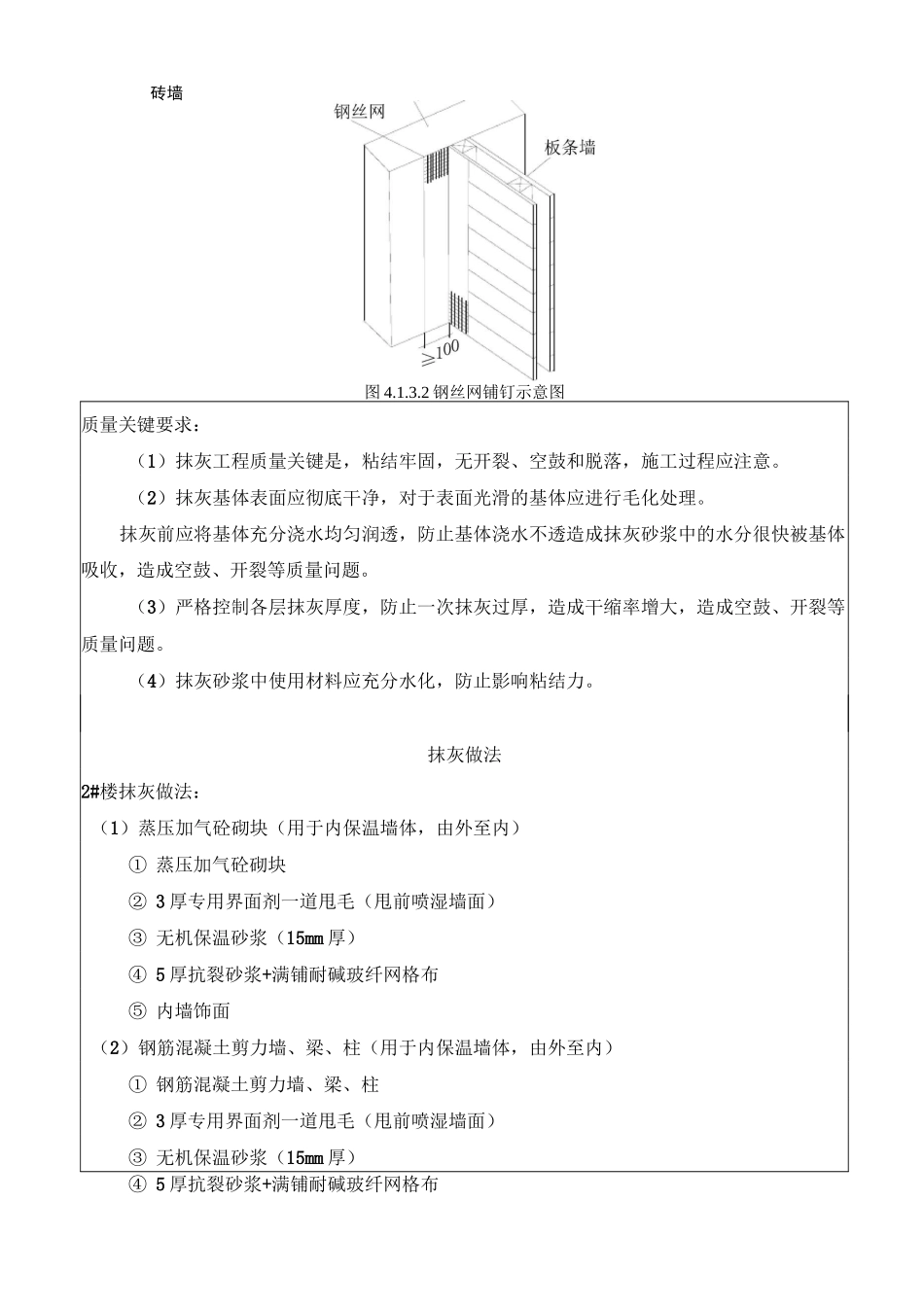

(2)不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加网时,加强网与各基体的搭接宽度不应小于100mm,详图4

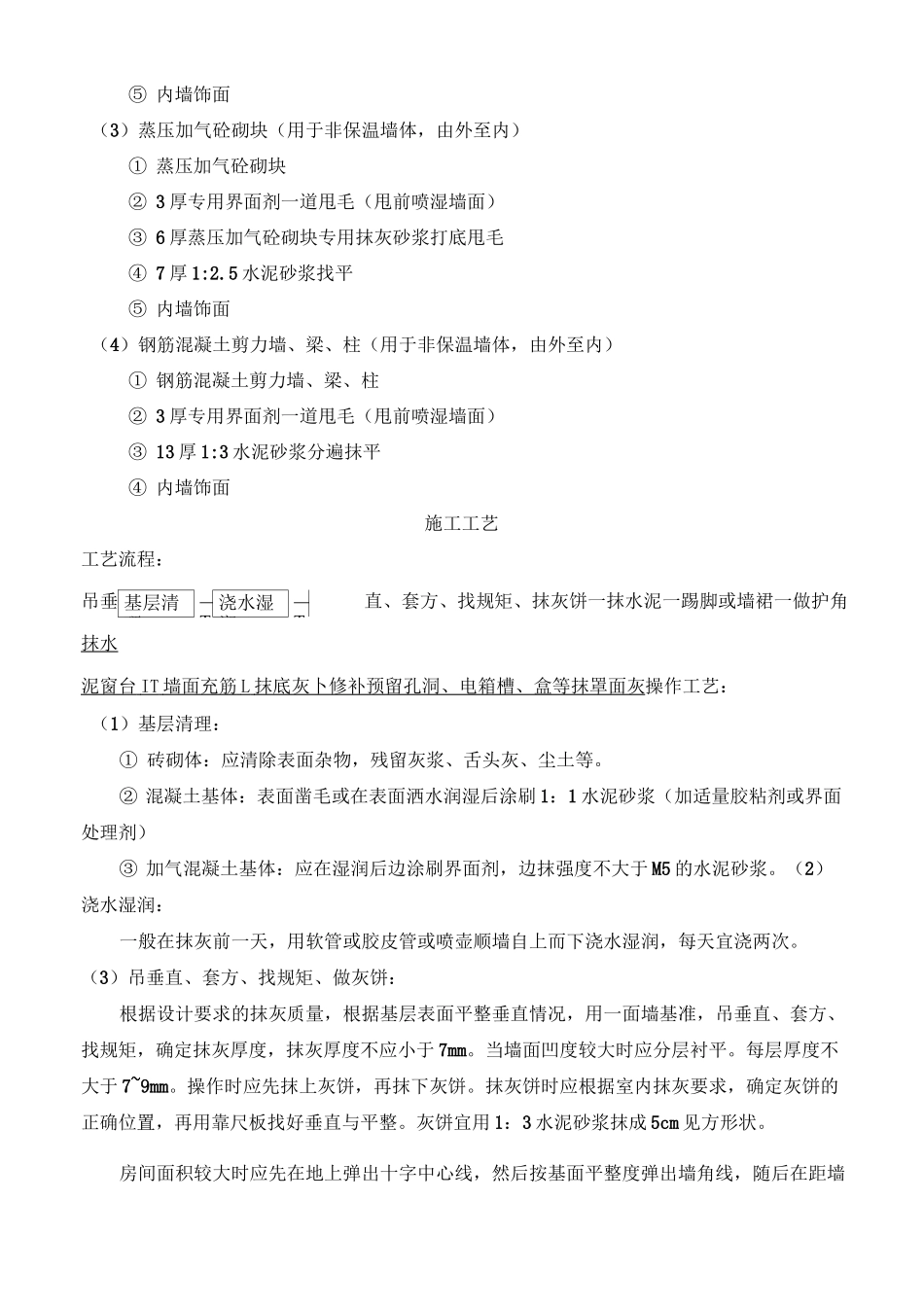

2钢丝网铺钉示意图质量关键要求:(1)抹灰工程质量关键是,粘结牢固,无开裂、空鼓和脱落,施工过程应注意
(2)抹灰基体表面应彻底干净,对于表面光滑的基体应进行毛化处理
抹灰前应将基体充分浇水均匀润透,防止基体浇水不透造成抹灰砂浆中的水分很快被基体吸收,造成空鼓、开裂等质量问题
