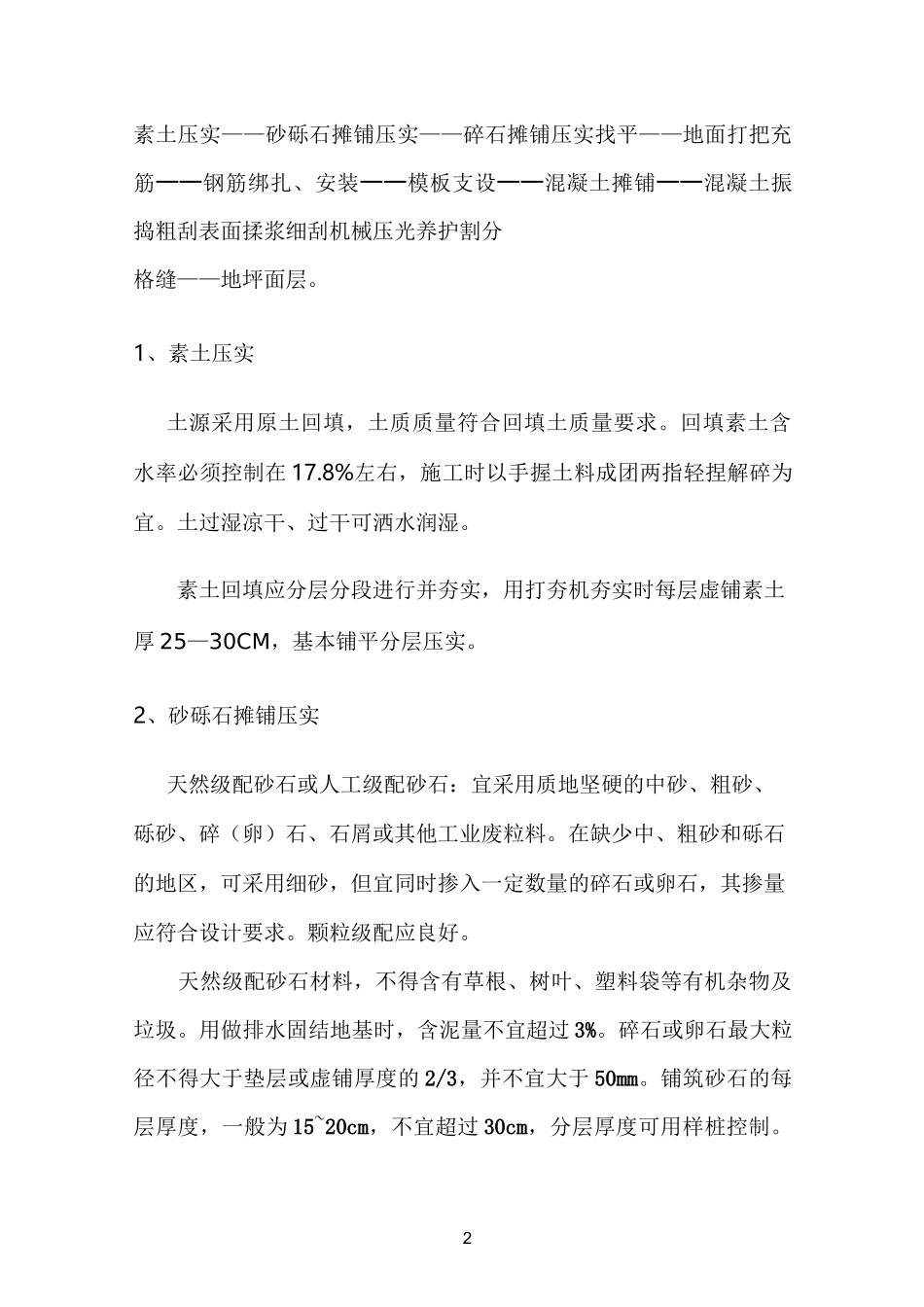

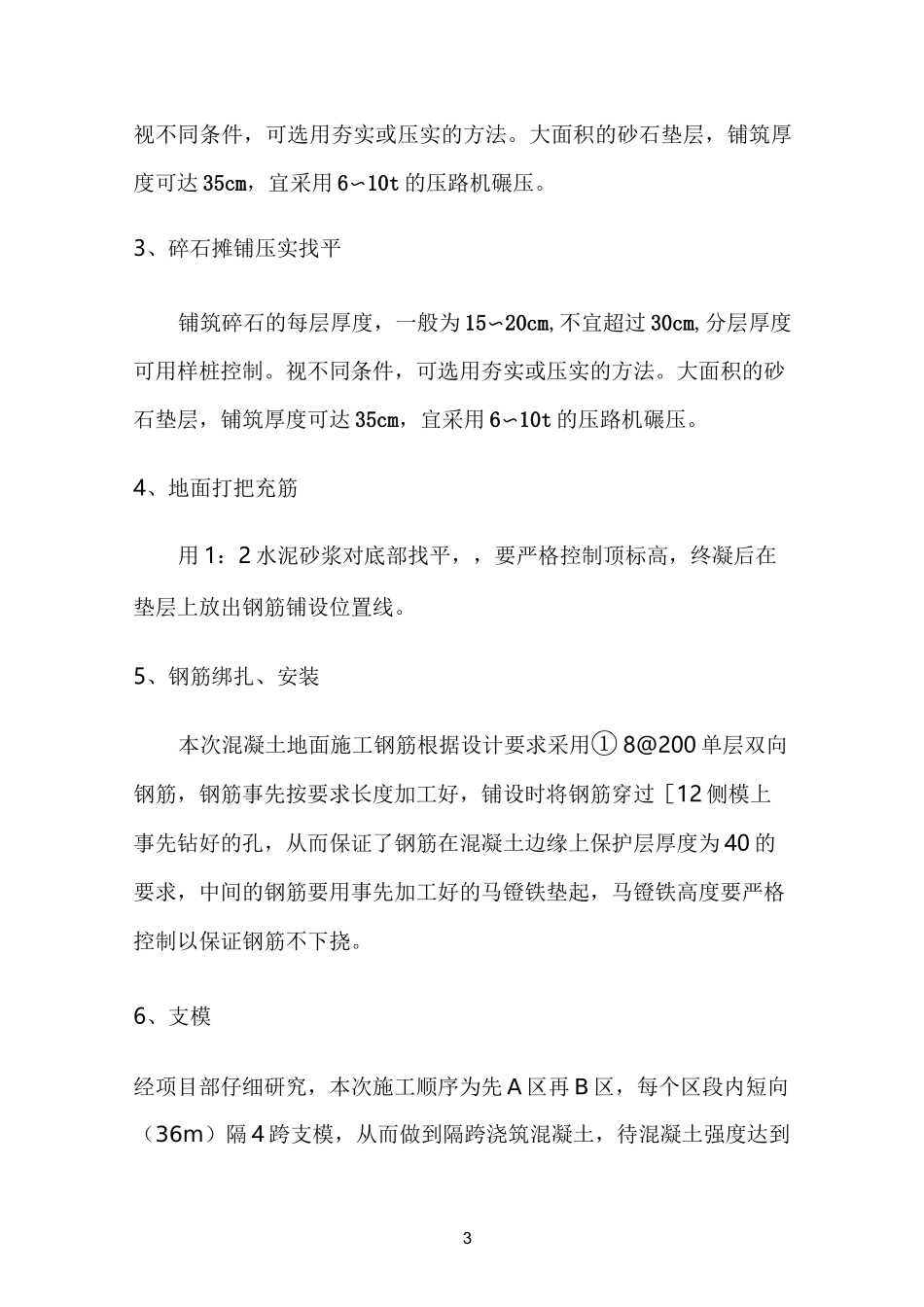

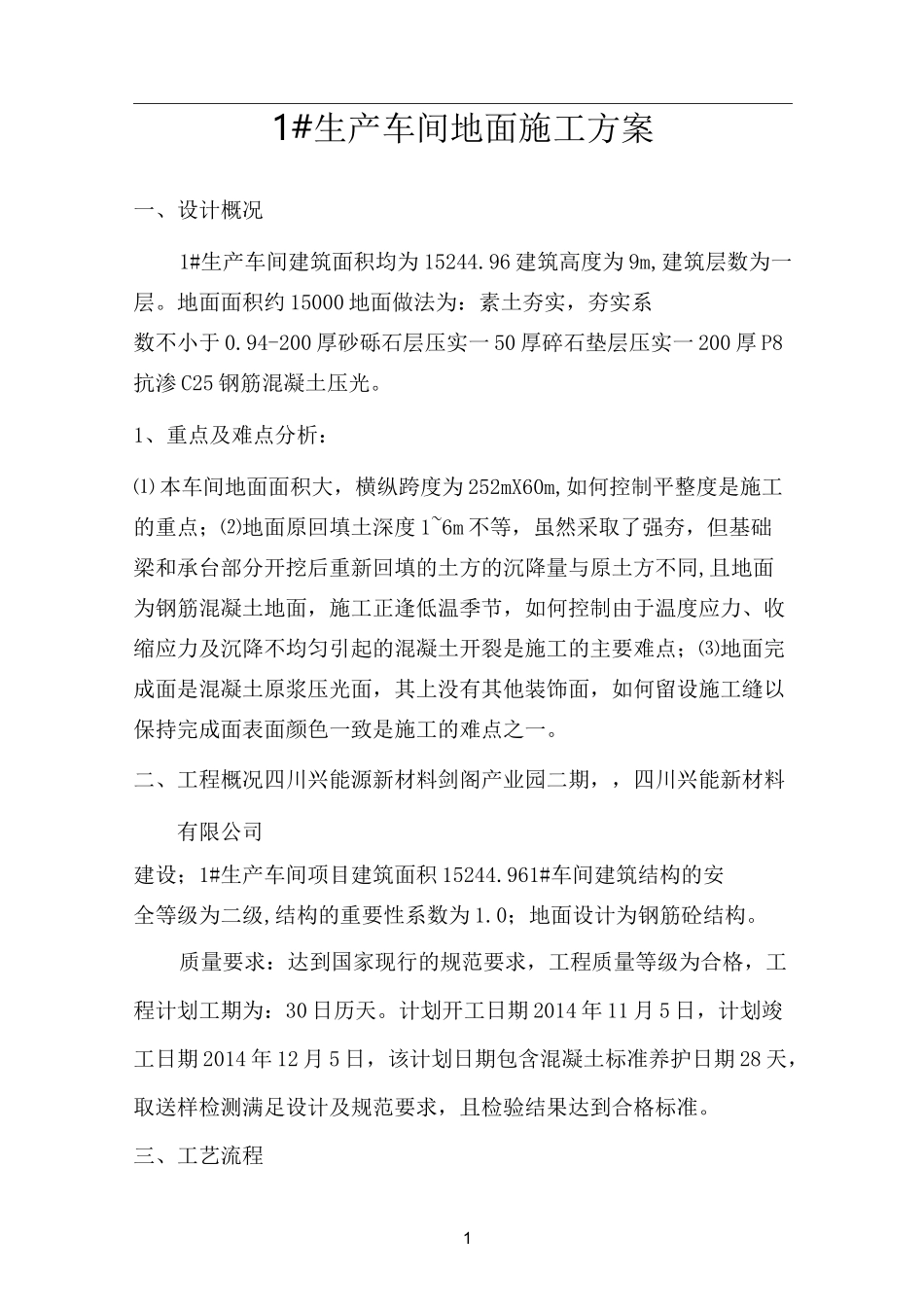

11#生产车间地面施工方案一、设计概况1#生产车间建筑面积均为15244
96建筑高度为9m,建筑层数为一层
地面面积约15000地面做法为:素土夯实,夯实系数不小于0
94-200厚砂砾石层压实一50厚碎石垫层压实一200厚P8抗渗C25钢筋混凝土压光
1、重点及难点分析:⑴本车间地面面积大,横纵跨度为252mX60m,如何控制平整度是施工的重点;⑵地面原回填土深度1~6m不等,虽然采取了强夯,但基础梁和承台部分开挖后重新回填的土方的沉降量与原土方不同,且地面为钢筋混凝土地面,施工正逢低温季节,如何控制由于温度应力、收缩应力及沉降不均匀引起的混凝土开裂是施工的主要难点;⑶地面完成面是混凝土原浆压光面,其上没有其他装饰面,如何留设施工缝以保持完成面表面颜色一致是施工的难点之一
二、工程概况四川兴能源新材料剑阁产业园二期,,四川兴能新材料有限公司建设;1#生产车间项目建筑面积15244
961#车间建筑结构的安全等级为二级,结构的重要性系数为1
0;地面设计为钢筋砼结构
质量要求:达到国家现行的规范要求,工程质量等级为合格,工程计划工期为:30日历天
计划开工日期2014年11月5日,计划竣工日期2014年12月5日,该计划日期包含混凝土标准养护日期28天,取送样检测满足设计及规范要求,且检验结果达到合格标准
三、工艺流程2素土压实——砂砾石摊铺压实——碎石摊铺压实找平——地面打把充筋一一钢筋绑扎、安装一一模板支设一一混凝土摊铺一一混凝土振捣粗刮表面揉浆细刮机械压光养护割分格缝——地坪面层
1、素土压实土源采用原土回填,土质质量符合回填土质量要求
回填素土含水率必须控制在17
8%左右,施工时以手握土料成团两指轻捏解碎为宜
土过湿凉干、过干可洒水润湿
素土回填应分层分段进行并夯实,用打夯机夯实时每层虚铺素土厚25—30CM,基本铺平分层压实
2、砂砾石摊铺压实天然级配砂石或人
