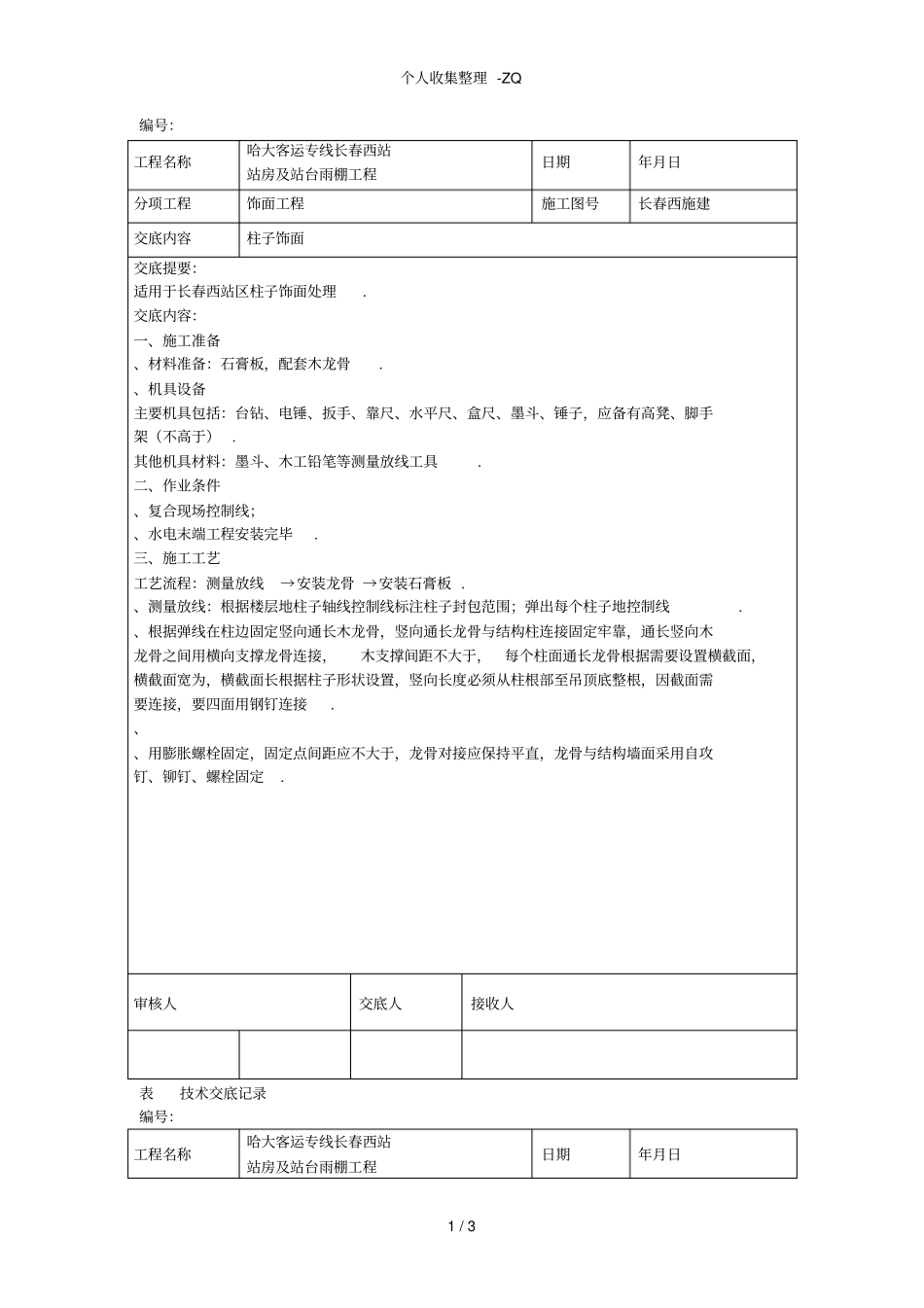

个人收集整理-ZQ1/3编号:工程名称哈大客运专线长春西站站房及站台雨棚工程日期年月日分项工程饰面工程施工图号长春西施建交底内容柱子饰面交底提要:适用于长春西站区柱子饰面处理
交底内容:一、施工准备、材料准备:石膏板,配套木龙骨
、机具设备主要机具包括:台钻、电锤、扳手、靠尺、水平尺、盒尺、墨斗、锤子,应备有高凳、脚手架(不高于)
其他机具材料:墨斗、木工铅笔等测量放线工具
二、作业条件、复合现场控制线;、水电末端工程安装完毕
三、施工工艺工艺流程:测量放线→安装龙骨→安装石膏板
、测量放线:根据楼层地柱子轴线控制线标注柱子封包范围;弹出每个柱子地控制线
、根据弹线在柱边固定竖向通长木龙骨,竖向通长龙骨与结构柱连接固定牢靠,通长竖向木龙骨之间用横向支撑龙骨连接,木支撑间距不大于,每个柱面通长龙骨根据需要设置横截面,横截面宽为,横截面长根据柱子形状设置,竖向长度必须从柱根部至吊顶底整根,因截面需要连接,要四面用钢钉连接
、、用膨胀螺栓固定,固定点间距应不大于,龙骨对接应保持平直,龙骨与结构墙面采用自攻钉、铆钉、螺栓固定

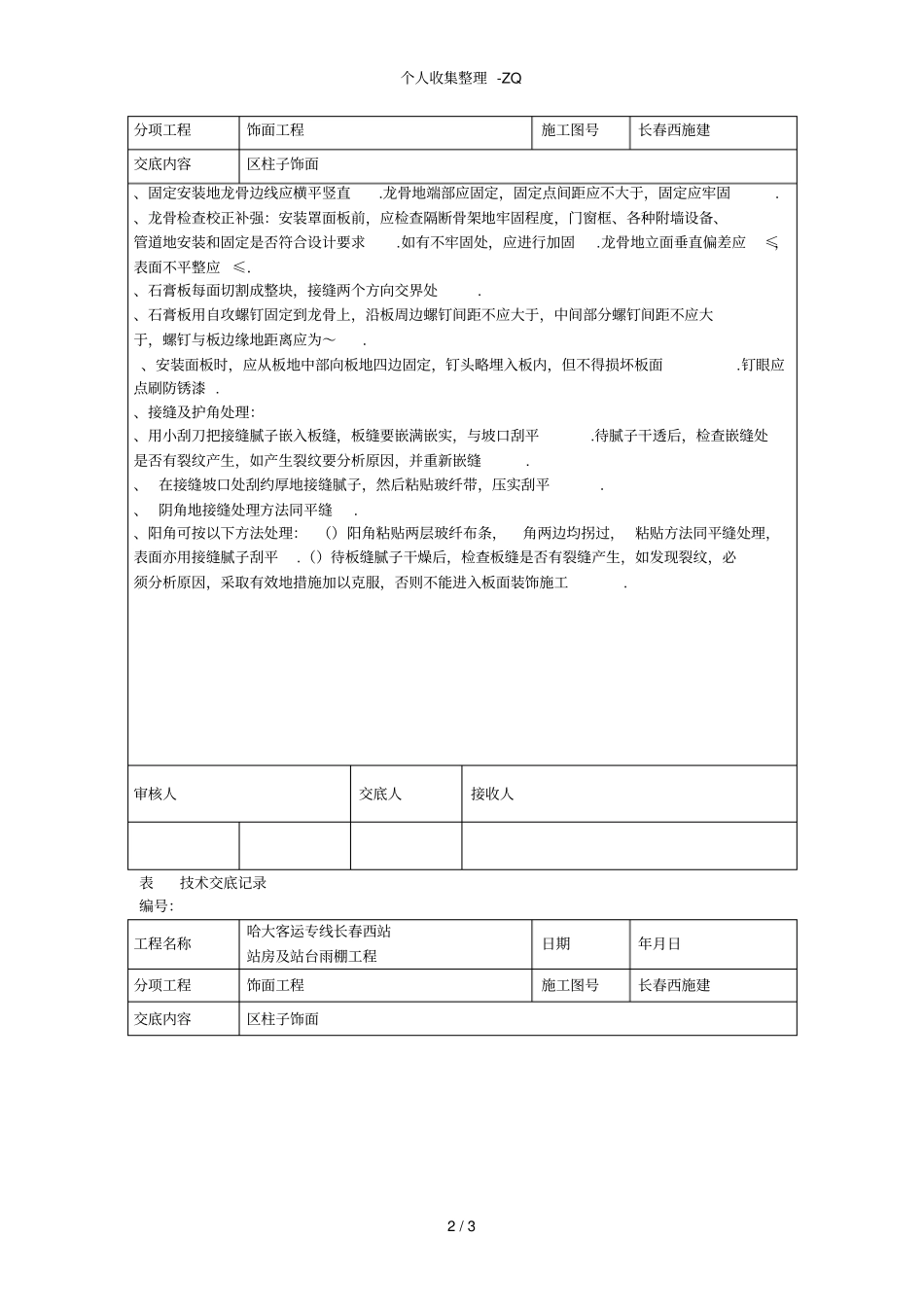

审核人交底人接收人表技术交底记录编号:工程名称哈大客运专线长春西站站房及站台雨棚工程日期年月日个人收集整理-ZQ2/3分项工程饰面工程施工图号长春西施建交底内容区柱子饰面、固定安装地龙骨边线应横平竖直
龙骨地端部应固定,固定点间距应不大于,固定应牢固
、龙骨检查校正补强:安装罩面板前,应检查隔断骨架地牢固程度,门窗框、各种附墙设备、管道地安装和固定是否符合设计要求
如有不牢固处,应进行加固
龙骨地立面垂直偏差应≤,表面不平整应≤
、石膏板每面切割成整块,接缝两个方向交界处
、石膏板用自攻螺钉固定到龙骨上,沿板周边螺钉间距不应大于,中间部分螺钉间距不应大于,螺钉与板边缘地距离应为~
、安装面板时,应从板地中部向板地四边固定,钉头略埋入板内,但不得损坏板面
