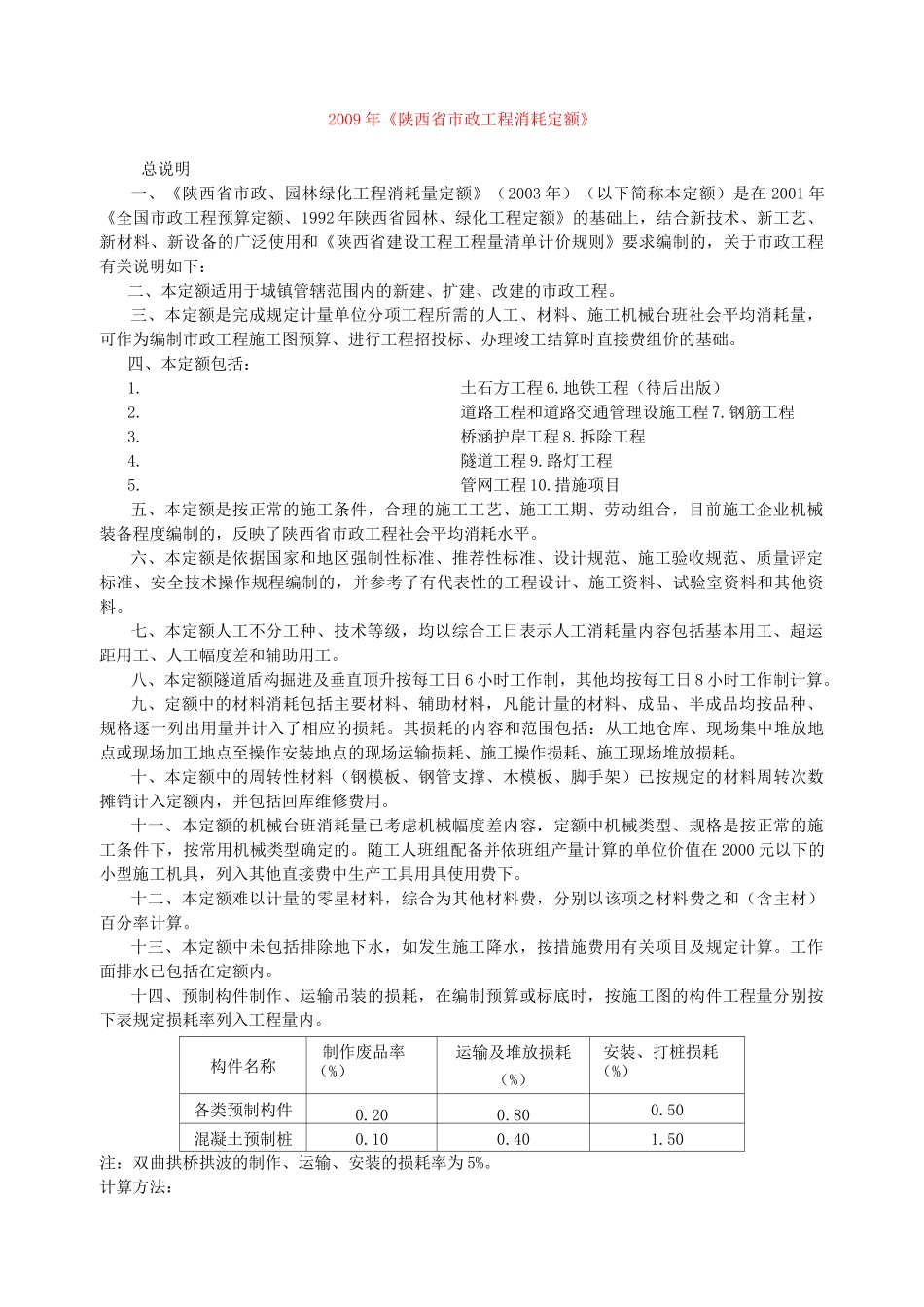

2009年《陕西省市政工程消耗定额》总说明一、《陕西省市政、园林绿化工程消耗量定额》(2003年)(以下简称本定额)是在2001年《全国市政工程预算定额、1992年陕西省园林、绿化工程定额》的基础上,结合新技术、新工艺、新材料、新设备的广泛使用和《陕西省建设工程工程量清单计价规则》要求编制的,关于市政工程有关说明如下:二、本定额适用于城镇管辖范围内的新建、扩建、改建的市政工程
三、本定额是完成规定计量单位分项工程所需的人工、材料、施工机械台班社会平均消耗量,可作为编制市政工程施工图预算、进行工程招投标、办理竣工结算时直接费组价的基础
四、本定额包括:1
土石方工程6
地铁工程(待后出版)2
道路工程和道路交通管理设施工程7
桥涵护岸工程8

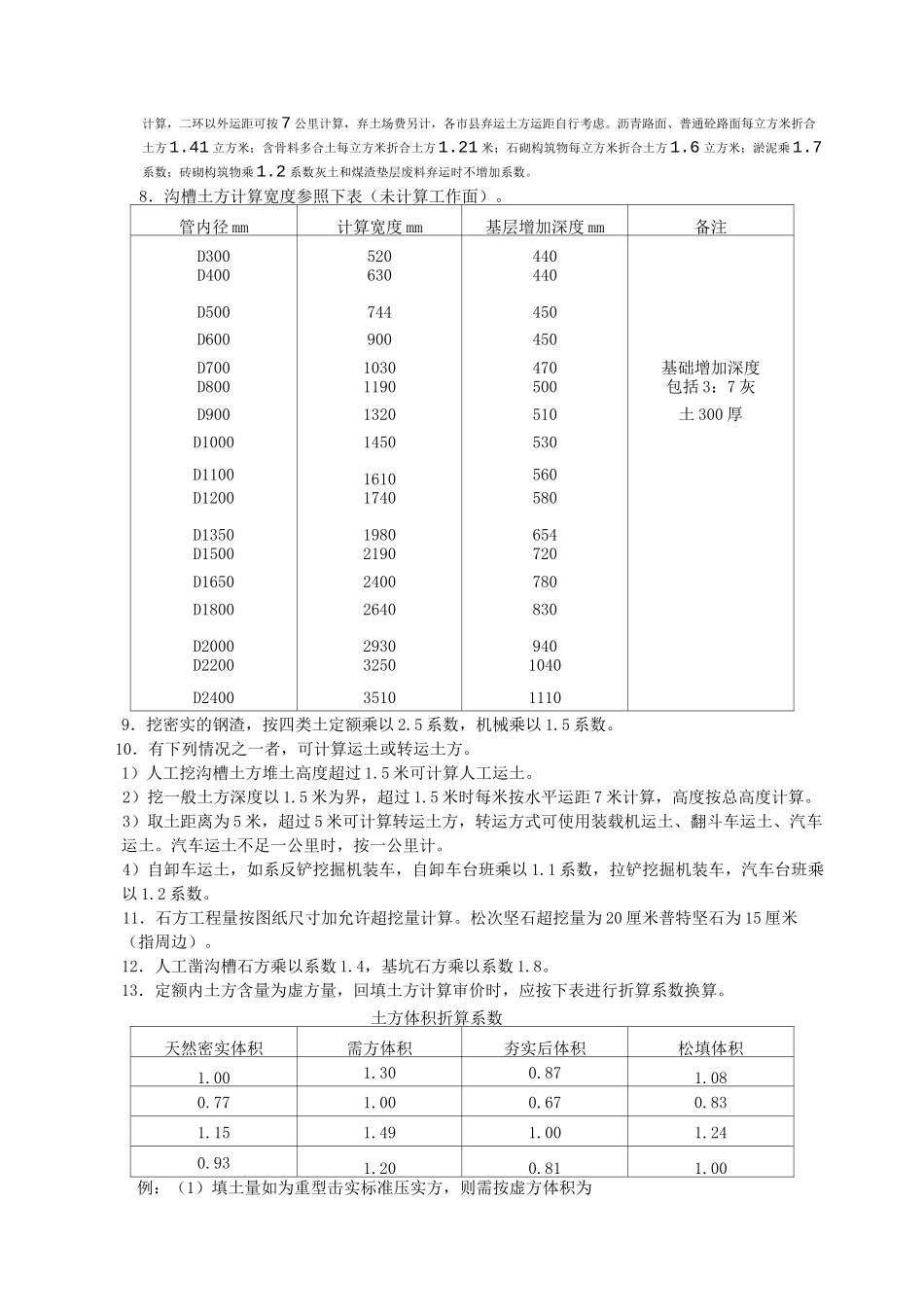

管网工程10
措施项目五、本定额是按正常的施工条件,合理的施工工艺、施工工期、劳动组合,目前施工企业机械装备程度编制的,反映了陕西省市政工程社会平均消耗水平
六、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料
七、本定额人工不分工种、技术等级,均以综合工日表示人工消耗量内容包括基本用工、超运距用工、人工幅度差和辅助用工
八、本定额隧道盾构掘进及垂直顶升按每工日6小时工作制,其他均按每工日8小时工作制计算
九、定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计入了相应的损耗
其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗
十、本定额中的周转性材料(钢模板、钢管支撑、木模板、脚手架)已按规定的材料周转次数摊销计入定额内,并包括回库维修费用
十一、本定额
