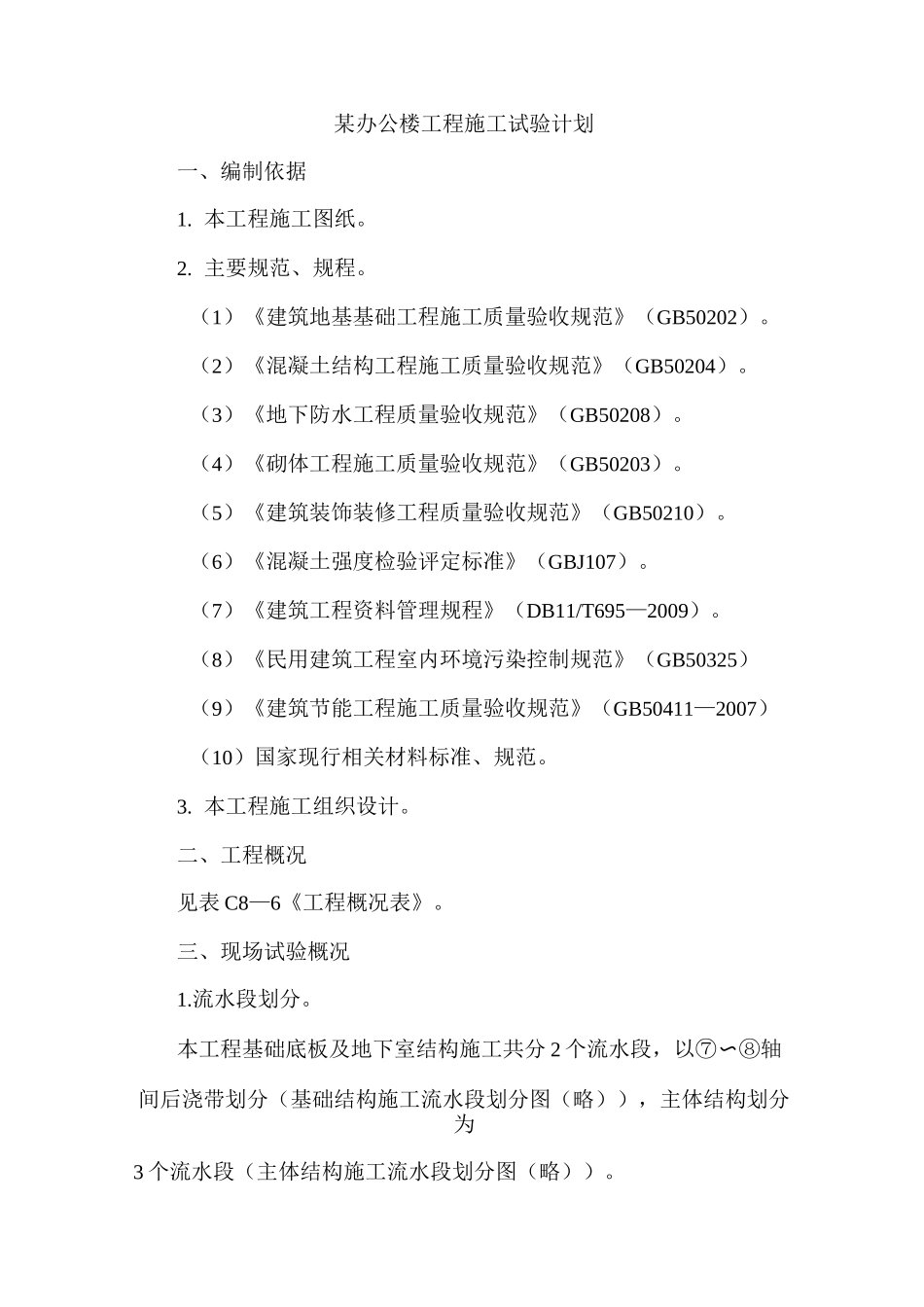

某办公楼工程施工试验计划一、编制依据1
本工程施工图纸
主要规范、规程
(1)《建筑地基基础工程施工质量验收规范》(GB50202)
(2)《混凝土结构工程施工质量验收规范》(GB50204)
(3)《地下防水工程质量验收规范》(GB50208)
(4)《砌体工程施工质量验收规范》(GB50203)
(5)《建筑装饰装修工程质量验收规范》(GB50210)
(6)《混凝土强度检验评定标准》(GBJ107)
(7)《建筑工程资料管理规程》(DB11/T695—2009)
(8)《民用建筑工程室内环境污染控制规范》(GB50325)(9)《建筑节能工程施工质量验收规范》(GB50411—2007)(10)国家现行相关材料标准、规范
本工程施工组织设计
二、工程概况见表C8—6《工程概况表》
三、现场试验概况1
本工程基础底板及地下室结构施工共分2个流水段,以⑦〜⑧轴间后浇带划分(基础结构施工流水段划分图(略)),主体结构划分为3个流水段(主体结构施工流水段划分图(略))

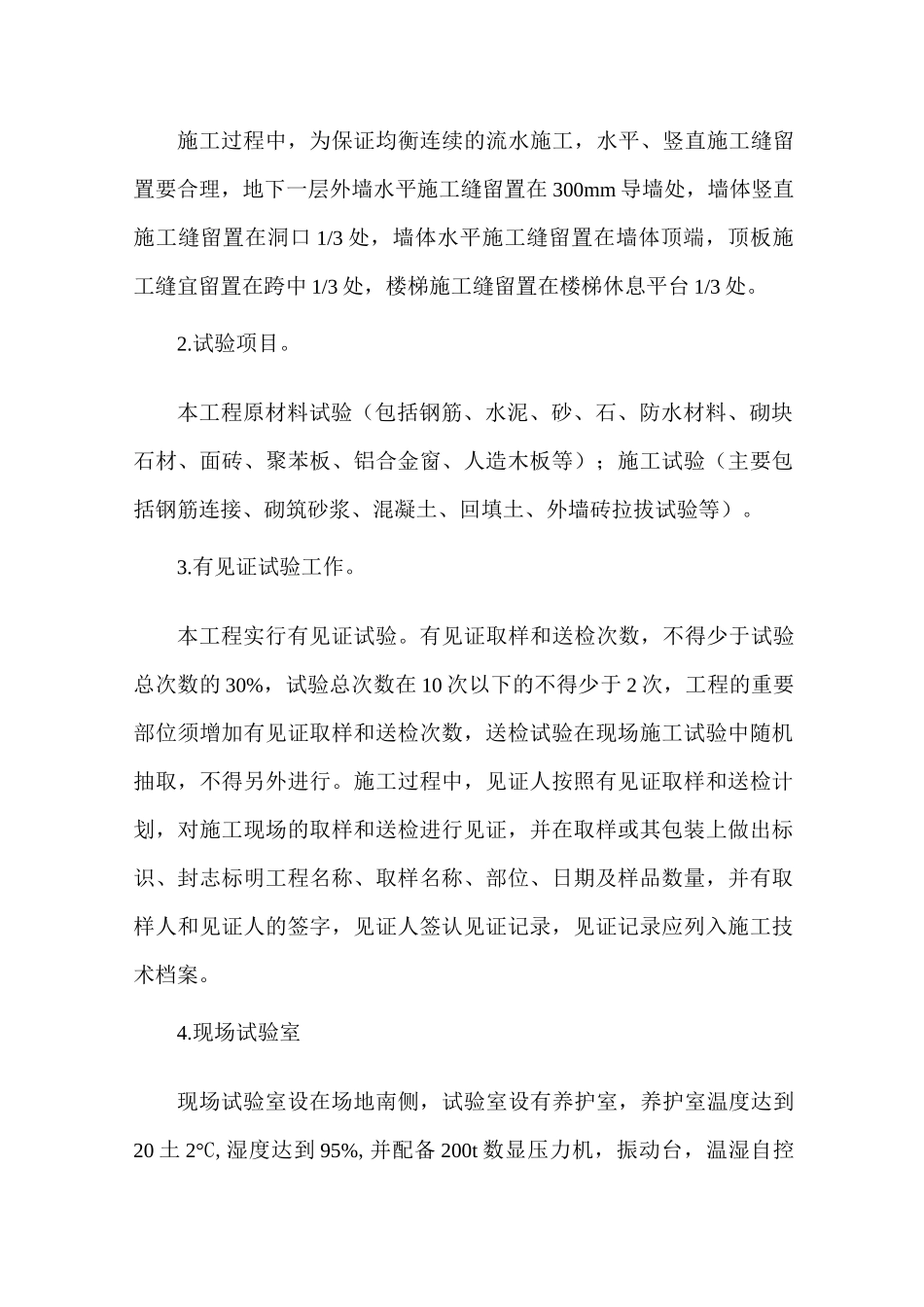

施工过程中,为保证均衡连续的流水施工,水平、竖直施工缝留置要合理,地下一层外墙水平施工缝留置在300mm导墙处,墙体竖直施工缝留置在洞口1/3处,墙体水平施工缝留置在墙体顶端,顶板施工缝宜留置在跨中1/3处,楼梯施工缝留置在楼梯休息平台1/3处
本工程原材料试验(包括钢筋、水泥、砂、石、防水材料、砌块石材、面砖、聚苯板、铝合金窗、人造木板等);施工试验(主要包括钢筋连接、砌筑砂浆、混凝土、回填土、外墙砖拉拔试验等)
有见证试验工作
本工程实行有见证试验
有见证取样和送检次数,不得少于试验总次数的30%,试验总次数在10次以下的不得少于2次,工程的重要部位须增加有见证取样和送检次数,送检试验在现场施工试验中随机抽取,不得另外进行
施工过程中,见证人按照有见证取样和送检计划,对
