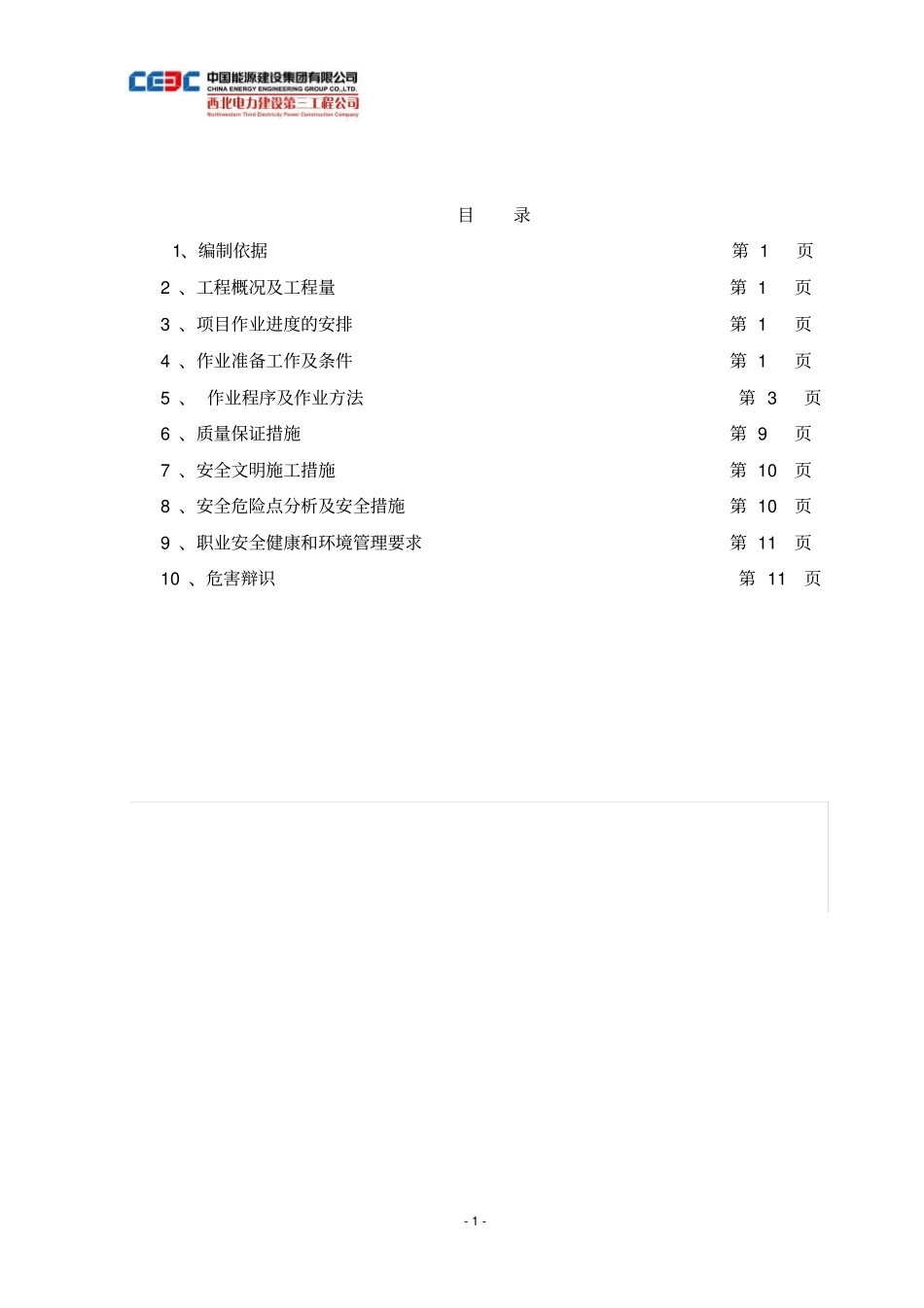

-1-目录1、编制依据第1页2、工程概况及工程量第1页3、项目作业进度的安排第1页4、作业准备工作及条件第1页5、作业程序及作业方法第3页6、质量保证措施第9页7、安全文明施工措施第10页8、安全危险点分析及安全措施第10页9、职业安全健康和环境管理要求第11页10、危害辩识第11页-2-一、编制依据及原则1

1编制依据《火力发电机组达标投产考核标准》2001年版《火力发电工程施工组织设计导则》GCB-082-087《电力建设施工质量验收及评定规程》DL/T5210
1-2005《电力建设施工及验收技术规范》SDJ69-87国家现行建筑专业的相关技术及施工验收规程、规范GB50300-2001西北电力建设第三工程公司企业标准《质量手册》Q/529-200-2004《建筑施工手册》《火力发电工程施工组织设计导则》GCB-082-087《电力建设安全工作规程(火力发电厂部分)》DL5009
1-92《电力建设施工质量验收及评定规程》(第一篇、土建工程篇)DL/T5210
1-2005《混凝土结构工程施工质量验收规范》GB50204-2002《钢筋机械连接通用技术规程》JGJ107-2003《建筑工程施工质量验收统一标准》GB50300-2001《钢筋焊接及验收规程》JGJ18-2003《工程建设标准强制性条文》房屋建筑部分2009年版华能伊春项目《磨煤机基础施工图》
2编制原则1
1严格按照设计图纸的要求,采用先进、合理、经济、可行的施工方案
2严格按照ISO9002国际质量认证体系和项目法施工要求,建立严密的工程质量保证体系和完善的安全保证体系
3采用先进、配套的施工设备和技术,合理安排劳、材、机资源,确保工程质量和工期
4合理安排施工顺序,保证各项施工工序相互促进,紧密衔接,促进工程高效、均衡,加快施工进度

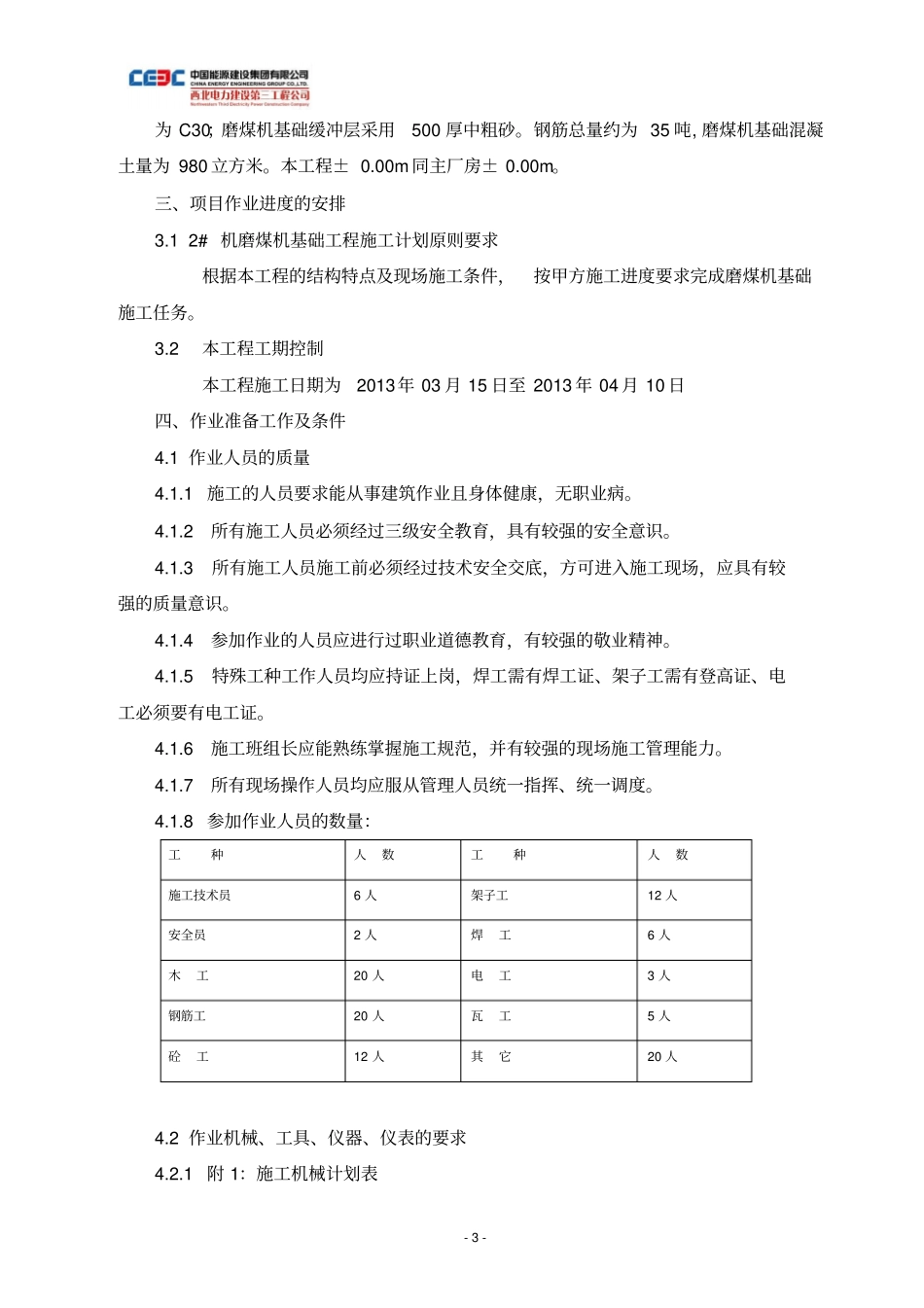

二、工程概况及工程量本工程2#机组
