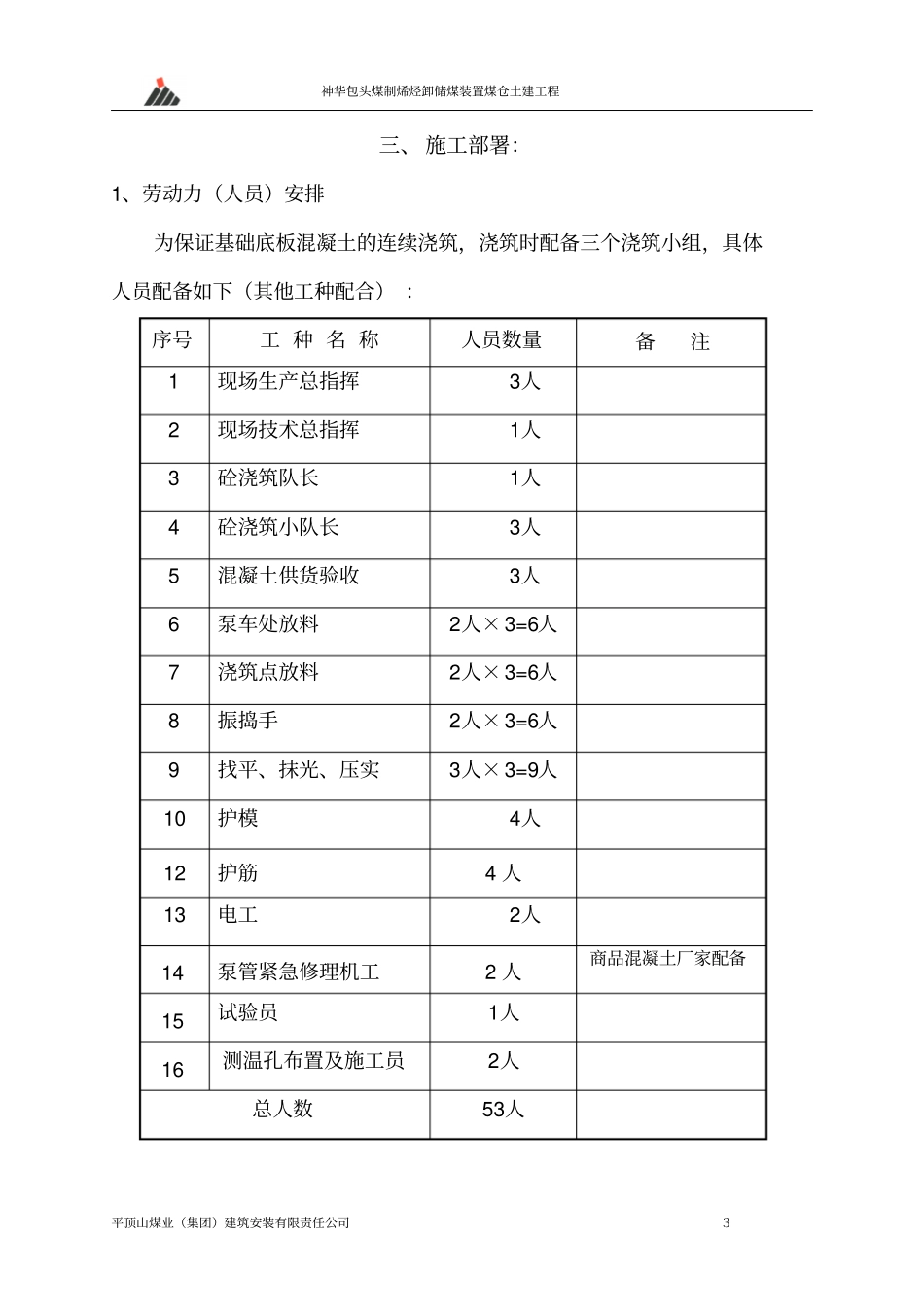

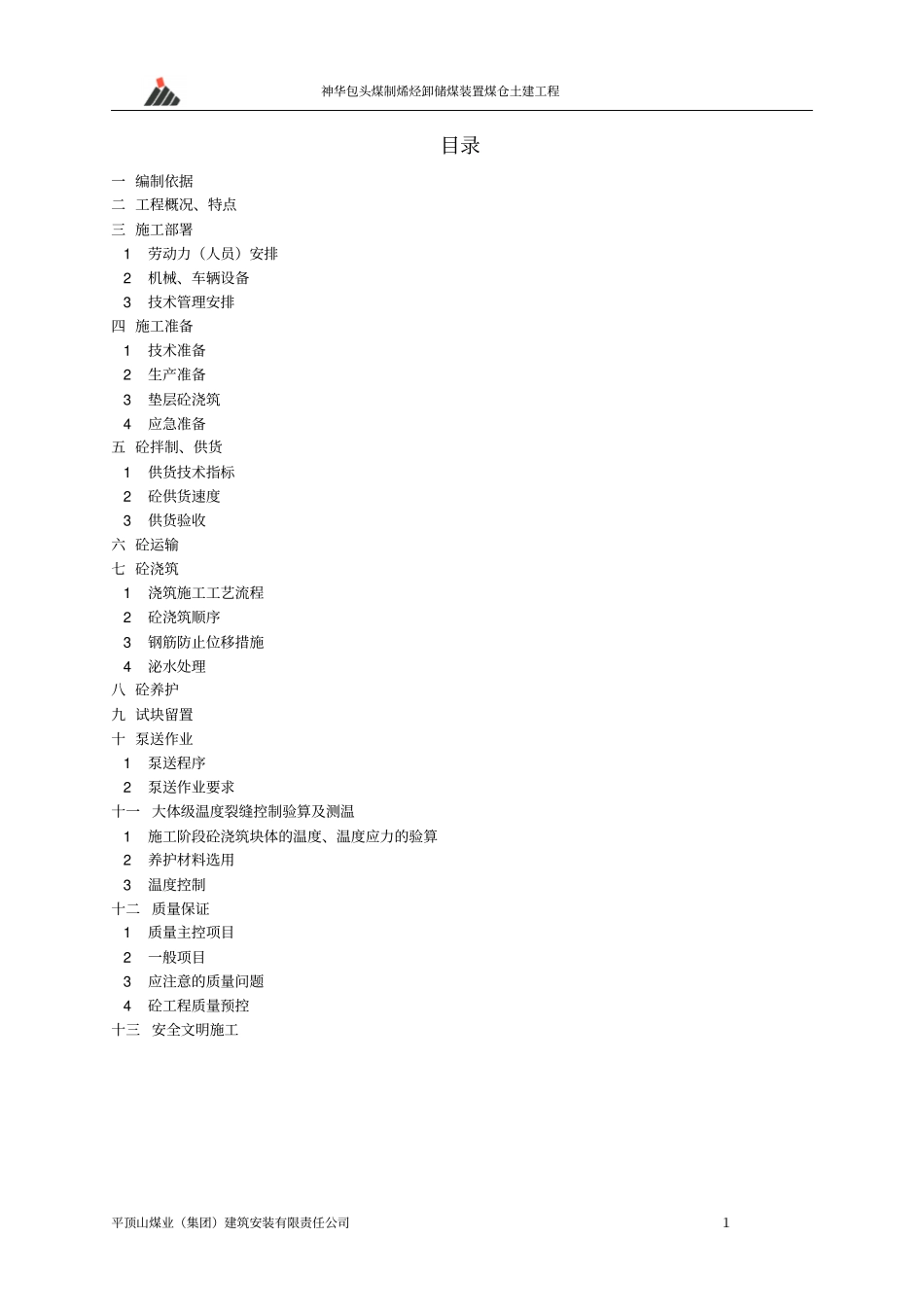

神华包头煤制烯烃卸储煤装置煤仓土建工程平顶山煤业(集团)建筑安装有限责任公司1目录一编制依据二工程概况、特点三施工部署1劳动力(人员)安排2机械、车辆设备3技术管理安排四施工准备1技术准备2生产准备3垫层砼浇筑4应急准备五砼拌制、供货1供货技术指标2砼供货速度3供货验收六砼运输七砼浇筑1浇筑施工工艺流程2砼浇筑顺序3钢筋防止位移措施4泌水处理八砼养护九试块留置十泵送作业1泵送程序2泵送作业要求十一大体级温度裂缝控制验算及测温1施工阶段砼浇筑块体的温度、温度应力的验算2养护材料选用3温度控制十二质量保证1质量主控项目2一般项目3应注意的质量问题4砼工程质量预控十三安全文明施工神华包头煤制烯烃卸储煤装置煤仓土建工程平顶山煤业(集团)建筑安装有限责任公司2一、编制依据1
《混凝土结构工程施工质量验收规范》(GB50204-2002),《普通混凝土设计规程》(JGJ55-95)2.神华煤制烯烃项目卸储煤装置(煤仓)施工图3
神华煤制烯烃项目卸储煤装置(煤仓)施工组织设计4
本公司有关施工、施工质量、安全生产、技术管理等文件
二、工程概况、特点:神华包头煤制烯烃项目卸储煤装置煤仓工程,建设地点位于内蒙古自治区包头市九原区工业开发区哈林格尔镇神华包头煤制烯烃项目院内东南侧
该工程为3座内径30米的圆形煤仓,基础为钢筋砼筏板基础,仓壁为后张法无粘结预应力钢筋砼筒壁结构
单仓容量为30000吨
建筑物总高度75m,仓体高度为62
桩基采用钻孔灌注桩,桩顶标高-5
基础底标高为-5
10m,煤仓底板厚2
8m,底板顶标高-2
3m,三层钢筋网片
灌注桩C30钢筋砼桩,底板砼C30,其他均为C40
单仓基础混凝土量约为3054m3
基础底板厚度大,基础浇注一次完成量大,属大体积混凝土施工,施工过程中要采取散热、保温及温度监测等相应措施,以控制混凝土温升和温降速度,避免底板出现温度
