适用范围适用于蒙华铁路MHTJ-17标段基床以下路堤填筑施工水泥搅拌桩施工
1内业技术准备在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,熟悉以下规范、标准、文件:《路基工程大样图集》《高速铁路路基工程施工技术规程》(Q/CR96002-2015)《铁路路基工程施工质量验收标准》(TB10414-2003)2
2外业技术准备收集工程地质、水文地质、水泥搅拌桩结构形式及技术参数要求
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
1水泥搅拌桩正三角形布置,桩间距1
1m,桩径0
5m,桩长6
2m,(桩端嵌入硬层内不小于1
0m)桩顶面设0
5m厚碎石+0
1m中粗砂垫层,内铺设一层双向高强土工格栅
其极限抗拉强度不小于110kN/m,两端回折不少于2
0m,单桩承载力77
75kN,复核地段承载力113kpa
2施工前应平整场地,清除桩位处地上及地下障碍物,场地低洼时应回填粘土料,不得回填杂类土
3加固料浆液应按设计试验确定的配合比采用机械拌制,浆液应随拌随用,配置好的浆液不得离析,供浆应连续
4钻进过程中要严格控制钻杆的垂直度
5钻头钻到设计深度后应确保浆液到达桩底,严禁在没有喷浆的情况下进行钻杆提升作业,桩底应原位喷搅一定的时间
6钻头提升至桩顶以上0
5m时方可停止喷浆,保证桩头质量
7浆体喷射搅拌桩施工应确保喷浆连续均匀,因故停浆继续施工时必须重叠接桩,接桩长度不应小于0
8水泥搅拌桩施工过程中要经常检查钻头直径,钻头直径磨耗量不应大于10mm

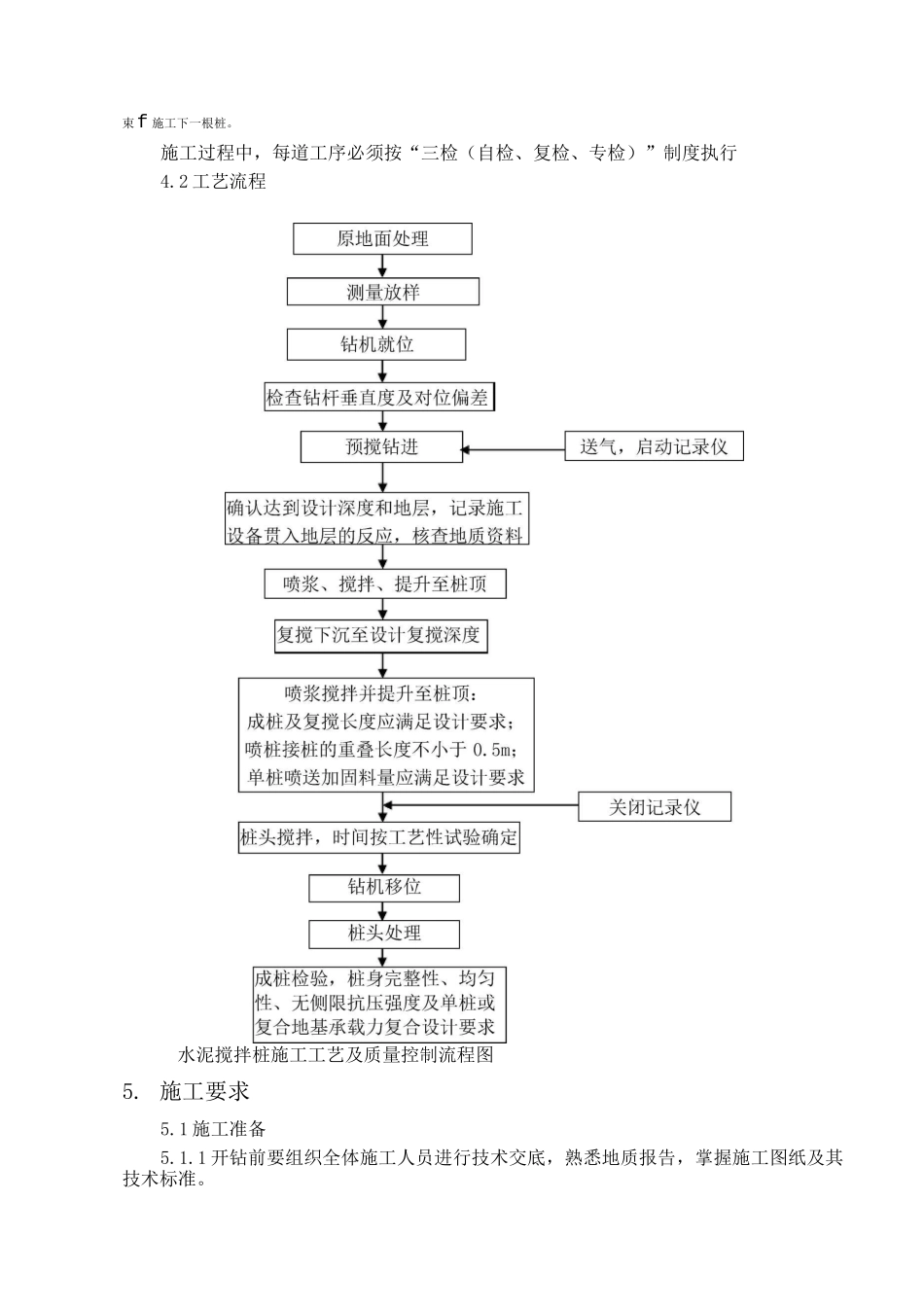

施工程序与工艺流程4

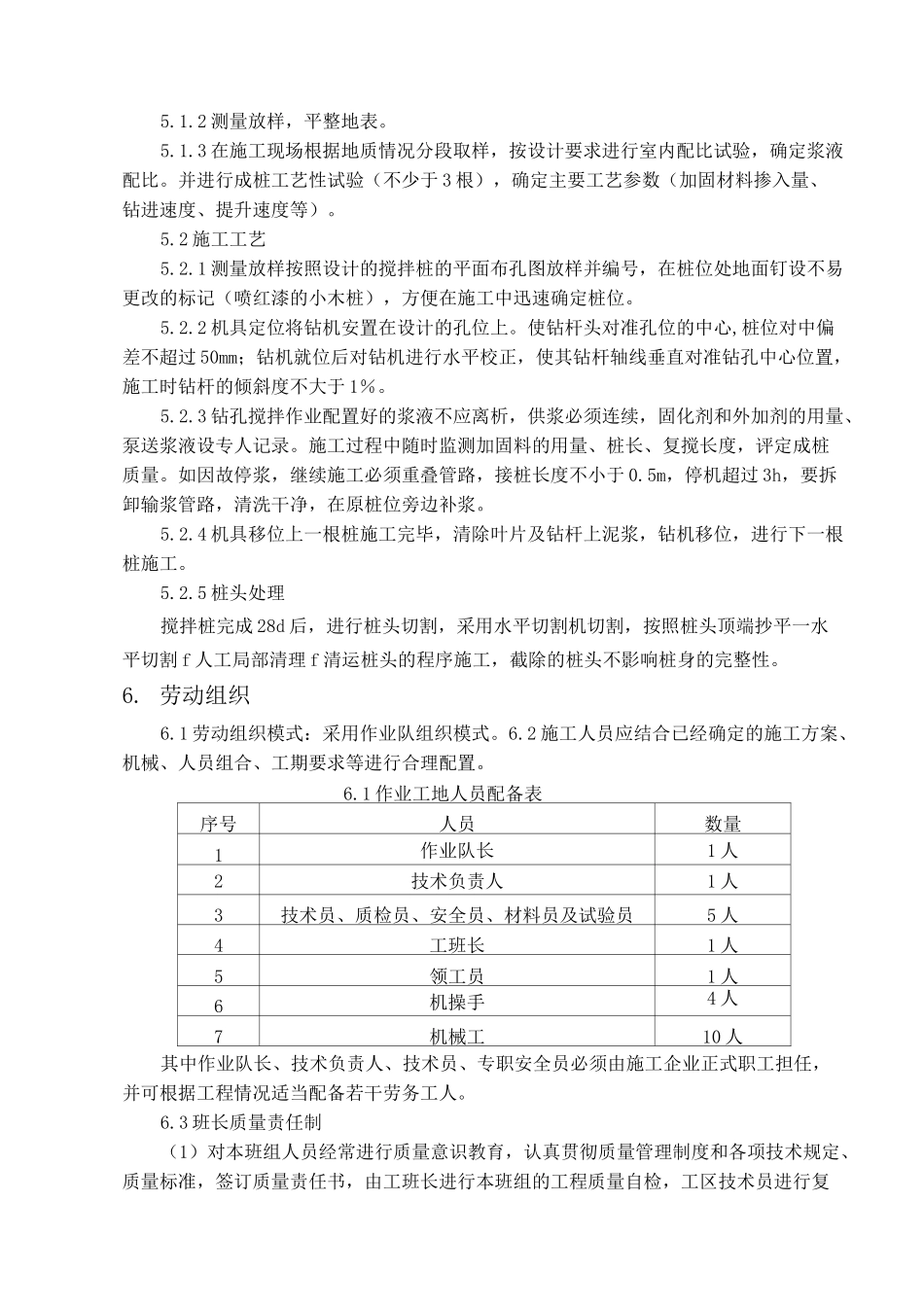

1施工程序原地面处理一测量放样一钻机就位一搅拌钻进一钻进至桩底设计深度一喷浆-搅拌-提升钻头一停止喷浆一复搅至桩底深度一提钻并搅拌至桩顶20cm以上一成桩结束f施工
