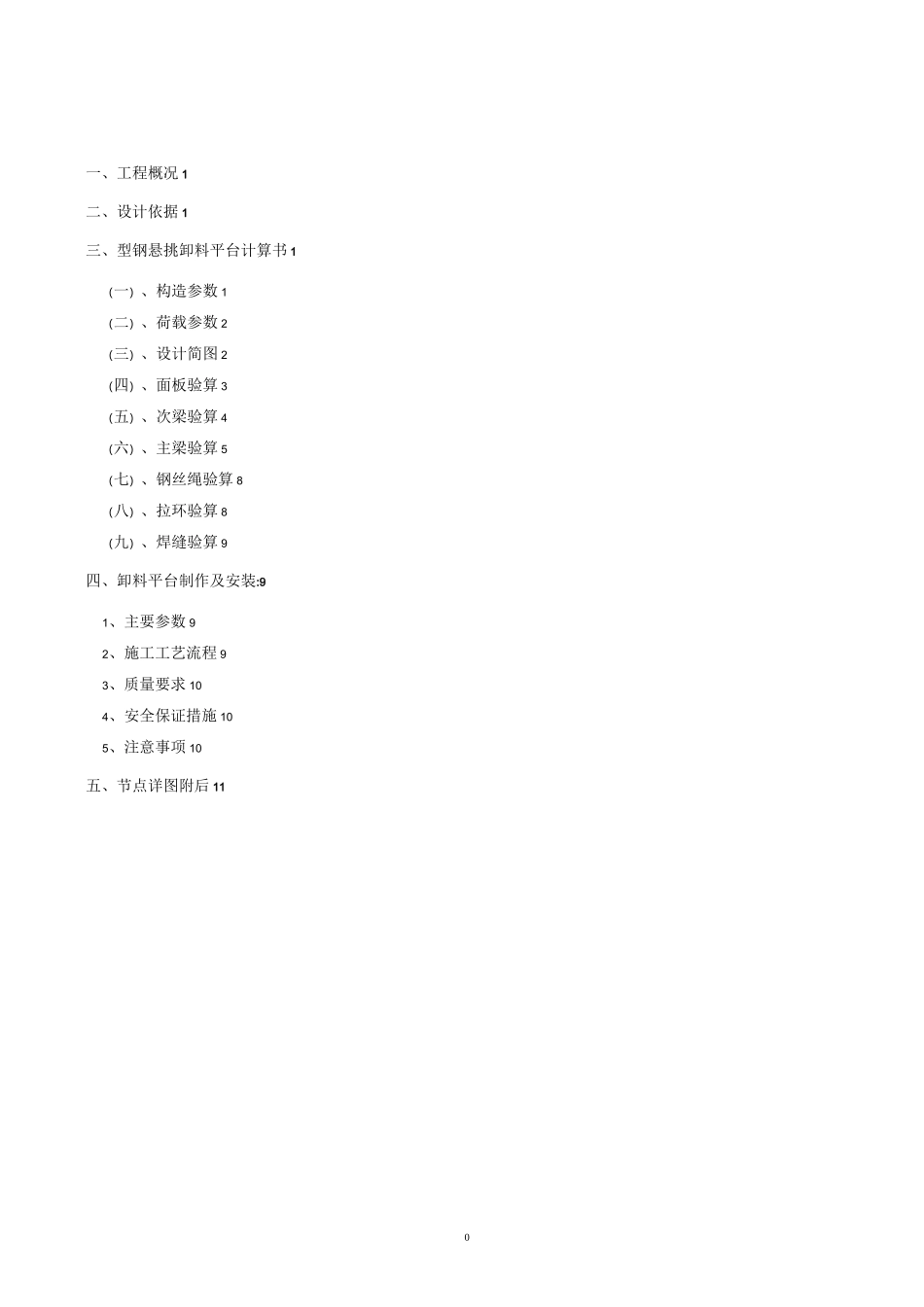

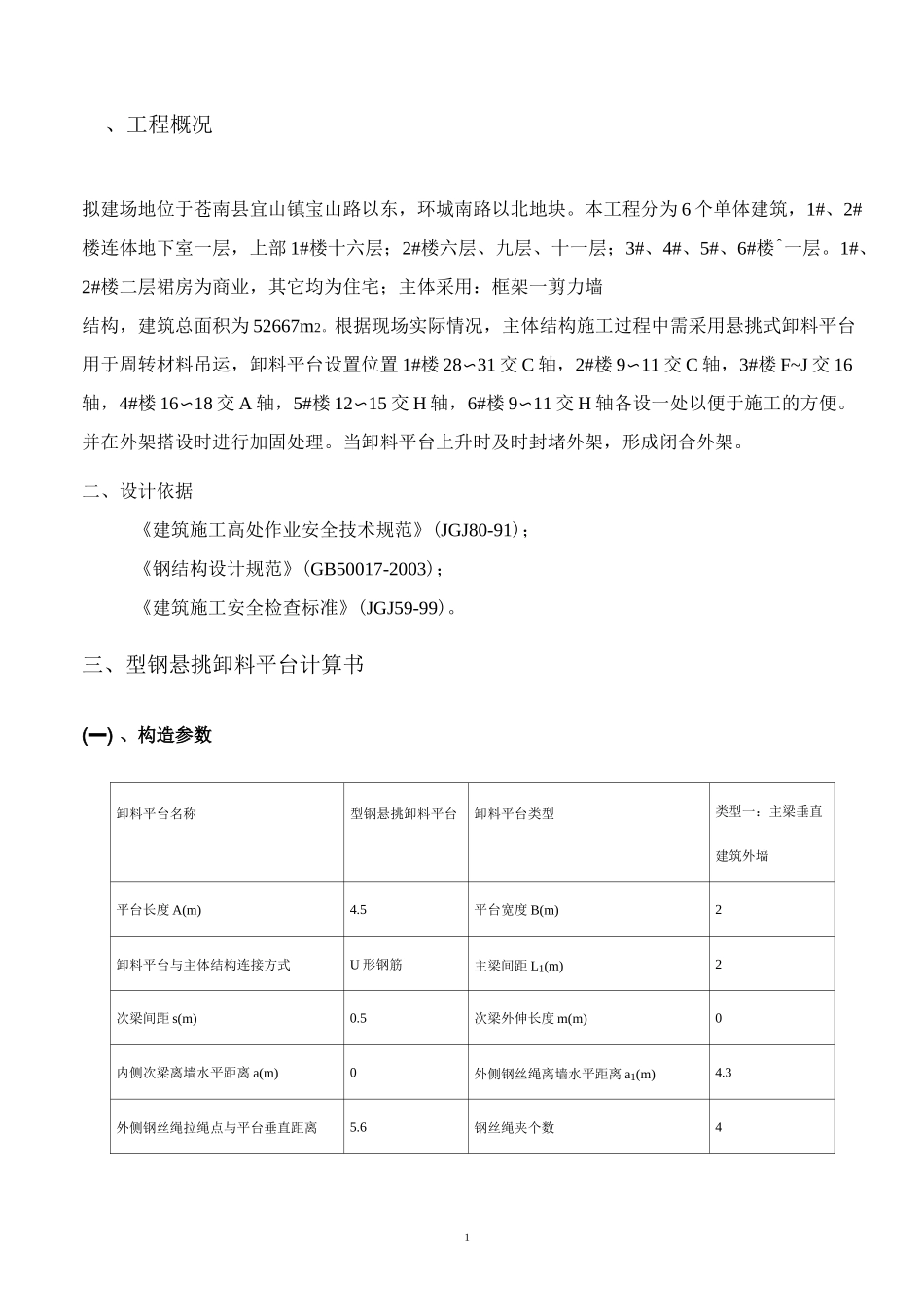

0一、工程概况1二、设计依据1三、型钢悬挑卸料平台计算书1(一)、构造参数1(二)、荷载参数2(三)、设计简图2(四)、面板验算3(五)、次梁验算4(六)、主梁验算5(七)、钢丝绳验算8(八)、拉环验算8(九)、焊缝验算9四、卸料平台制作及安装:91、主要参数92、施工工艺流程93、质量要求104、安全保证措施105、注意事项10五、节点详图附后111、工程概况拟建场地位于苍南县宜山镇宝山路以东,环城南路以北地块
本工程分为6个单体建筑,1#、2#楼连体地下室一层,上部1#楼十六层;2#楼六层、九层、十一层;3#、4#、5#、6#楼^一层
1#、2#楼二层裙房为商业,其它均为住宅;主体采用:框架一剪力墙结构,建筑总面积为52667m2
根据现场实际情况,主体结构施工过程中需采用悬挑式卸料平台用于周转材料吊运,卸料平台设置位置1#楼28〜31交C轴,2#楼9〜11交C轴,3#楼F~J交16轴,4#楼16〜18交A轴,5#楼12〜15交H轴,6#楼9〜11交H轴各设一处以便于施工的方便
并在外架搭设时进行加固处理
当卸料平台上升时及时封堵外架,形成闭合外架
二、设计依据《建筑施工高处作业安全技术规范》(JGJ80-91);《钢结构设计规范》(GB50017-2003);《建筑施工安全检查标准》(JGJ59-99)
三、型钢悬挑卸料平台计算书(一)、构造参数卸料平台名称型钢悬挑卸料平台卸料平台类型类型一:主梁垂直建筑外墙平台长度A(m)4
5平台宽度B(m)2卸料平台与主体结构连接方式U形钢筋主梁间距L1(m)2次梁间距s(m)0
5次梁外伸长度m(m)0内侧次梁离墙水平距离a(m)0外侧钢丝绳离墙水平距离a1(m)4
3外侧钢丝绳拉绳点与平台垂直距离5

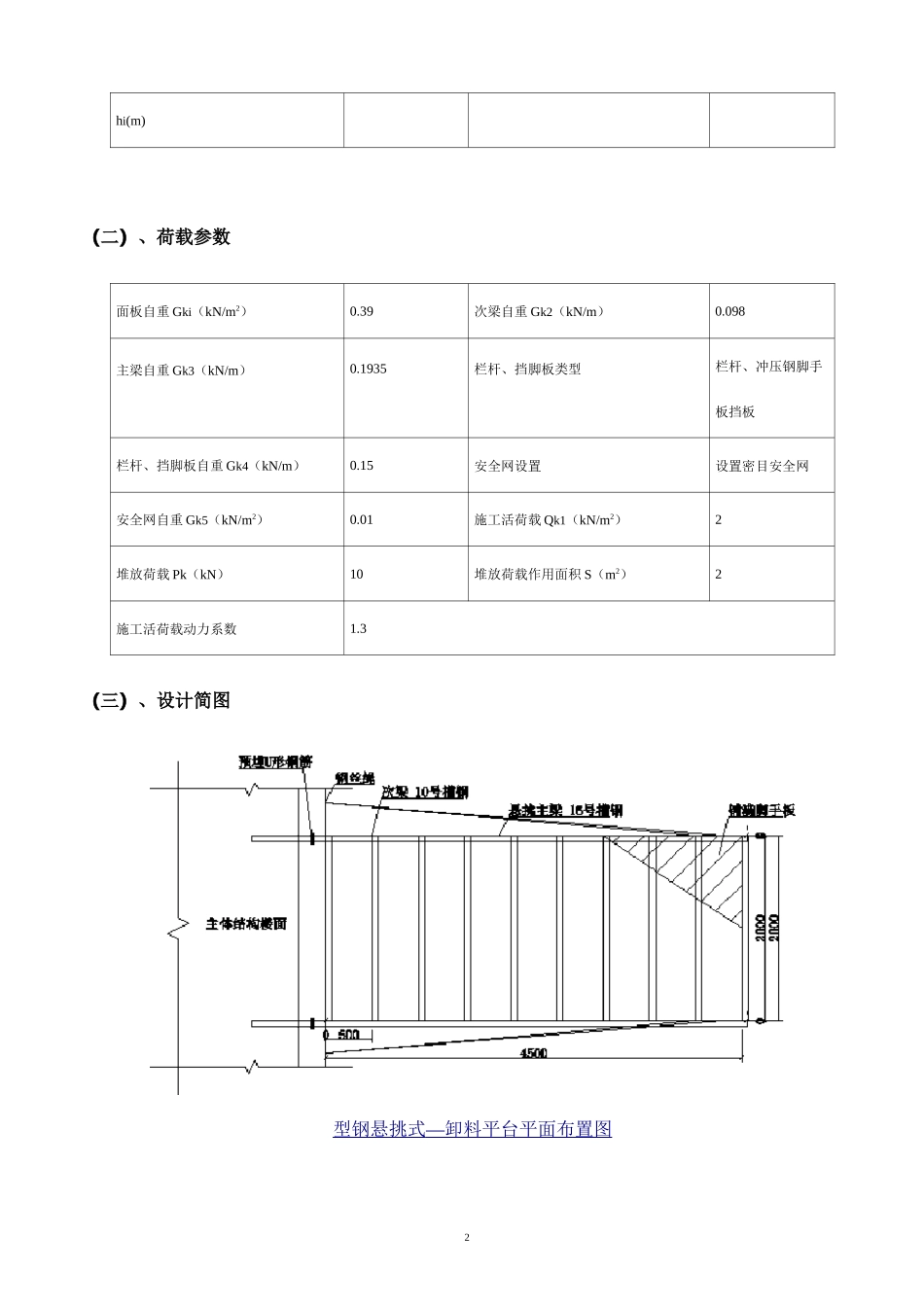

6钢丝绳夹个数42hi(m)(二)、荷载参数面板自重Gki(kN/m2)0
39次梁自重Gk2(kN/m)0
098主梁自重G
