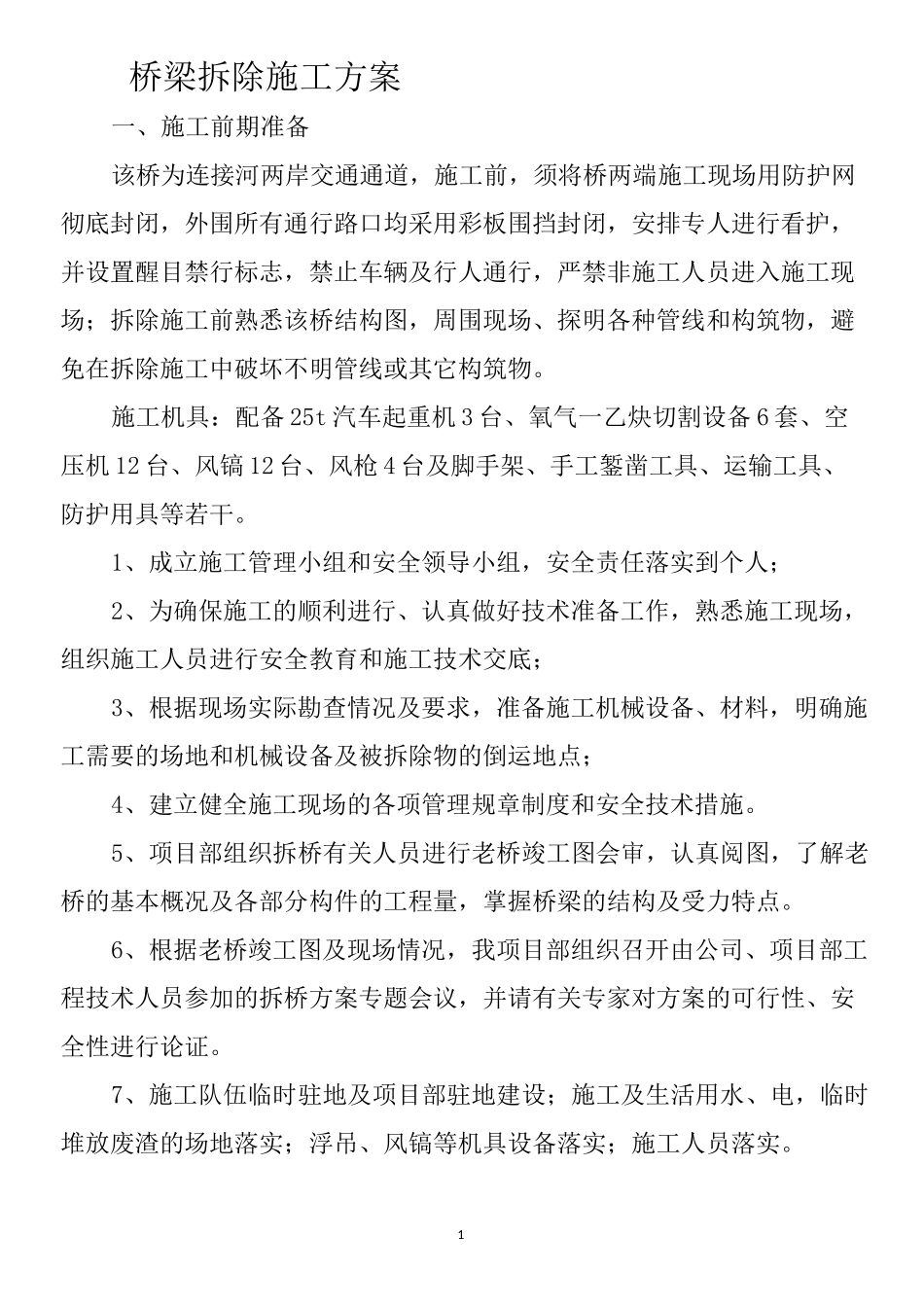

1桥梁拆除施工方案一、施工前期准备该桥为连接河两岸交通通道,施工前,须将桥两端施工现场用防护网彻底封闭,外围所有通行路口均采用彩板围挡封闭,安排专人进行看护,并设置醒目禁行标志,禁止车辆及行人通行,严禁非施工人员进入施工现场;拆除施工前熟悉该桥结构图,周围现场、探明各种管线和构筑物,避免在拆除施工中破坏不明管线或其它构筑物
施工机具:配备25t汽车起重机3台、氧气一乙炔切割设备6套、空压机12台、风镐12台、风枪4台及脚手架、手工錾凿工具、运输工具、防护用具等若干
1、成立施工管理小组和安全领导小组,安全责任落实到个人;2、为确保施工的顺利进行、认真做好技术准备工作,熟悉施工现场,组织施工人员进行安全教育和施工技术交底;3、根据现场实际勘查情况及要求,准备施工机械设备、材料,明确施工需要的场地和机械设备及被拆除物的倒运地点;4、建立健全施工现场的各项管理规章制度和安全技术措施
5、项目部组织拆桥有关人员进行老桥竣工图会审,认真阅图,了解老桥的基本概况及各部分构件的工程量,掌握桥梁的结构及受力特点
6、根据老桥竣工图及现场情况,我项目部组织召开由公司、项目部工程技术人员参加的拆桥方案专题会议,并请有关专家对方案的可行性、安全性进行论证
7、施工队伍临时驻地及项目部驻地建设;施工及生活用水、电,临时堆放废渣的场地落实;浮吊、风镐等机具设备落实;施工人员落实

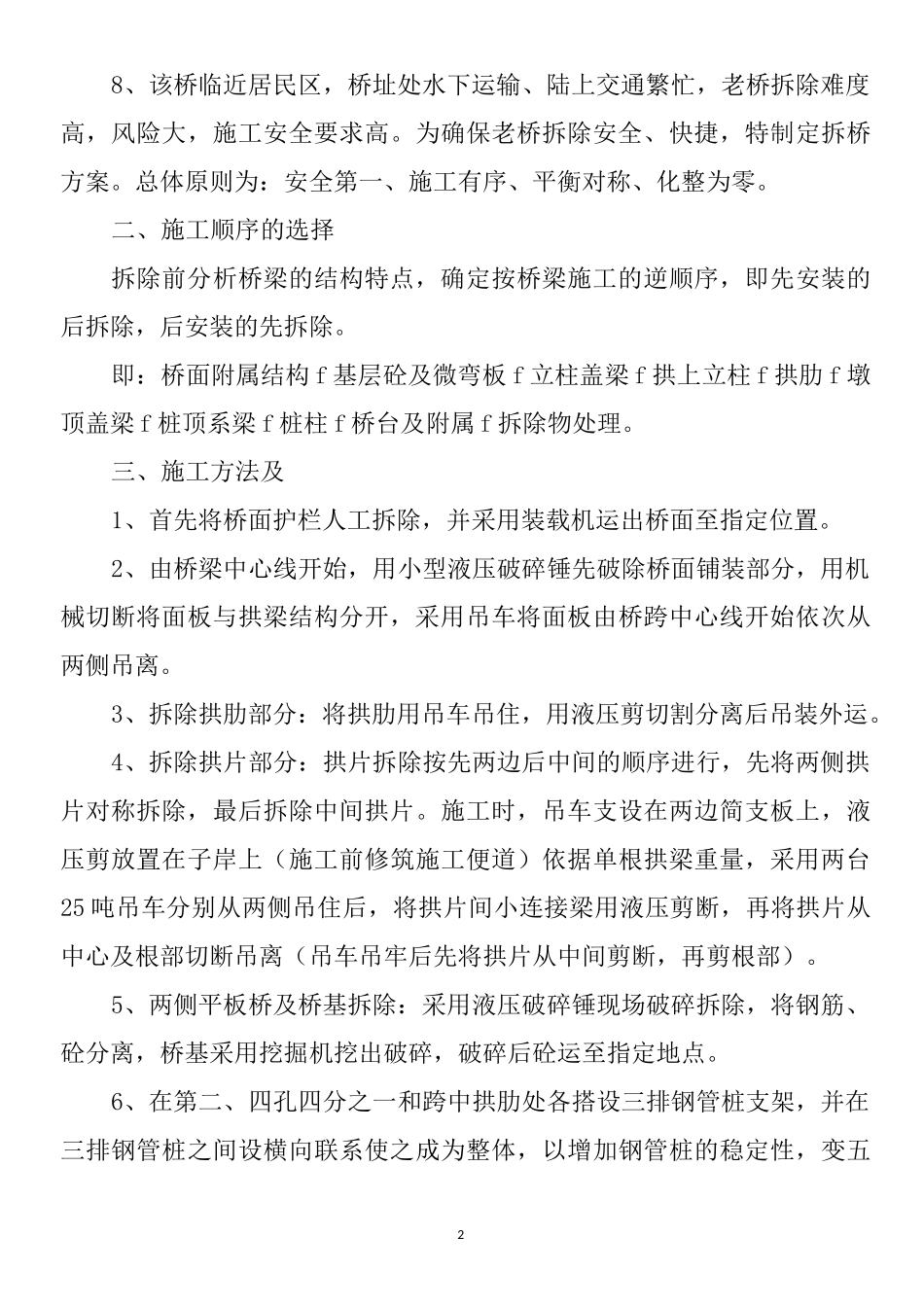

28、该桥临近居民区,桥址处水下运输、陆上交通繁忙,老桥拆除难度高,风险大,施工安全要求高
为确保老桥拆除安全、快捷,特制定拆桥方案
总体原则为:安全第一、施工有序、平衡对称、化整为零
二、施工顺序的选择拆除前分析桥梁的结构特点,确定按桥梁施工的逆顺序,即先安装的后拆除,后安装的先拆除
即:桥面附属结构f基层砼及微弯板f立柱盖梁f拱上立柱f拱肋f墩顶盖梁f桩顶系梁f桩柱f桥台及附属f拆除物处理
三、施工方法及1、首先将桥面护
