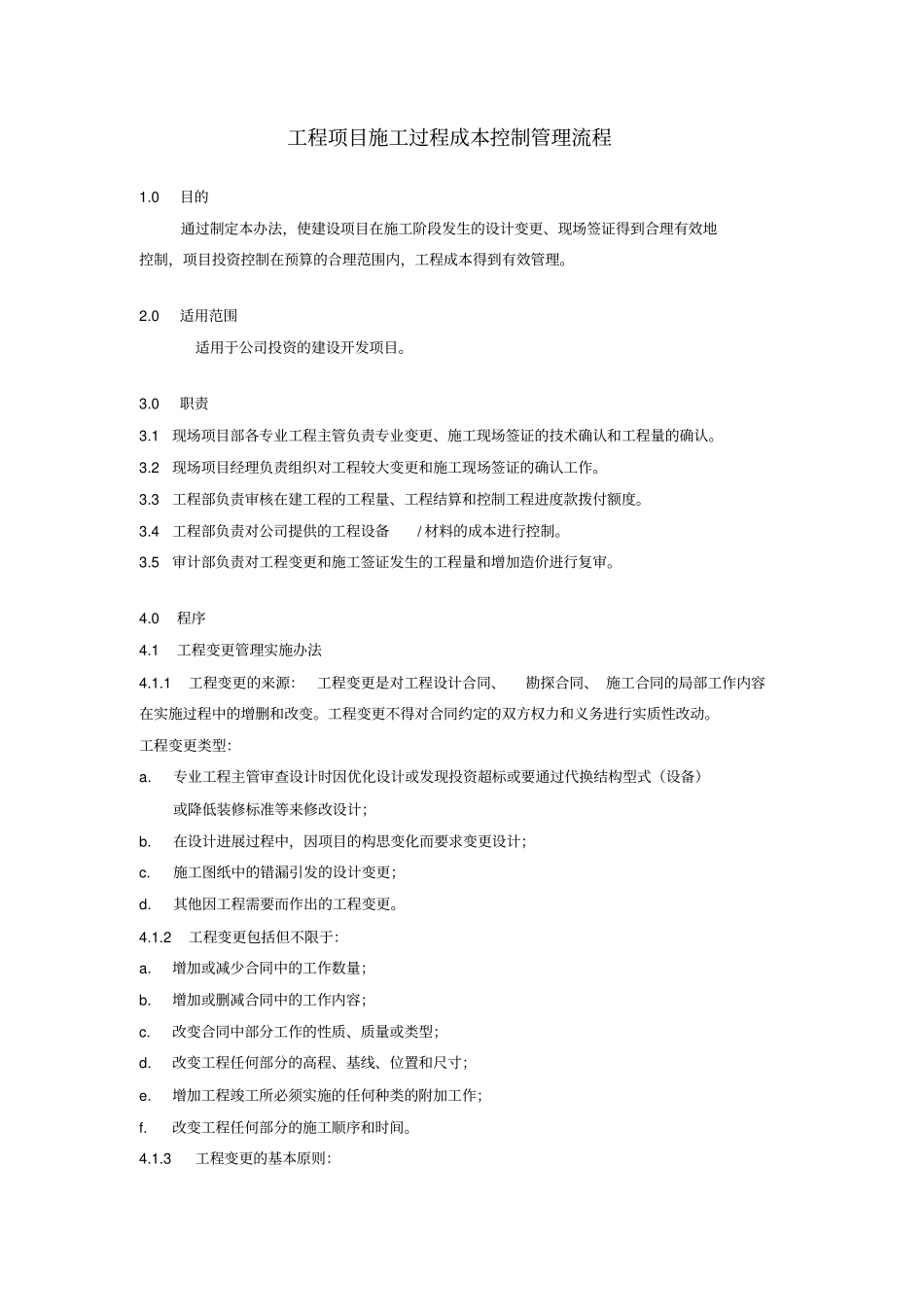

工程项目施工过程成本控制管理流程1
0目的通过制定本办法,使建设项目在施工阶段发生的设计变更、现场签证得到合理有效地控制,项目投资控制在预算的合理范围内,工程成本得到有效管理
0适用范围适用于公司投资的建设开发项目
1现场项目部各专业工程主管负责专业变更、施工现场签证的技术确认和工程量的确认
2现场项目经理负责组织对工程较大变更和施工现场签证的确认工作
3工程部负责审核在建工程的工程量、工程结算和控制工程进度款拨付额度
4工程部负责对公司提供的工程设备/材料的成本进行控制
5审计部负责对工程变更和施工签证发生的工程量和增加造价进行复审
1工程变更管理实施办法4
1工程变更的来源:工程变更是对工程设计合同、勘探合同、施工合同的局部工作内容在实施过程中的增删和改变
工程变更不得对合同约定的双方权力和义务进行实质性改动
工程变更类型:a
专业工程主管审查设计时因优化设计或发现投资超标或要通过代换结构型式(设备)或降低装修标准等来修改设计;b
在设计进展过程中,因项目的构思变化而要求变更设计;c
施工图纸中的错漏引发的设计变更;d
其他因工程需要而作出的工程变更
2工程变更包括但不限于:a
增加或减少合同中的工作数量;b
增加或删减合同中的工作内容;c
改变合同中部分工作的性质、质量或类型;d
改变工程任何部分的高程、基线、位置和尺寸;e
增加工程竣工所必须实施的任何种类的附加工作;f
改变工程任何部分的施工顺序和时间
3工程变更的基本原则:a
工程变更的前提是工程合同在实施过程中出现了与签订合同时预计条件不一致的情况
工程变更应是对原有设计的优化,或是必须进行的变更
工程变更应及时决定、及时办理,以免因延误造成额外损失
工程变更应充分估计对工程质量、工期和投资的影响
当工程变更将导致对承包方进行工
