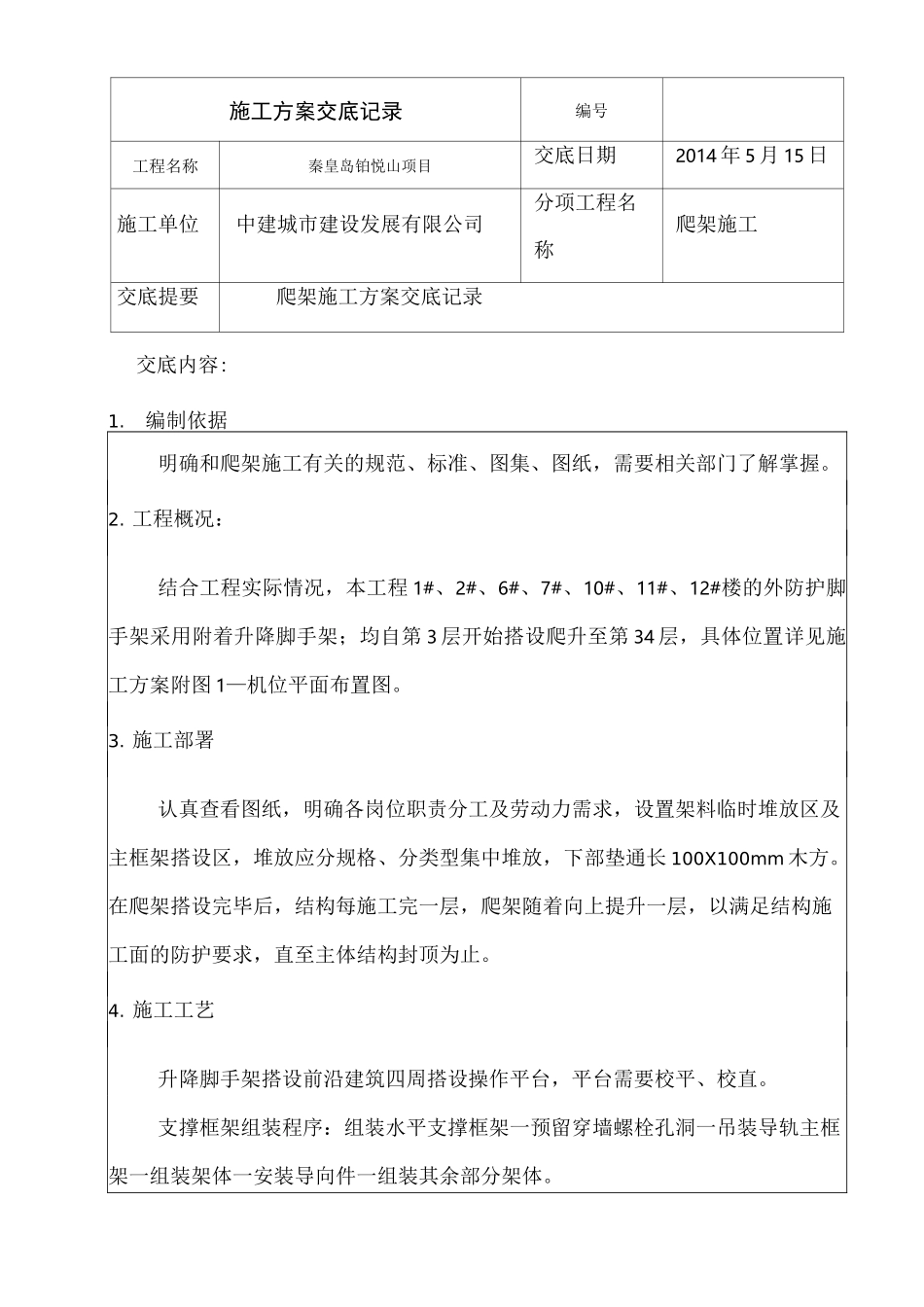

施工方案交底记录编号工程名称秦皇岛铂悦山项目交底日期2014年5月15日施工单位中建城市建设发展有限公司分项工程名称爬架施工交底提要爬架施工方案交底记录交底内容:1
编制依据明确和爬架施工有关的规范、标准、图集、图纸,需要相关部门了解掌握
工程概况:结合工程实际情况,本工程1#、2#、6#、7#、10#、11#、12#楼的外防护脚手架采用附着升降脚手架;均自第3层开始搭设爬升至第34层,具体位置详见施工方案附图1—机位平面布置图
施工部署认真查看图纸,明确各岗位职责分工及劳动力需求,设置架料临时堆放区及主框架搭设区,堆放应分规格、分类型集中堆放,下部垫通长100X100mm木方
在爬架搭设完毕后,结构每施工完一层,爬架随着向上提升一层,以满足结构施工面的防护要求,直至主体结构封顶为止
施工工艺升降脚手架搭设前沿建筑四周搭设操作平台,平台需要校平、校直
支撑框架组装程序:组装水平支撑框架一预留穿墙螺栓孔洞一吊装导轨主框架一组装架体一安装导向件一组装其余部分架体
组装水平支撑框架水平支撑框架连接,要求对构件进行检查,尤其是焊缝必须饱满、严密,构件无变形、损伤
预留穿墙螺栓孔洞在与架体相对主体结构第2层施工的同时,及时做好穿墙螺杆预留孔洞的预埋工作
在埋设时必须垂直于结构外表面,预留孔位置及尺寸要求应严格按施工方案中预留孔位置图进行操作
吊装导轨主框架(1)当水平支承框架组装一部分后,随后吊装导轨主框架,起吊时要合理选择吊点,做到垂直安装;(2)导轨主框架按设计位置与水平支撑框架用兜底杆相连
导轨主框架吊装后要安装斜撑固定,相邻两榀主框架安装后立即组装几步大横杆固定其间距,防止其倾斜、倾倒,并与建筑结构安装临时拉结;(3)导轨主框架安装固定后,把固定导向座套在导轨上移至将要安装的位置,临时固定,并校正导轨主框架两个方面的垂直度
安装固定导向座(1)当主体结构拆模后,将
