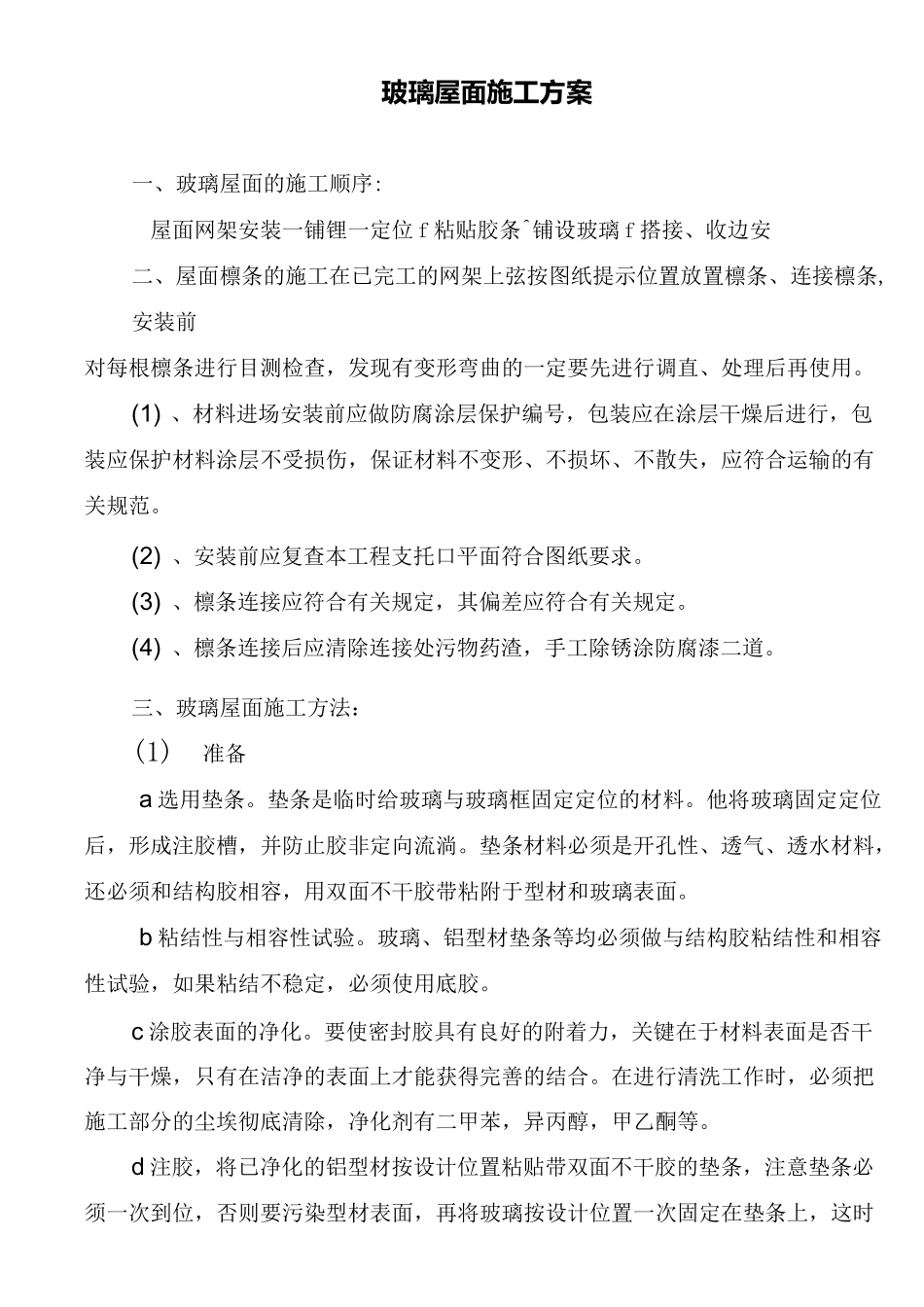

玻璃屋面施工方案一、玻璃屋面的施工顺序:屋面网架安装一铺锂一定位f粘贴胶条^铺设玻璃f搭接、收边安二、屋面檩条的施工在已完工的网架上弦按图纸提示位置放置檩条、连接檩条,安装前对每根檩条进行目测检查,发现有变形弯曲的一定要先进行调直、处理后再使用
(1)、材料进场安装前应做防腐涂层保护编号,包装应在涂层干燥后进行,包装应保护材料涂层不受损伤,保证材料不变形、不损坏、不散失,应符合运输的有关规范
(2)、安装前应复查本工程支托口平面符合图纸要求
(3)、檩条连接应符合有关规定,其偏差应符合有关规定
(4)、檩条连接后应清除连接处污物药渣,手工除锈涂防腐漆二道
三、玻璃屋面施工方法:(1)准备a选用垫条
垫条是临时给玻璃与玻璃框固定定位的材料
他将玻璃固定定位后,形成注胶槽,并防止胶非定向流淌
垫条材料必须是开孔性、透气、透水材料,还必须和结构胶相容,用双面不干胶带粘附于型材和玻璃表面
b粘结性与相容性试验
玻璃、铝型材垫条等均必须做与结构胶粘结性和相容性试验,如果粘结不稳定,必须使用底胶
c涂胶表面的净化
要使密封胶具有良好的附着力,关键在于材料表面是否干净与干燥,只有在洁净的表面上才能获得完善的结合
在进行清洗工作时,必须把施工部分的尘埃彻底清除,净化剂有二甲苯,异丙醇,甲乙酮等
d注胶,将已净化的铝型材按设计位置粘贴带双面不干胶的垫条,注意垫条必须一次到位,否则要污染型材表面,再将玻璃按设计位置一次固定在垫条上,这时玻璃与钢框间形成一个符合设计尺寸的胶缝空腔

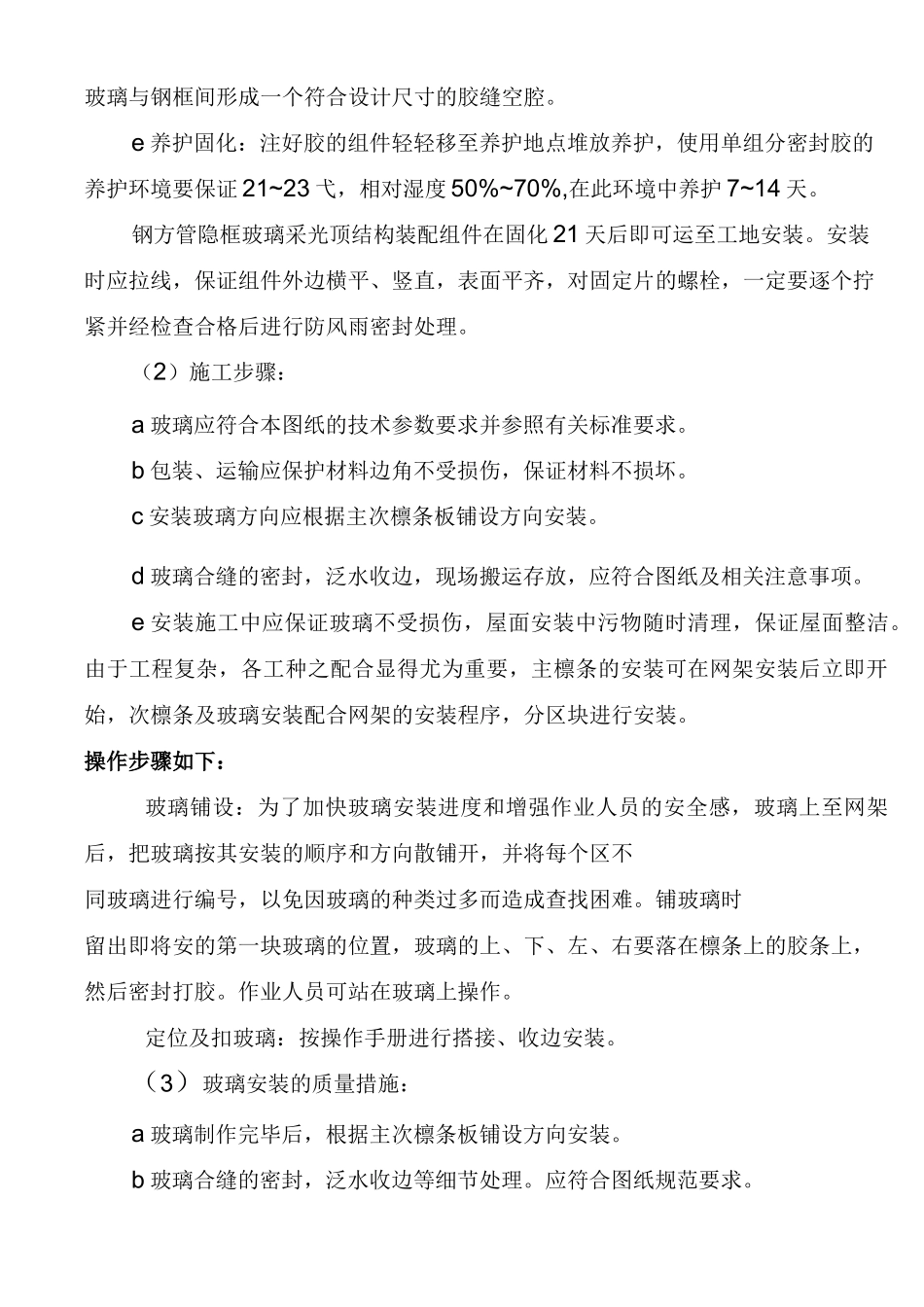

e养护固化:注好胶的组件轻轻移至养护地点堆放养护,使用单组分密封胶的养护环境要保证21~23弋,相对湿度50%~70%,在此环境中养护7~14天
钢方管隐框玻璃采光顶结构装配组件在固化21天后即可运至工地安装
安装时应拉线,保证组件外边横平、竖直,表面平齐,对固定片的螺栓,一定要逐个拧紧并经检查合格后进行防风雨密封处理
