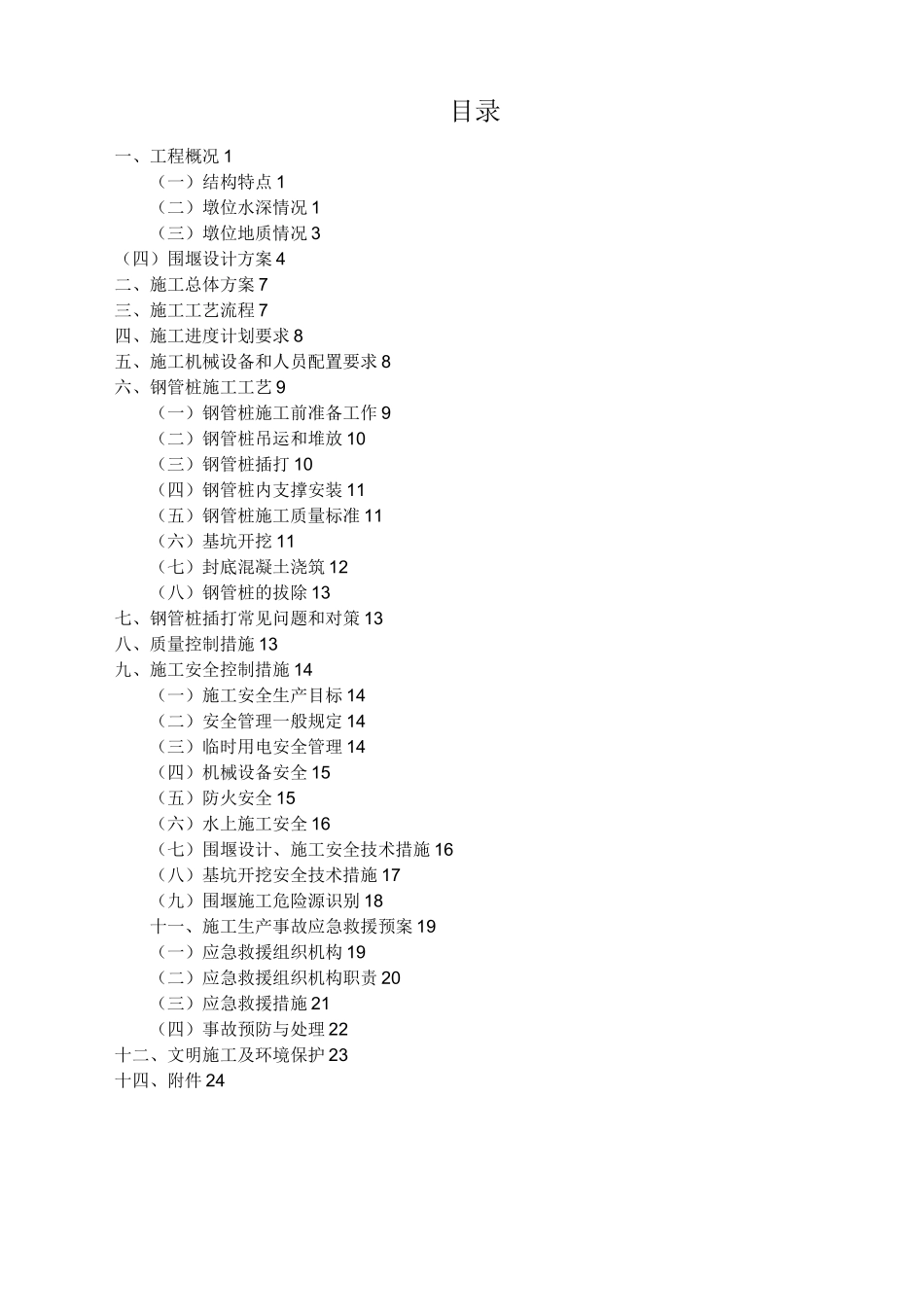

百色市龙旺大桥主墩承台锁口钢管桩围堰施工方案编制:复核:审核:广西公路桥梁工程总公司百色市龙旺大桥项目经理部二零一二年二月目录一、工程概况1(一)结构特点1(二)墩位水深情况1(三)墩位地质情况3(四)围堰设计方案4二、施工总体方案7三、施工工艺流程7四、施工进度计划要求8五、施工机械设备和人员配置要求8六、钢管桩施工工艺9(一)钢管桩施工前准备工作9(二)钢管桩吊运和堆放10(三)钢管桩插打10(四)钢管桩内支撑安装11(五)钢管桩施工质量标准11(六)基坑开挖11(七)封底混凝土浇筑12(八)钢管桩的拔除13七、钢管桩插打常见问题和对策13八、质量控制措施13九、施工安全控制措施14(一)施工安全生产目标14(二)安全管理一般规定14(三)临时用电安全管理14(四)机械设备安全15(五)防火安全15(六)水上施工安全16(七)围堰设计、施工安全技术措施16(八)基坑开挖安全技术措施17(九)围堰施工危险源识别18十一、施工生产事故应急救援预案19(一)应急救援组织机构19(二)应急救援组织机构职责20(三)应急救援措施21(四)事故预防与处理22十二、文明施工及环境保护23十四、附件24一、工程概况(一)结构特点龙旺大桥主墩为4#、5#墩,承台分两幅设计,单幅承台顺桥向长1350cm,横桥向宽1450cm,厚400cm,承台顶标高+110
654m,承台底标高+106
左、右幅承台之间边缘的距离为425cm
4#、5#墩位于水中,现已填土形成筑岛围堰施工钻孔桩,钻孔桩完成后拟在筑岛围堰上直接插打锁口钢管桩施工承台

筑岛围堰平面布置如《图2-1主墩筑岛围堰平面布置图》所示:《图2-1主墩筑岛围堰平面布置图》根据2011年7月中旬实测数据,桥位处水位标高为114
5米,桥位处水深见《图2-2主墩区域水深示意图》
图2-2主墩区域水深示意图A-A4#墩承台区域水慄纵
