1土建结构施工阶段拆模清理的层面湿作业阶段装饰阶段一
施工计划安排本项工程详细施工网络计划依据土建总体施工计划编制
与土建工序进度关系简介如下:配合结构预埋、预留防雷接地安装、测试吊顶内电气管道敷设配合墙面电气预埋电气设备安装管内穿线灯具、面板安装及接线干线电缆敷设、接线受电调试2

2、施工工序电气技术、物资准备一f图纸交底一f管路预埋一f照明配电箱安装一I桥架及保护管敷设一f线、缆敷设一f终端装置安装一f校线、接线一f送电、通电试验
3、空调通风工程为满足生产工艺的需要,本建筑设有5个舒适空调系统,26个机械排风系统,其中5个为含铅尘系统
一、施工顺序:2一
4、管道系统安装工程€吊杆制作一吊杆安装一^If法兰铆接一f法兰制作一风管预制」风管安装一f设备、部件安装一f风管保温一f系统空气吹扫一f过滤器安装一f系统测试、交验二、施工工序:施工准备>测量放线>支架制安>风管及部件安装>设备安装>风口安装>保温>系统调试>竣工交验本工程管道系统主要包括:空调水系统和压缩空气管道系统
一、施工顺序:支架制安>干管安装>设备安装>支管安装>调试交验二、施工工序:施工准—架制作安装管道安装—阀、部件安装设备安―„系统接驳―,管网吹洗、试压„管道系统保温、涂色系统调试、交验第二章、工程投入的主要物资(材料)情况描述及进场计划本工程所投入主要物资(材料)分为电气工程所需要的材料、通风工程所需要的材料、管道工程所需要的材料
设备、材料清单见《主要材料清单》
材料组在材料采购前,按照投标文件中确定的材料品质、品牌取得材料的样品和证明品质、品牌的证明文件,并必须提前向监理、业主提交材料的样品、合格证等有关材料品质的证明,待业主确定材料的品质、品牌后方可进行采购

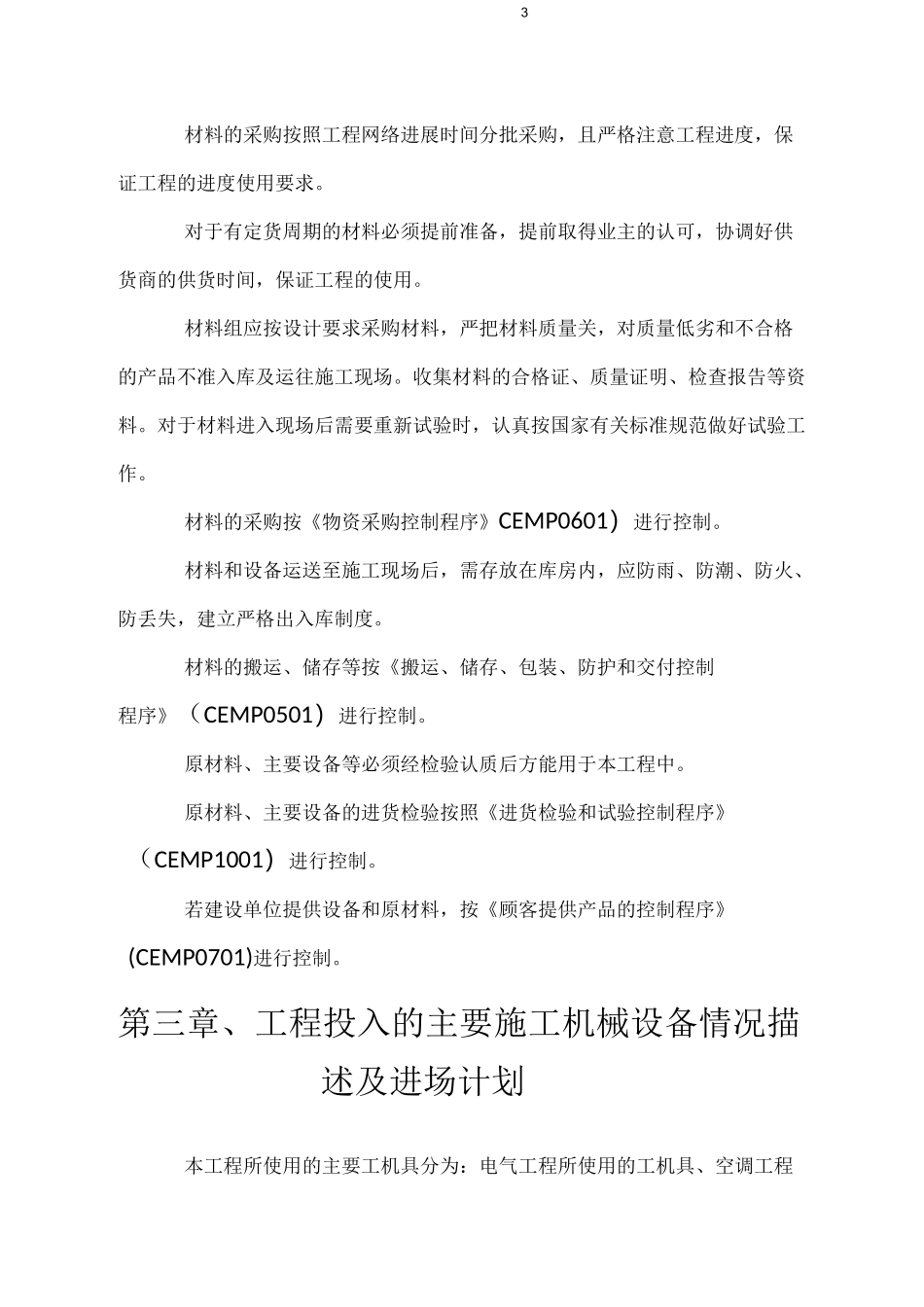

3材料的采购按照工程网络进展时间分批采购,且严格注意工程进度,保证工程的进度使用要求
对于有定货周期的材料必须提前准备,提前取得业主的
