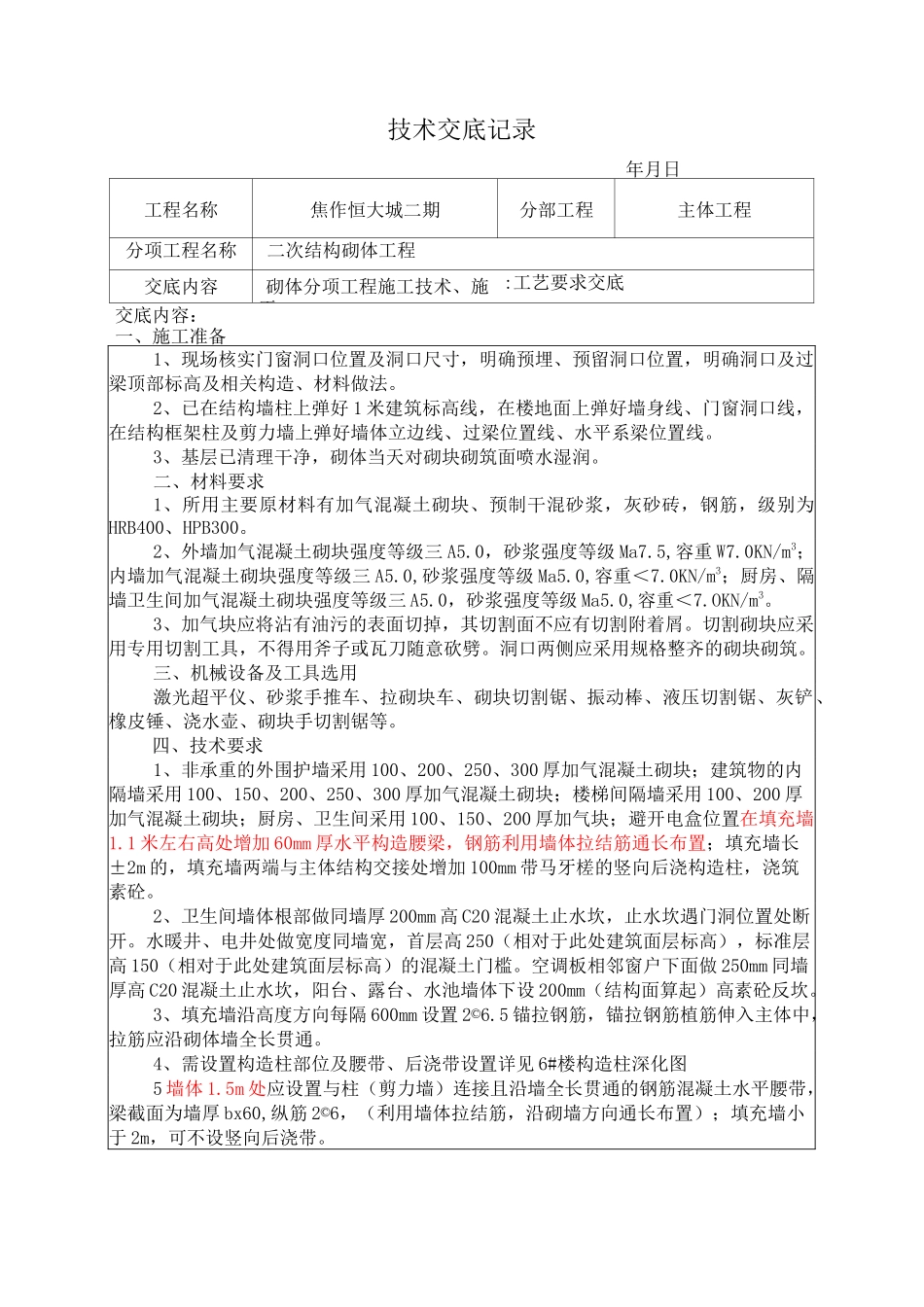

技术交底记录年月日工程名称焦作恒大城二期分部工程主体工程分项工程名称二次结构砌体工程交底内容砌体分项工程施工技术、施工:工艺要求交底交底内容:一、施工准备1、现场核实门窗洞口位置及洞口尺寸,明确预埋、预留洞口位置,明确洞口及过梁顶部标高及相关构造、材料做法
2、已在结构墙柱上弹好1米建筑标高线,在楼地面上弹好墙身线、门窗洞口线,在结构框架柱及剪力墙上弹好墙体立边线、过梁位置线、水平系梁位置线
3、基层已清理干净,砌体当天对砌块砌筑面喷水湿润
二、材料要求1、所用主要原材料有加气混凝土砌块、预制干混砂浆,灰砂砖,钢筋,级别为HRB400、HPB300
2、外墙加气混凝土砌块强度等级三A5
0,砂浆强度等级Ma7
5,容重W7
0KN/m3;内墙加气混凝土砌块强度等级三A5
0,砂浆强度等级Ma5
0,容重<7
0KN/m3;厨房、隔墙卫生间加气混凝土砌块强度等级三A5
0,砂浆强度等级Ma5
0,容重<7
OKN/m3
3、加气块应将沾有油污的表面切掉,其切割面不应有切割附着屑
切割砌块应采用专用切割工具,不得用斧子或瓦刀随意砍劈
洞口两侧应采用规格整齐的砌块砌筑
三、机械设备及工具选用激光超平仪、砂浆手推车、拉砌块车、砌块切割锯、振动棒、液压切割锯、灰铲、橡皮锤、浇水壶、砌块手切割锯等
四、技术要求1、非承重的外围护墙采用100、200、250、300厚加气混凝土砌块;建筑物的内隔墙采用100、150、200、250、300厚加气混凝土砌块;楼梯间隔墙采用100、200厚加气混凝土砌块;厨房、卫生间采用100、150、200厚加气块;避开电盒位置在填充墙1
1米左右高处增加60mm厚水平构造腰梁,钢筋利用墙体拉结筋通长布置;填充墙长±2m的,填充墙两端与主体结构交接处增加100mm带马牙槎的竖向后浇构造柱,浇筑素砼
2、卫生间墙体根部做同墙厚200mm高C20混凝土止水坎,
