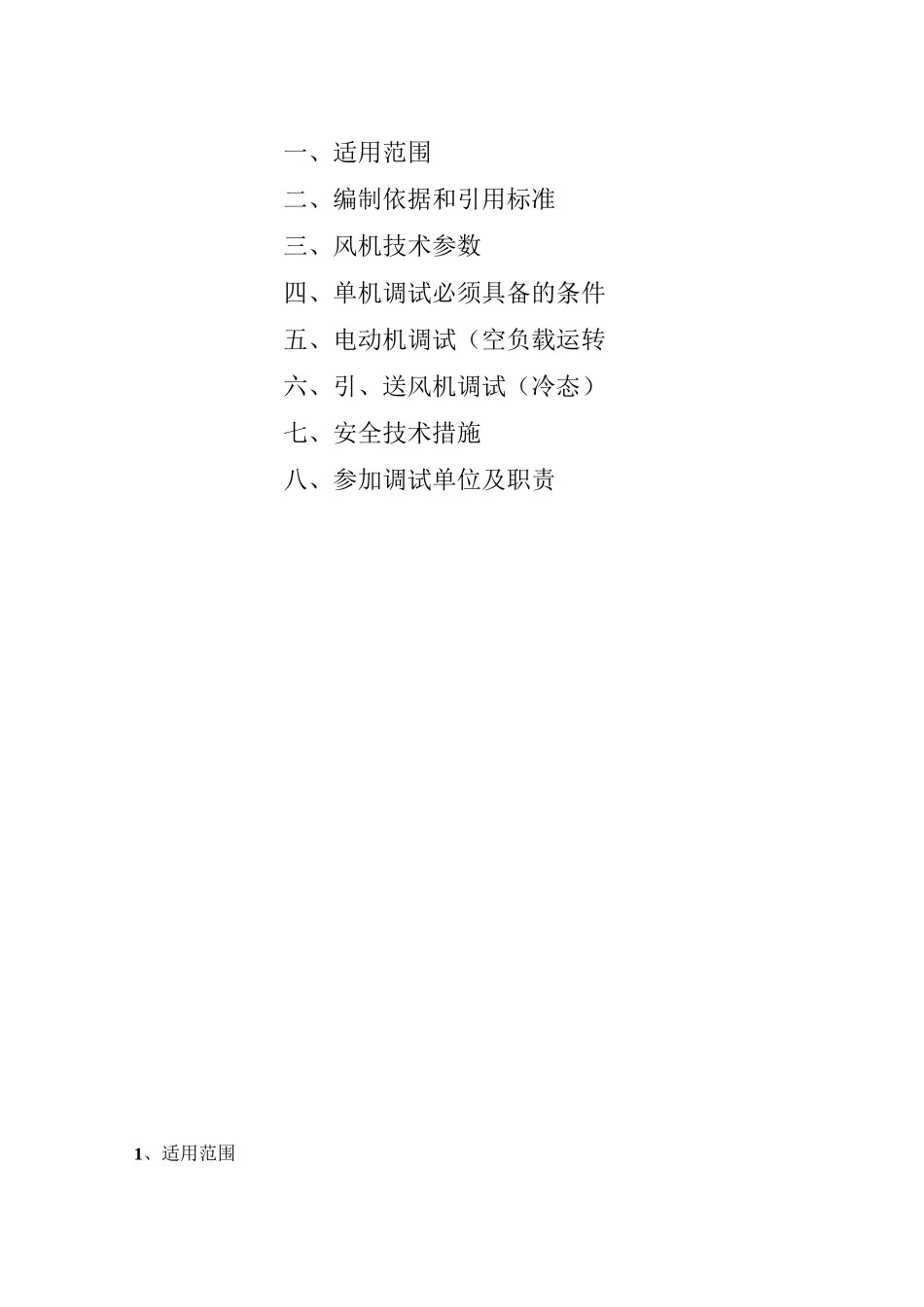

***3x130吨锅炉脱硫脱硝风机系统调试方案编号:JY-OOO-2018编制:审核:批准:*x**x**Y**Y**y**Y**Y**y**Y**Y**y**Y*有限公司一、适用范围二、编制依据和引用标准三、风机技术参数四、单机调试必须具备的条件五、电动机调试(空负载运转六、引、送风机调试(冷态)七、安全技术措施八、参加调试单位及职责1、适用范围本方案按分系统风机进行编制,适用于唐钢南区3X130吨锅炉脱硫脱硝工程中的锅炉引风机和电机的调试、运转;2、编制依据和引用标准2.1火力发电厂基本建设工程启动及竣工验收规程(1996版)2
2电气装置安装工程电气设备交接试验标准(GB50150-91)2
3电气装置安装工程旋转电机施工及验收规范(GB50170-92)2
4有关施工图纸2
5该工程风机的技术文件和图纸;2
6GB50275-98《压缩机、风机、泵安装工程施工及验收规范》2
7GB50231-98《机械设备安装工程施工及验收通用规范》2
8DL/T5047-95《电力建设施工及验收技术规范》锅炉机组篇;2
9DL5011-92《电力建设施工及验收技术规范》汽轮机组篇;3、风机技术参数3
1引风机技术参数3
1风机型号:BF-GL73X1D-22504ZY联接方式:弹性联轴器额定转速740转/分钟配用电机N=280KW380V电机定子电流W540A风机轴承温度W80°C冷却水出口温度W35C振动速度W6
3mm/S4、单机调试必须具备的条件4
1所有风机均已安装完毕,经过精调并达到技术文件和相关验收规范的技术要求;各部位的允许偏差如水平度、间隙等均符合规范要求
2风机进风口的轴向插入深度和径向间隙均符合要求;风机的联轴器同心度均在规定的误差以内
3施工现场必须清理干净,不得有杂物和粉尘或噪音较大的作业
4风机、偶合器、电机、轴承已经清洗完毕,并加入了规
