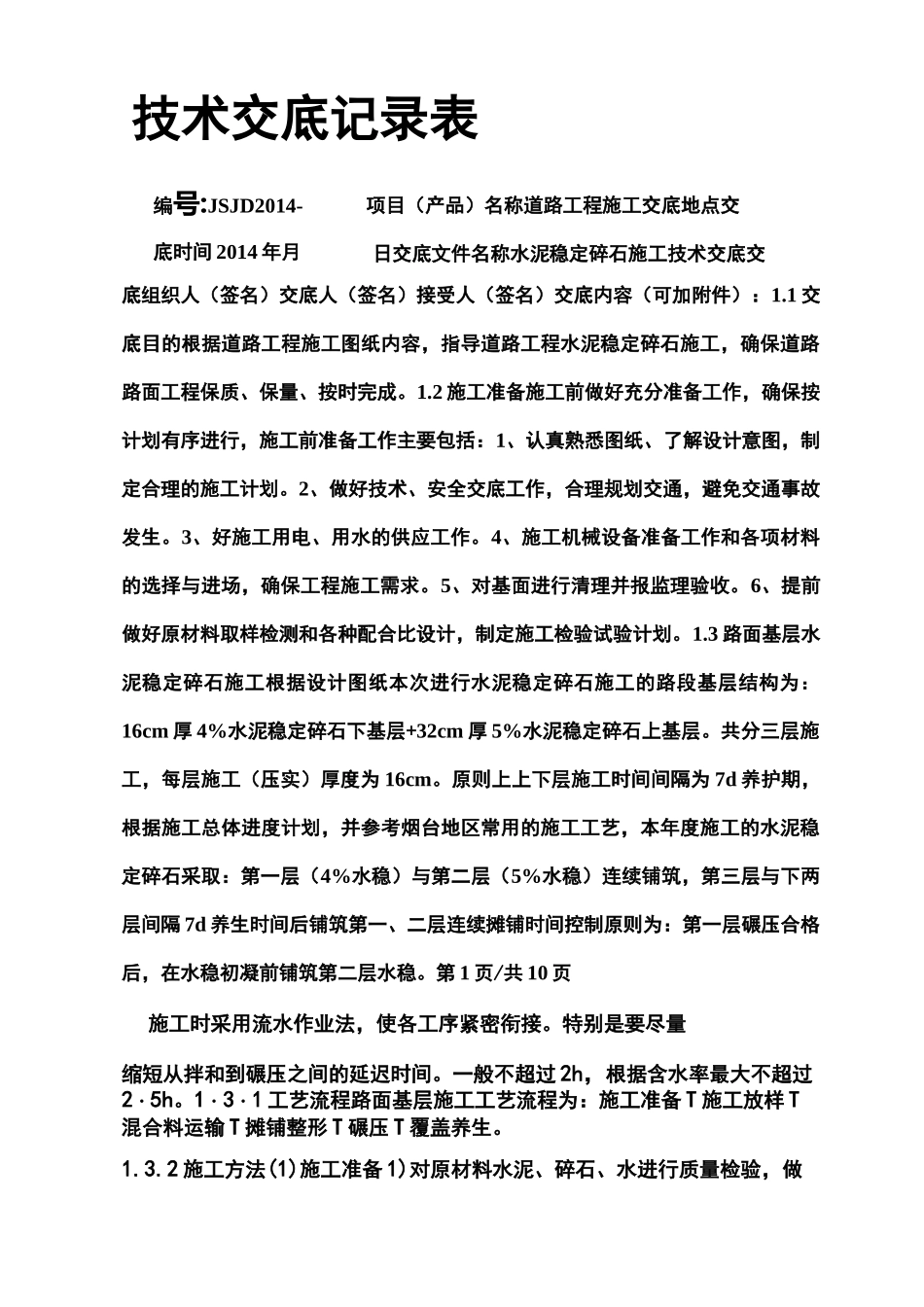

技术交底记录表编号:JSJD2014-项目(产品)名称道路工程施工交底地点交底时间2014年月日交底文件名称水泥稳定碎石施工技术交底交底组织人(签名)交底人(签名)接受人(签名)交底内容(可加附件):1
1交底目的根据道路工程施工图纸内容,指导道路工程水泥稳定碎石施工,确保道路路面工程保质、保量、按时完成
2施工准备施工前做好充分准备工作,确保按计划有序进行,施工前准备工作主要包括:1、认真熟悉图纸、了解设计意图,制定合理的施工计划
2、做好技术、安全交底工作,合理规划交通,避免交通事故发生
3、好施工用电、用水的供应工作
4、施工机械设备准备工作和各项材料的选择与进场,确保工程施工需求
5、对基面进行清理并报监理验收
6、提前做好原材料取样检测和各种配合比设计,制定施工检验试验计划
3路面基层水泥稳定碎石施工根据设计图纸本次进行水泥稳定碎石施工的路段基层结构为:16cm厚4%水泥稳定碎石下基层+32cm厚5%水泥稳定碎石上基层
共分三层施工,每层施工(压实)厚度为16cm
原则上上下层施工时间间隔为7d养护期,根据施工总体进度计划,并参考烟台地区常用的施工工艺,本年度施工的水泥稳定碎石采取:第一层(4%水稳)与第二层(5%水稳)连续铺筑,第三层与下两层间隔7d养生时间后铺筑第一、二层连续摊铺时间控制原则为:第一层碾压合格后,在水稳初凝前铺筑第二层水稳
第1页/共10页施工时采用流水作业法,使各工序紧密衔接
特别是要尽量缩短从拌和到碾压之间的延迟时间
一般不超过2h,根据含水率最大不超过2・5h
1・3・1工艺流程路面基层施工工艺流程为:施工准备T施工放样T混合料运输T摊铺整形T碾压T覆盖养生
2施工方法(1)施工准备1)对原材料水泥、碎石、水进行质量检验,做好备料工作;由试验室进行配合比试验并报监理批准;试验确定混合料的最优含水量和最大干密度

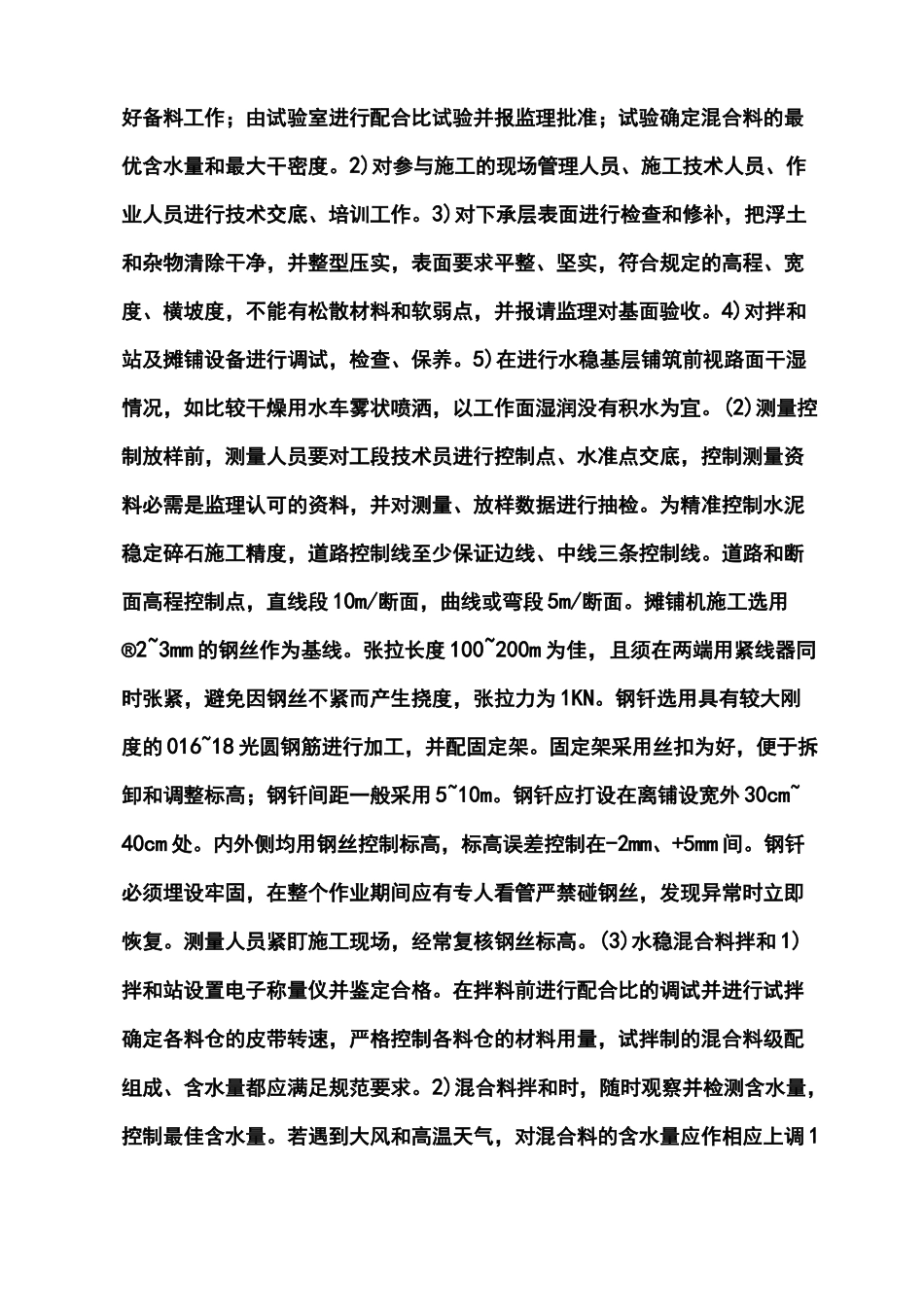

2)对参与施
