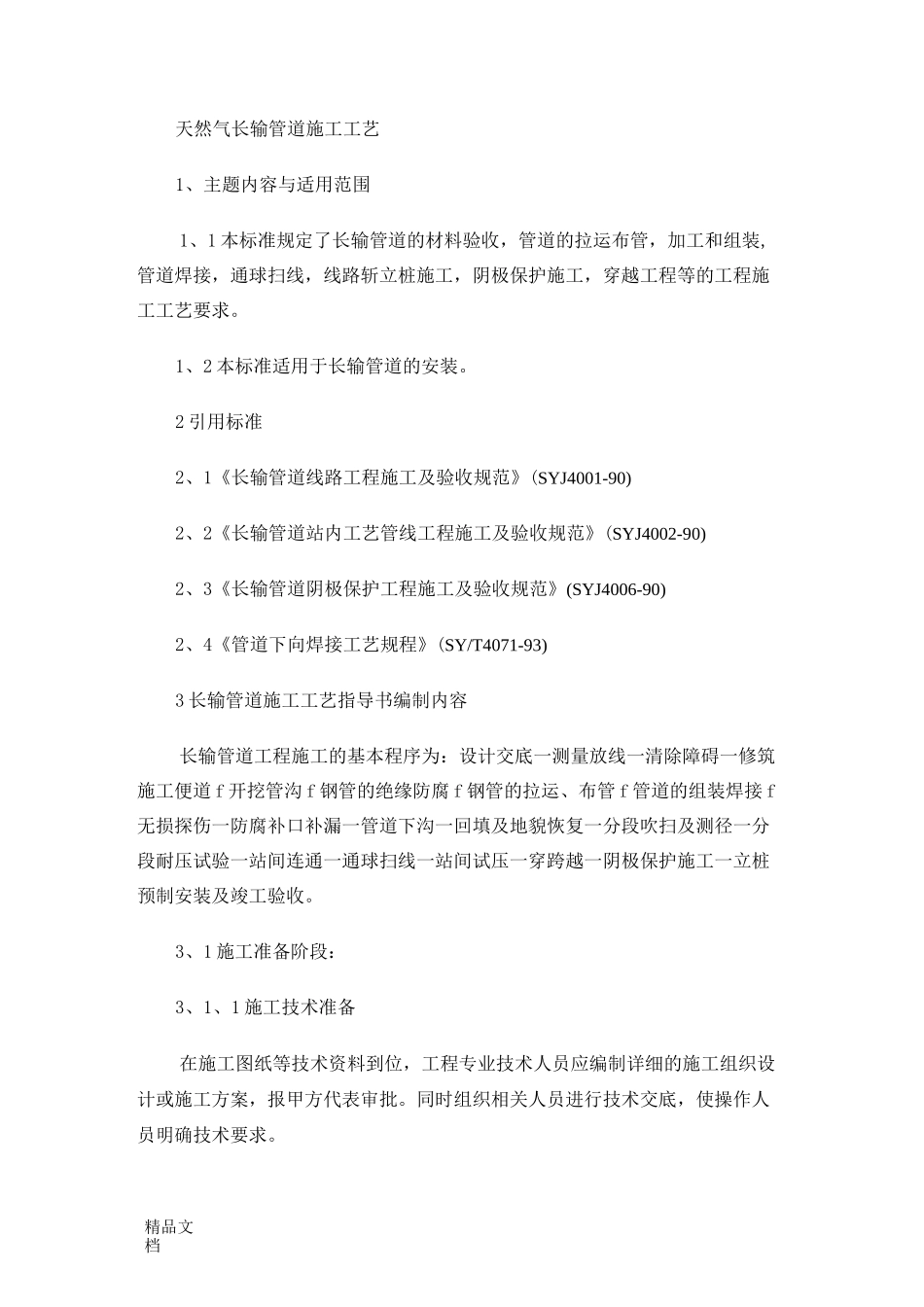

精品文档天然气长输管道施工工艺1、主题内容与适用范围1、1本标准规定了长输管道的材料验收,管道的拉运布管,加工和组装,管道焊接,通球扫线,线路斩立桩施工,阴极保护施工,穿越工程等的工程施工工艺要求
1、2本标准适用于长输管道的安装
2引用标准2、1《长输管道线路工程施工及验收规范》(SYJ4001-90)2、2《长输管道站内工艺管线工程施工及验收规范》(SYJ4002-90)2、3《长输管道阴极保护工程施工及验收规范》(SYJ4006-90)2、4《管道下向焊接工艺规程》(SY/T4071-93)3长输管道施工工艺指导书编制内容长输管道工程施工的基本程序为:设计交底一测量放线一清除障碍一修筑施工便道f开挖管沟f钢管的绝缘防腐f钢管的拉运、布管f管道的组装焊接f无损探伤一防腐补口补漏一管道下沟一回填及地貌恢复一分段吹扫及测径一分段耐压试验一站间连通一通球扫线一站间试压一穿跨越一阴极保护施工一立桩预制安装及竣工验收
3、1施工准备阶段:3、1、1施工技术准备在施工图纸等技术资料到位,工程专业技术人员应编制详细的施工组织设计或施工方案,报甲方代表审批
同时组织相关人员进行技术交底,使操作人员明确技术要求
精品文档编制焊接工艺评定,确定焊接参数
同时对焊工进行岗前培训,合格后才能上岗
编制公路、铁路穿越方案;河流穿跨越方案;弯头、弯管制作程序文件;管道通球、耐压试验方案等文件
3、1、2施工机具及材料准备:(1)在长输管道的施工中,需用的机具设备有挖土机、焊机、吊车、下管机等设备,其中焊接设备是施工机具中的一种重要设备,它是保证管道施工质量的关键
焊机在使用中应保持性能稳定,有较强的移动方便性
(2)材料验收:长输管道用的材料和管件应具备出厂质量证明书或其复印件,各种性能技术指标应符合现行有关标准的规定
如无出厂质量证明书或对质量证明书有疑问时,应对材料和管件进行复验,合格后方可使
