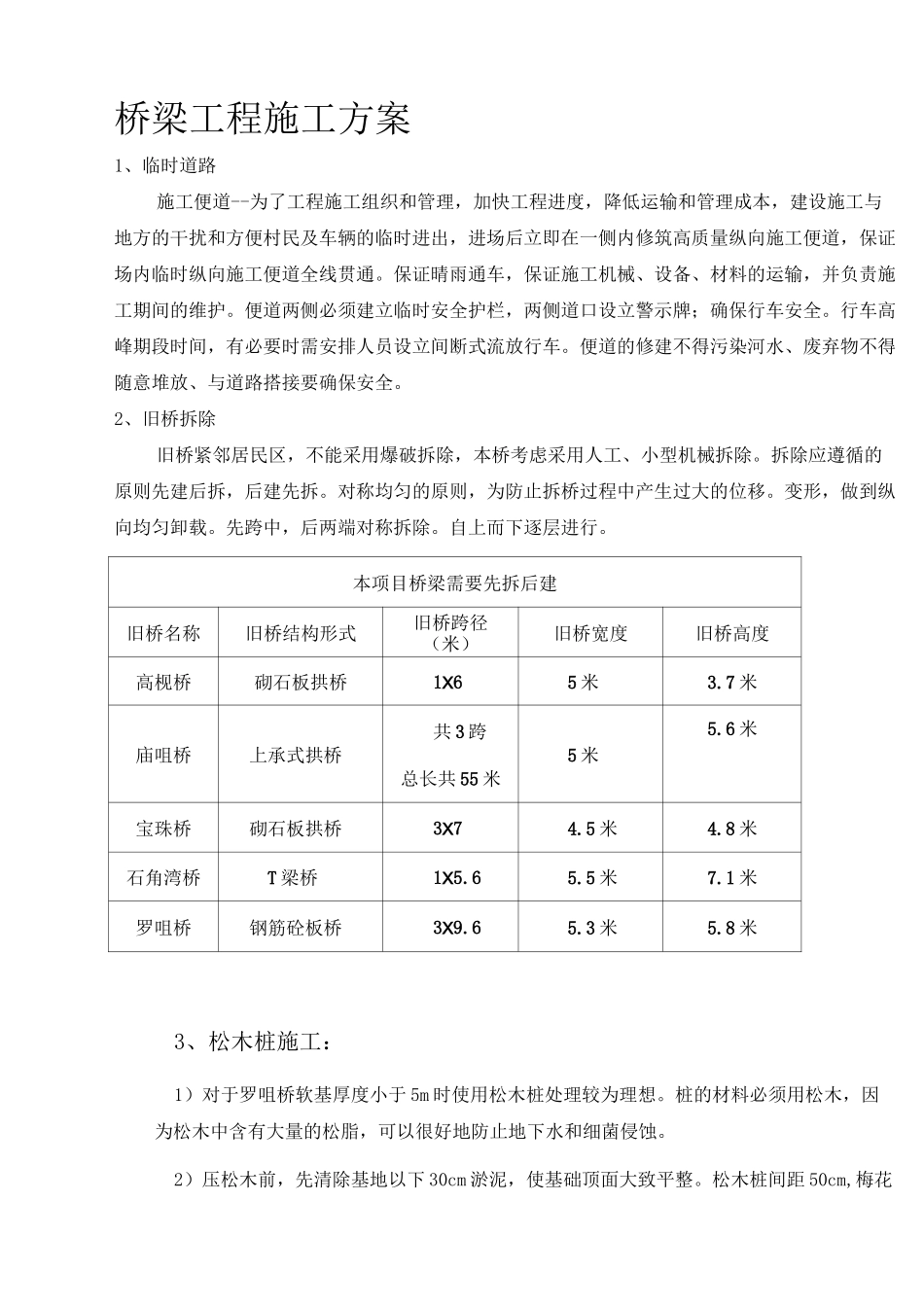

桥梁工程施工方案1、临时道路施工便道--为了工程施工组织和管理,加快工程进度,降低运输和管理成本,建设施工与地方的干扰和方便村民及车辆的临时进出,进场后立即在一侧内修筑高质量纵向施工便道,保证场内临时纵向施工便道全线贯通
保证晴雨通车,保证施工机械、设备、材料的运输,并负责施工期间的维护
便道两侧必须建立临时安全护栏,两侧道口设立警示牌;确保行车安全
行车高峰期段时间,有必要时需安排人员设立间断式流放行车
便道的修建不得污染河水、废弃物不得随意堆放、与道路搭接要确保安全
2、旧桥拆除旧桥紧邻居民区,不能采用爆破拆除,本桥考虑采用人工、小型机械拆除
拆除应遵循的原则先建后拆,后建先拆
对称均匀的原则,为防止拆桥过程中产生过大的位移
变形,做到纵向均匀卸载
先跨中,后两端对称拆除
自上而下逐层进行
本项目桥梁需要先拆后建旧桥名称旧桥结构形式旧桥跨径(米)旧桥宽度旧桥高度高枧桥砌石板拱桥1X65米3
7米庙咀桥上承式拱桥共3跨总长共55米5米5
6米宝珠桥砌石板拱桥3X74
8米石角湾桥T梁桥1X5
1米罗咀桥钢筋砼板桥3X9
8米3、松木桩施工:1)对于罗咀桥软基厚度小于5m时使用松木桩处理较为理想
桩的材料必须用松木,因为松木中含有大量的松脂,可以很好地防止地下水和细菌侵蚀
2)压松木前,先清除基地以下30cm淤泥,使基础顶面大致平整
松木桩间距50cm,梅花形布置,预留桩头15~20cm,松木桩打入完成后,在桩间夯填30cm厚片石灌碎石,加以夯实,使桩与桩之间挤紧
为了在打桩时能顺利贯入地基,减少阻力,保护桩头,将松木桩尾部削成尖锥状
3)用液压挖掘机打桩时需两人扶桩就位,将挖斗倒过来扣压木桩,将木桩压入地基一定深度自稳,然后让扶桩人走开,由挖掘机将松木桩压下去,一般每3~5min即可打一条桩,功效高

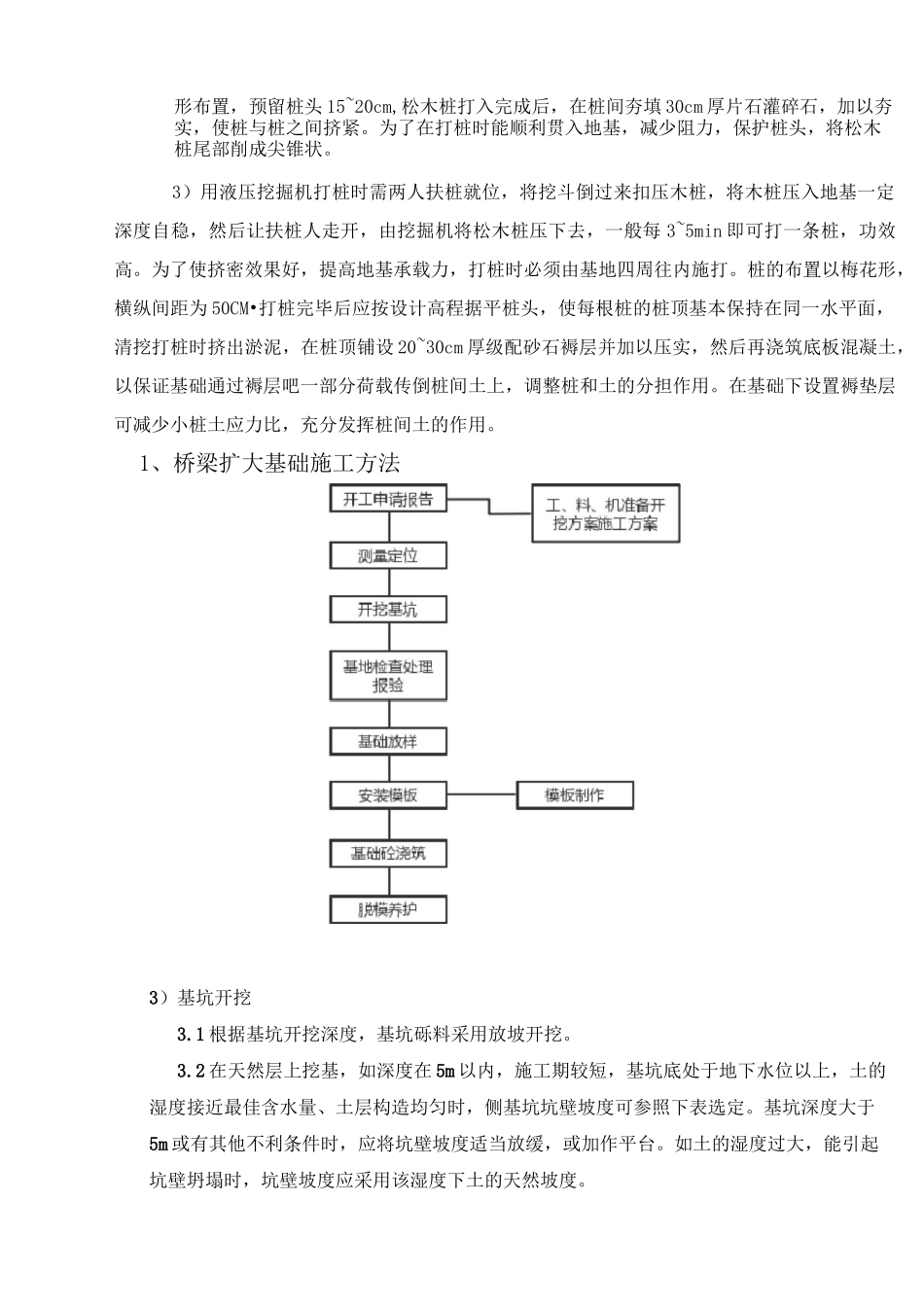

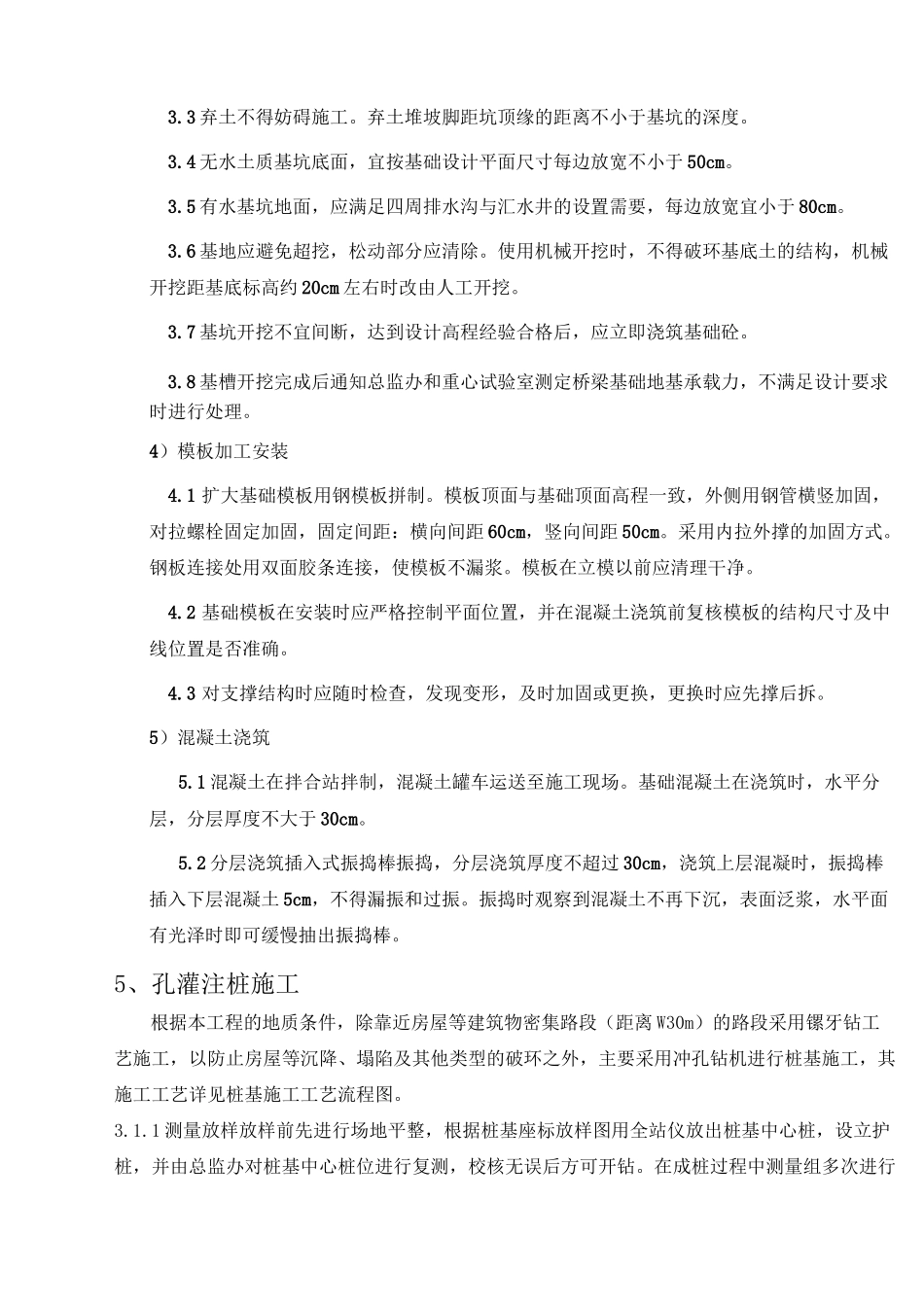

为了使挤密效果好,提高地基承载力,打
